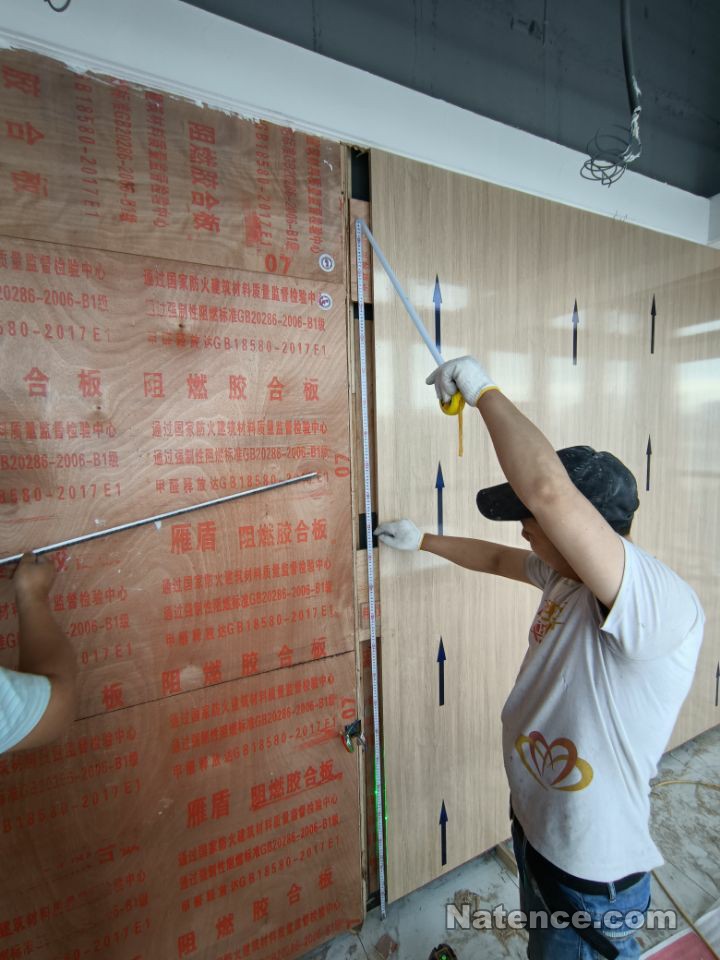

諦杰十六層辦公室裝修紀實
諦杰國際廣場16層辦公室裝修已經完成,具備入駐條件。在此,我們記錄下裝修的過程。
經歷了長達8年的等待,裝修方案也刪刪改改醞釀了8年,2021年6月底,最終完成裝修圖紙的設計。

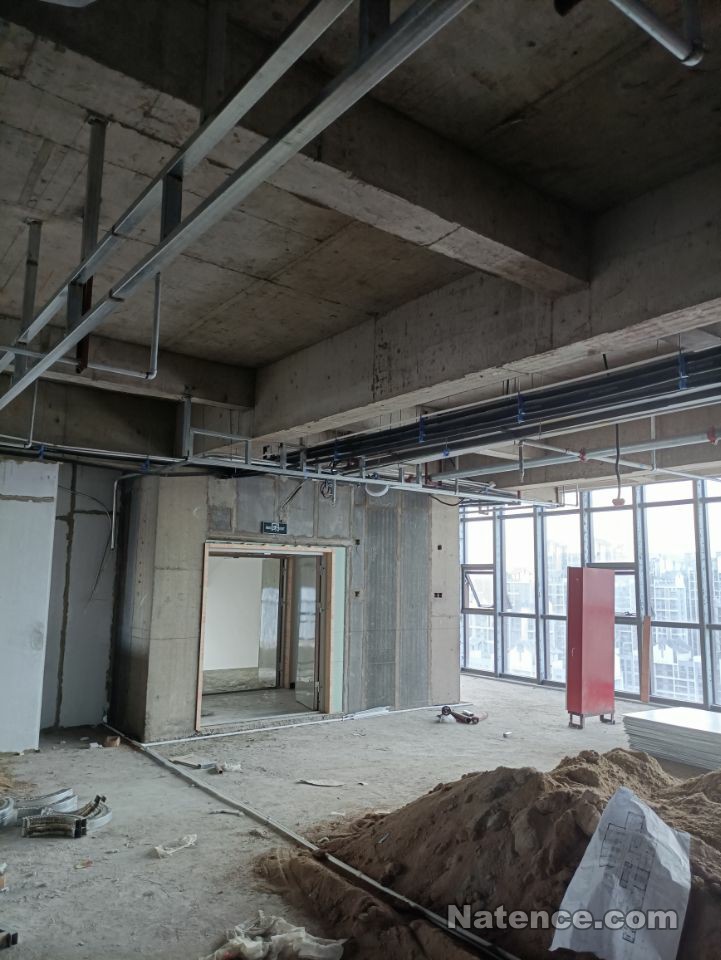

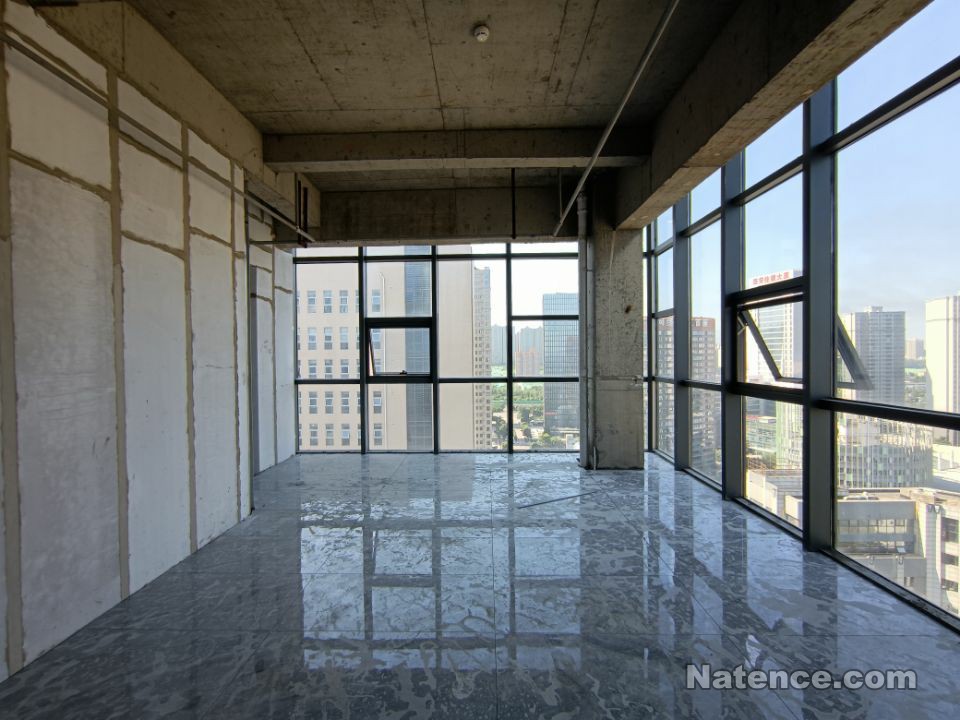

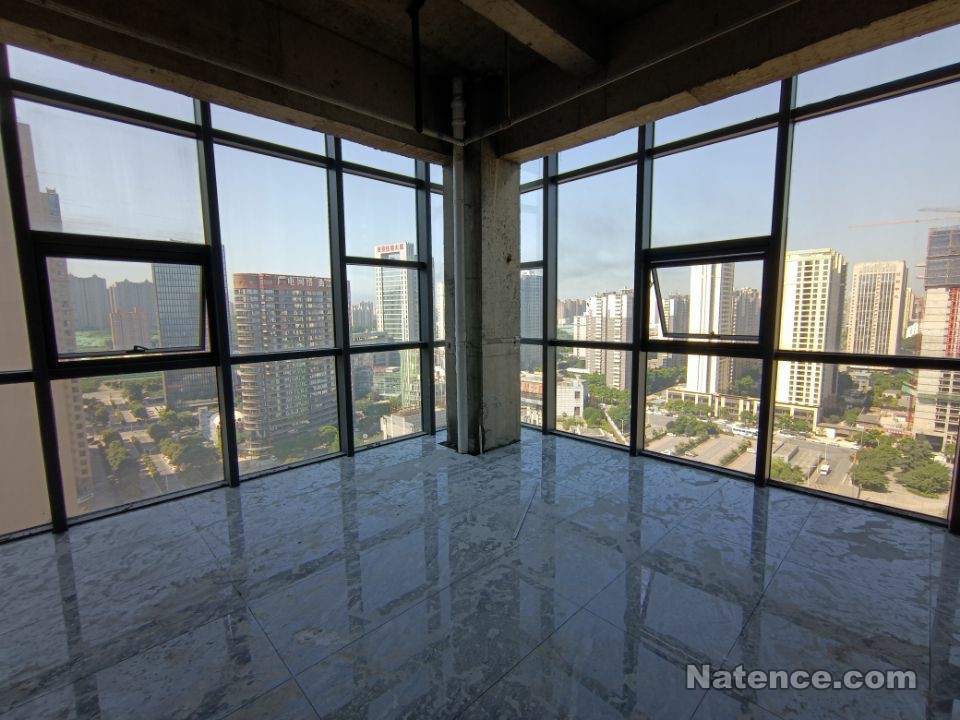

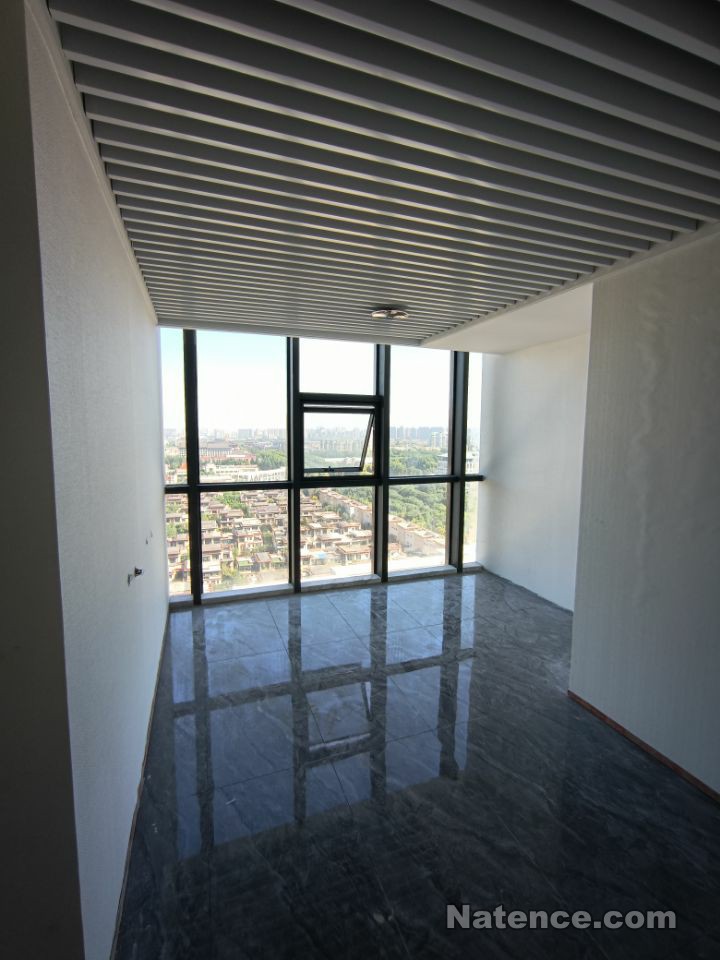

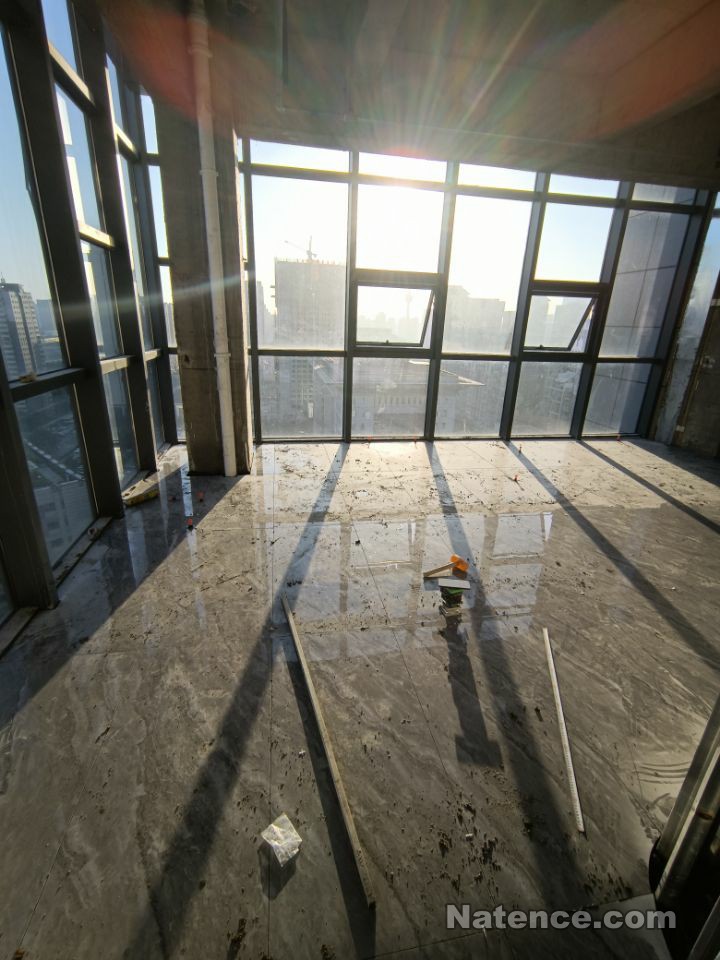

2021年6月23日,諦杰國際廣場完成主體工程的驗收,16層達到交付條件,裝修工作開始提上日程。

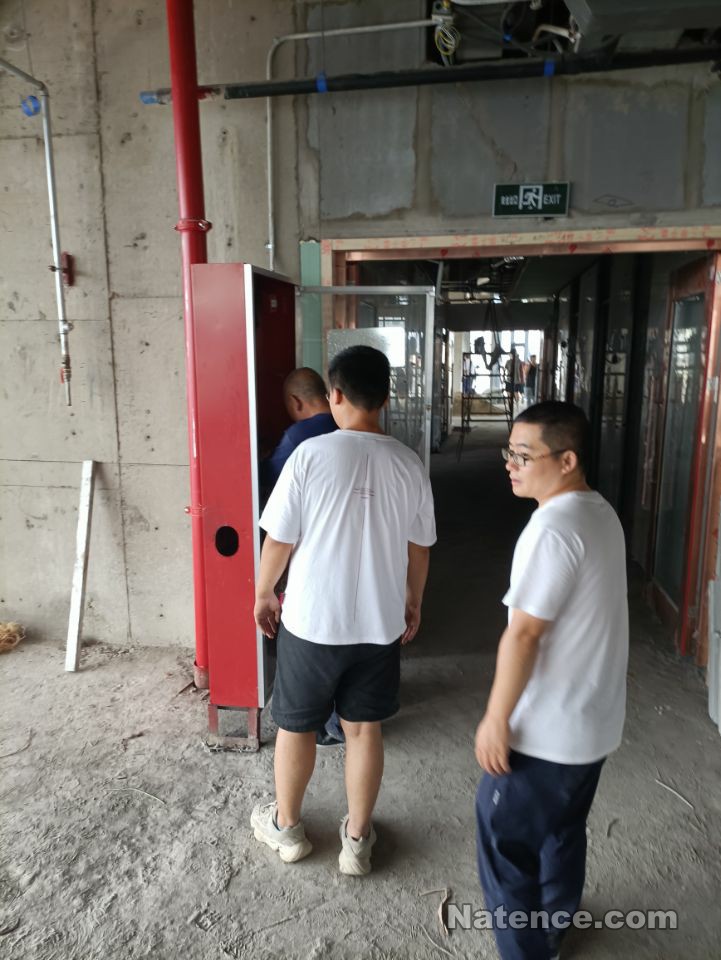

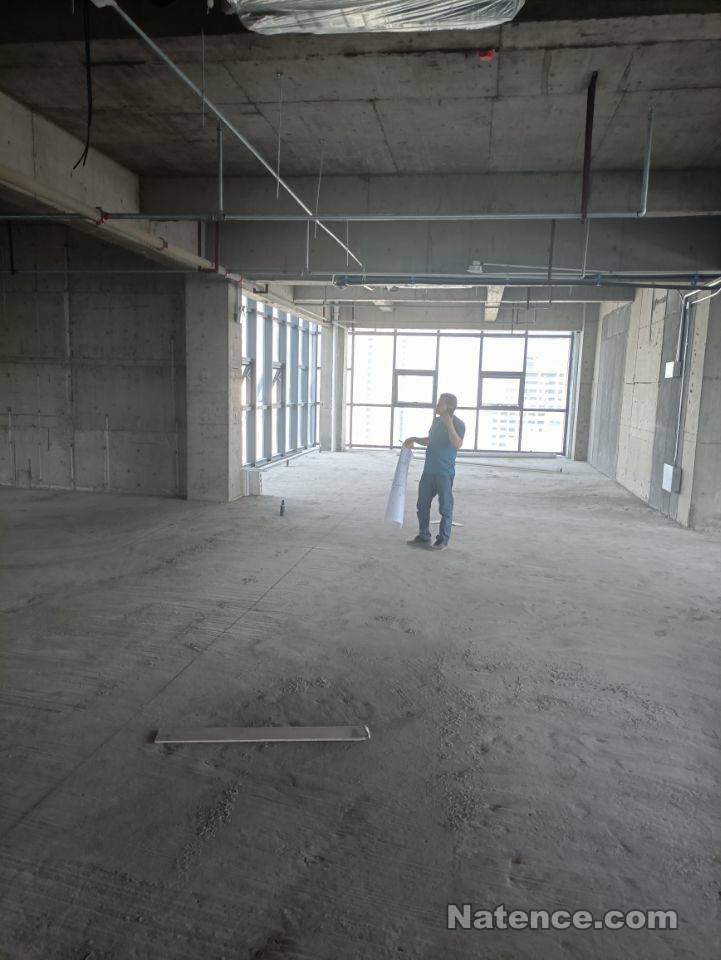

裝修工程負責人萬德平先生,攜圖進場。

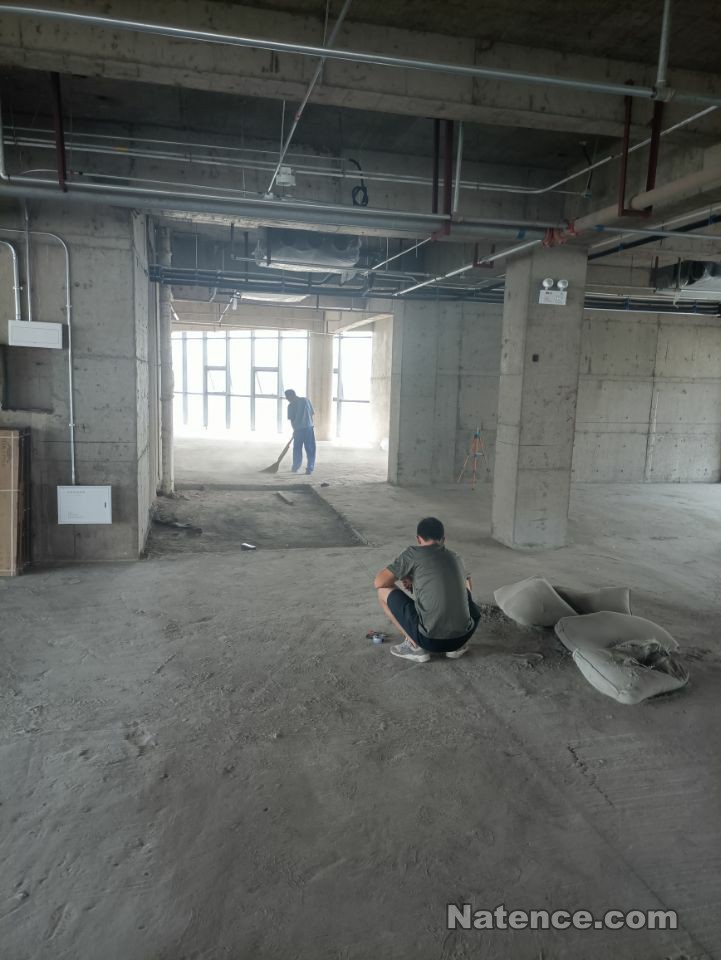

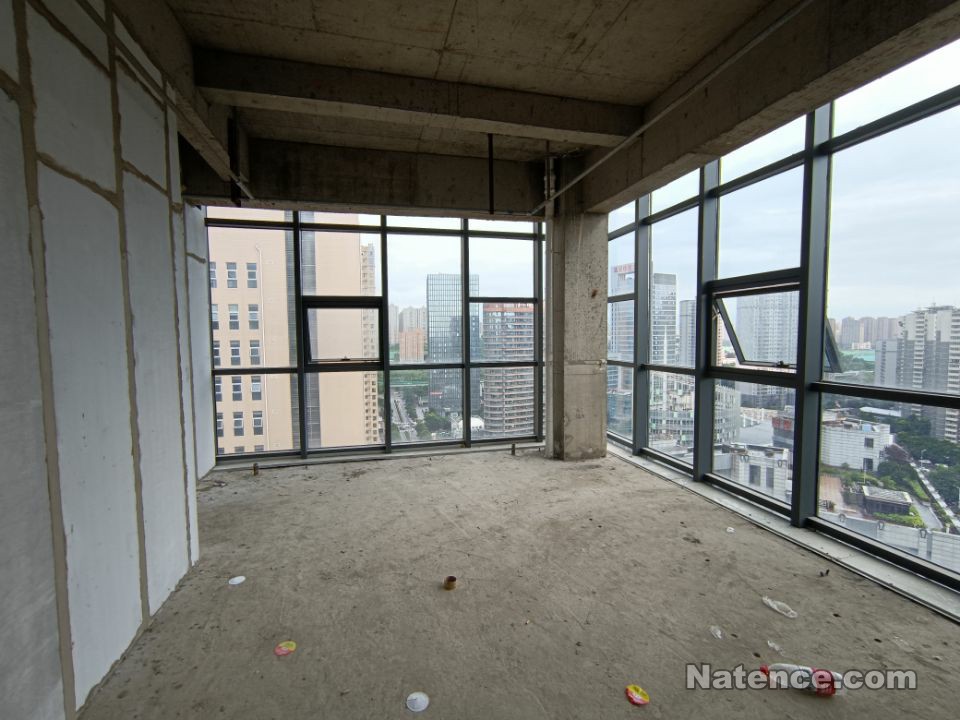

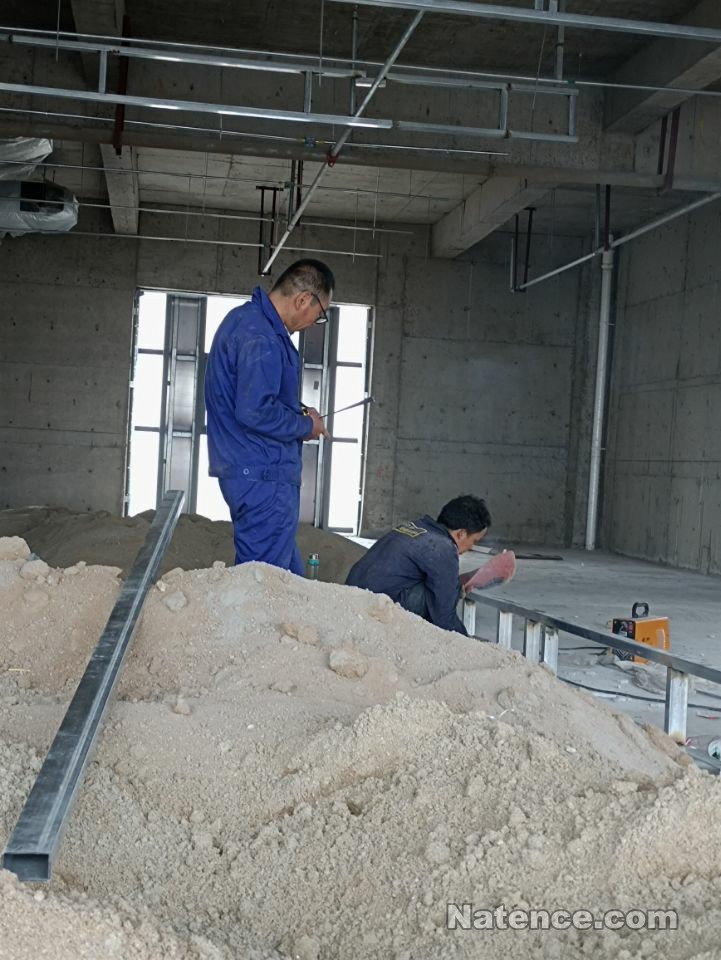

7月14日,打掃衛生,進場放線。

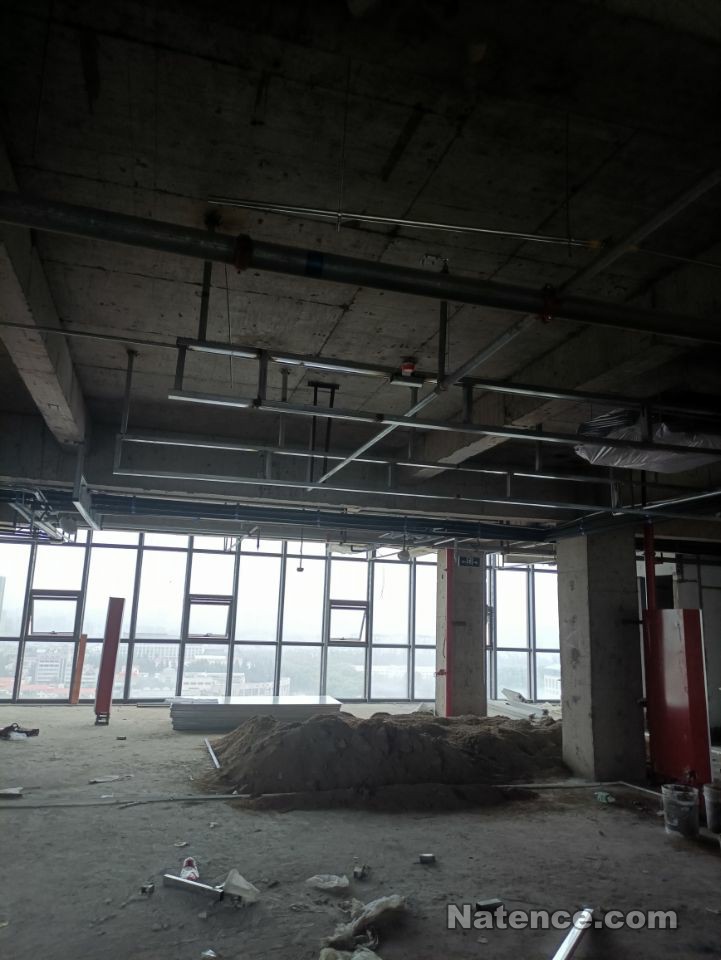

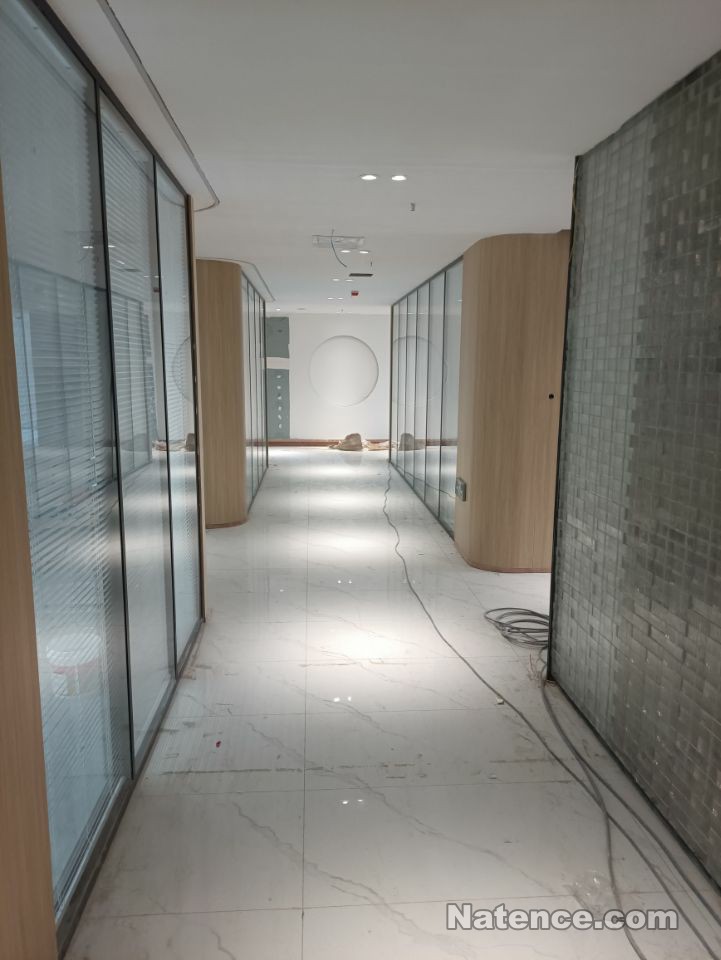

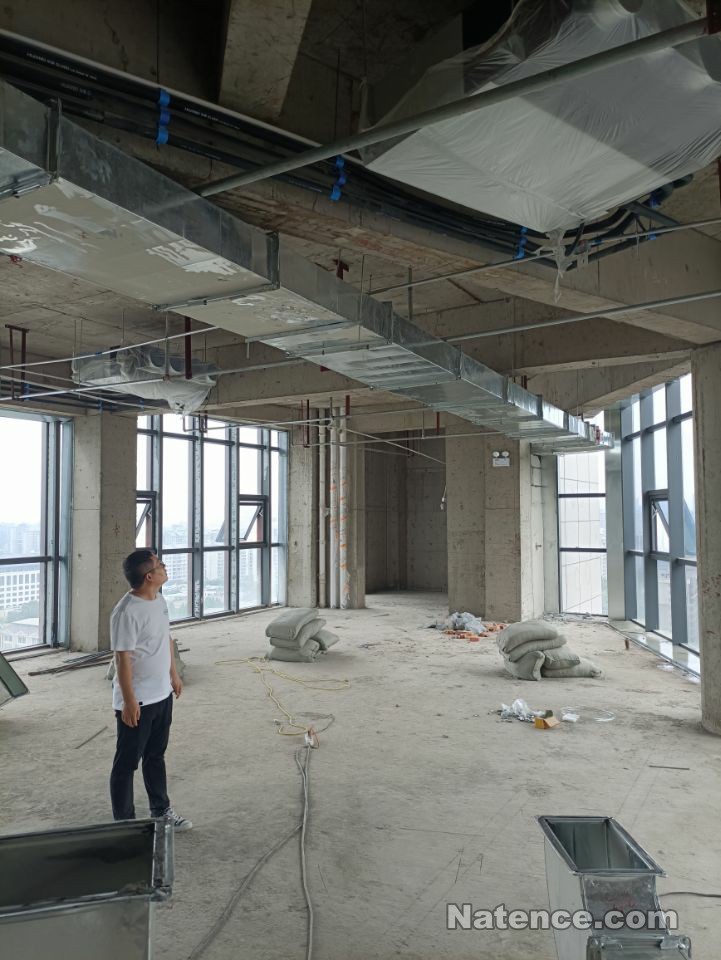

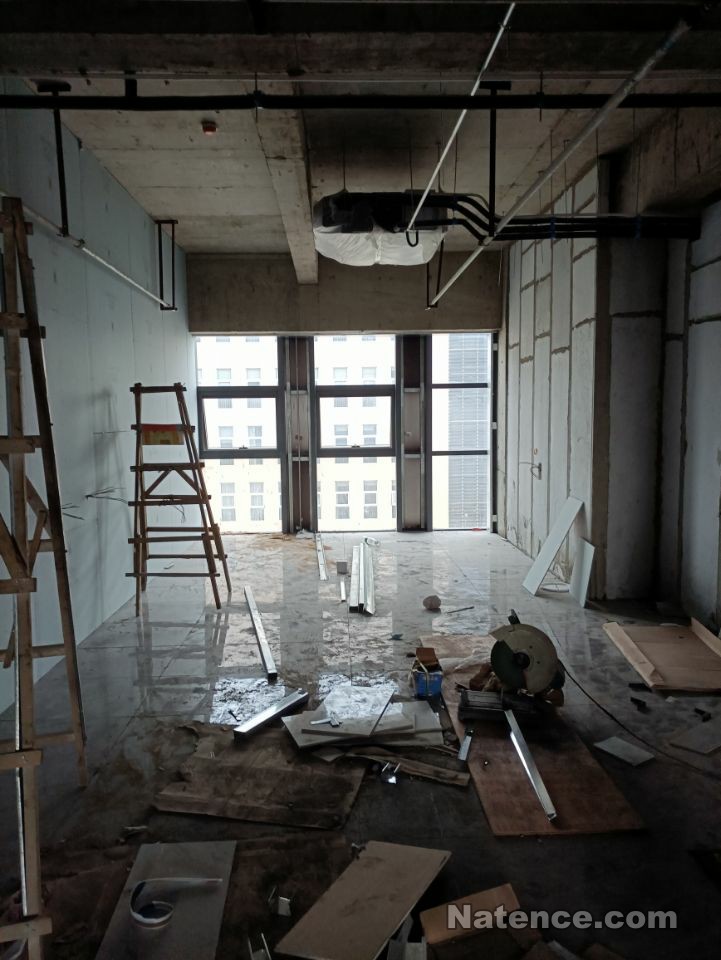

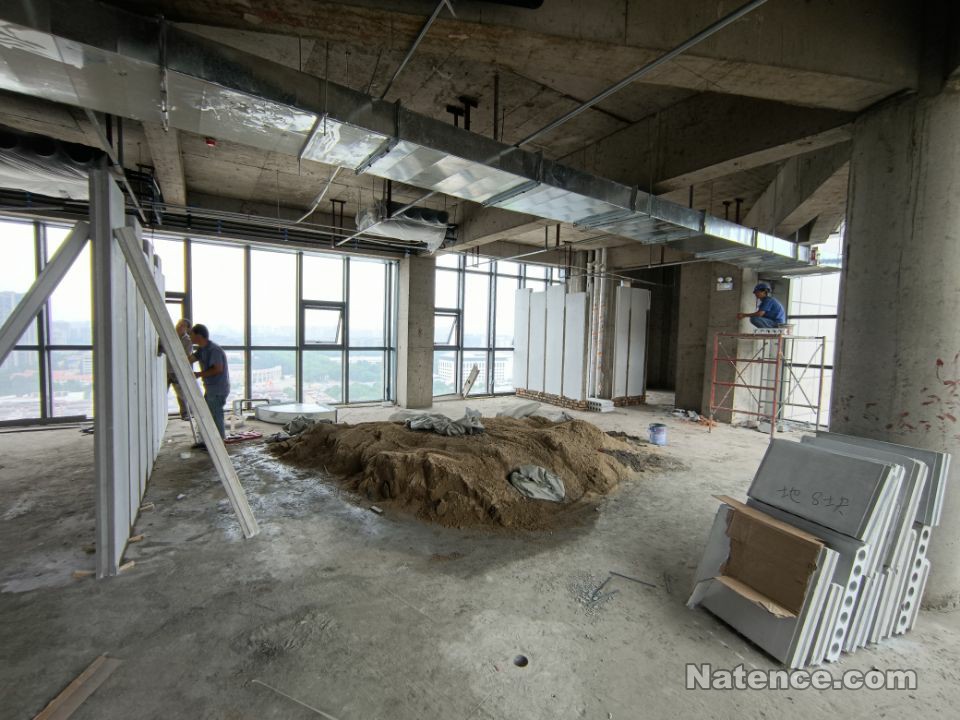

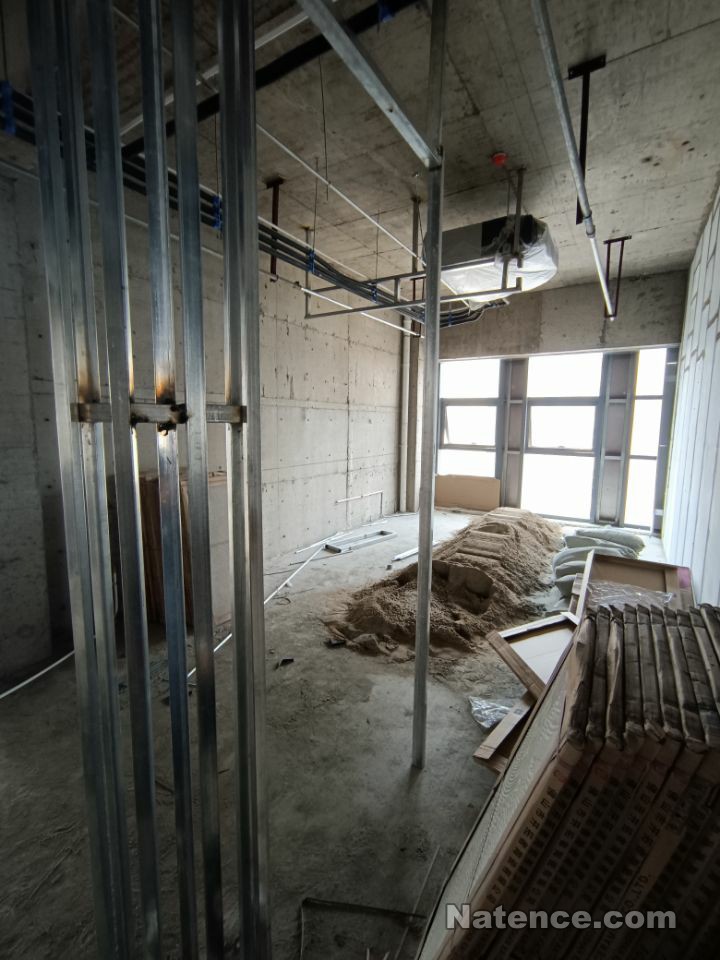

現場確定通風管道修改方案,以適配內走道防排煙要求、提高董事長辦公室吊頂高度。

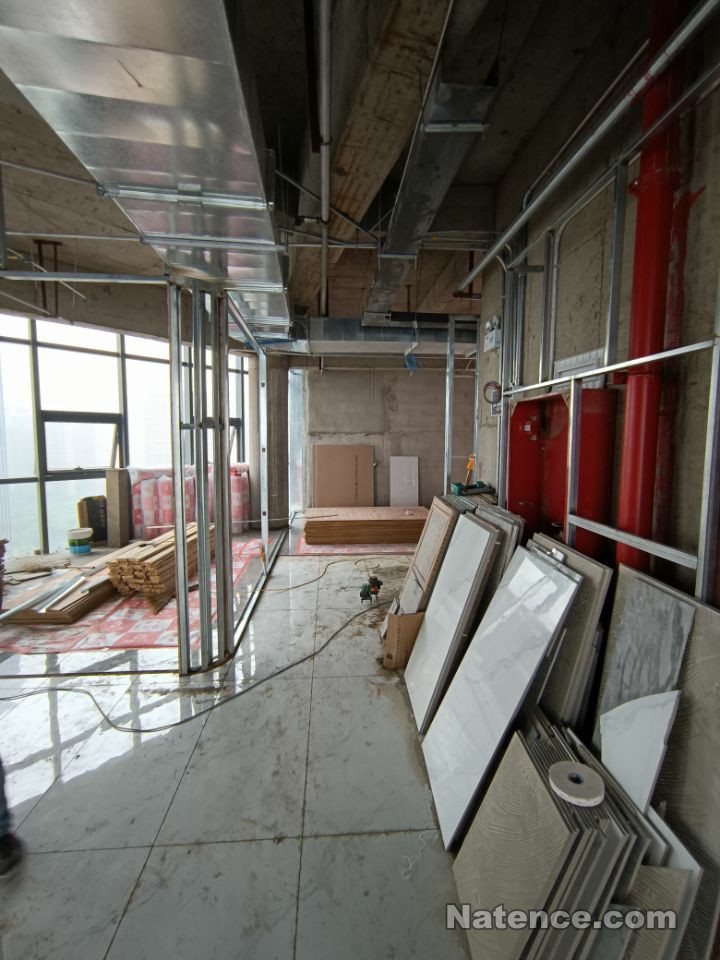

消火栓移位和管道、栓頭調整。

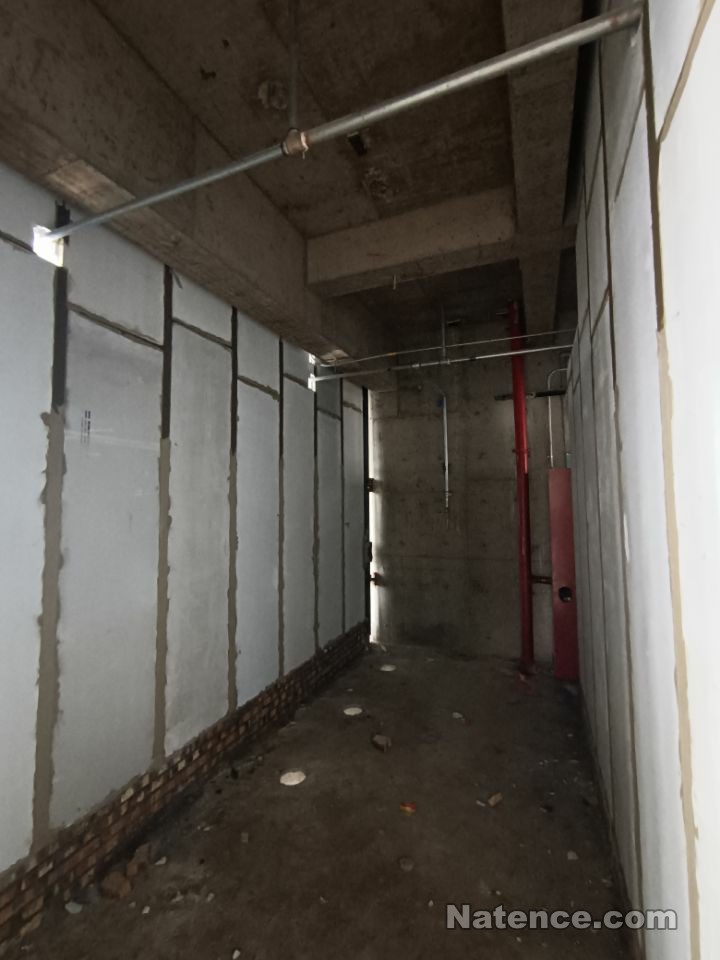

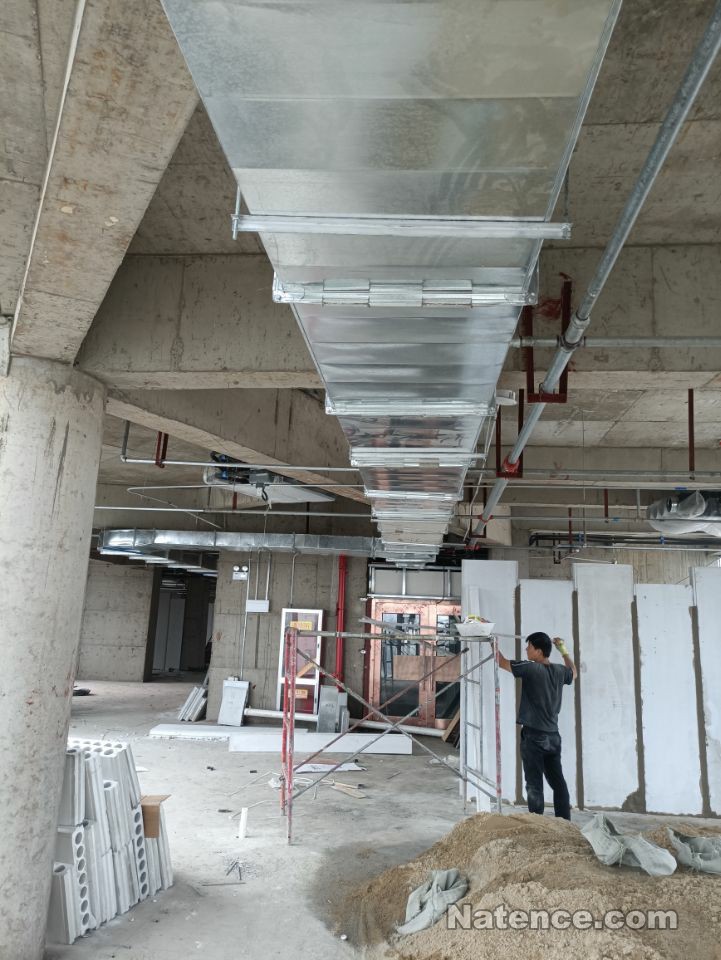

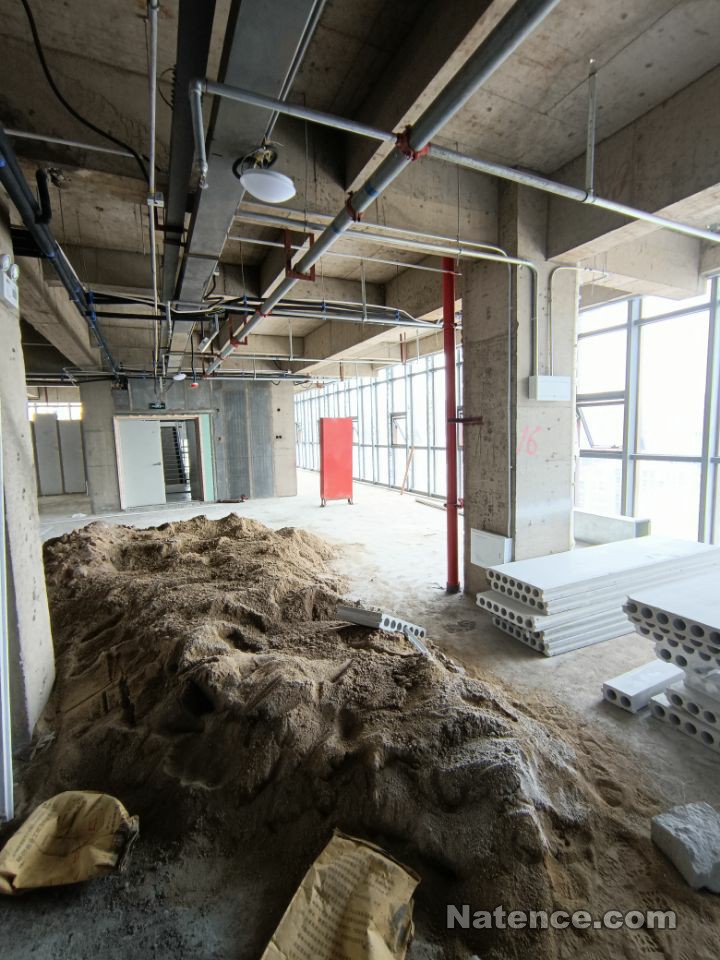

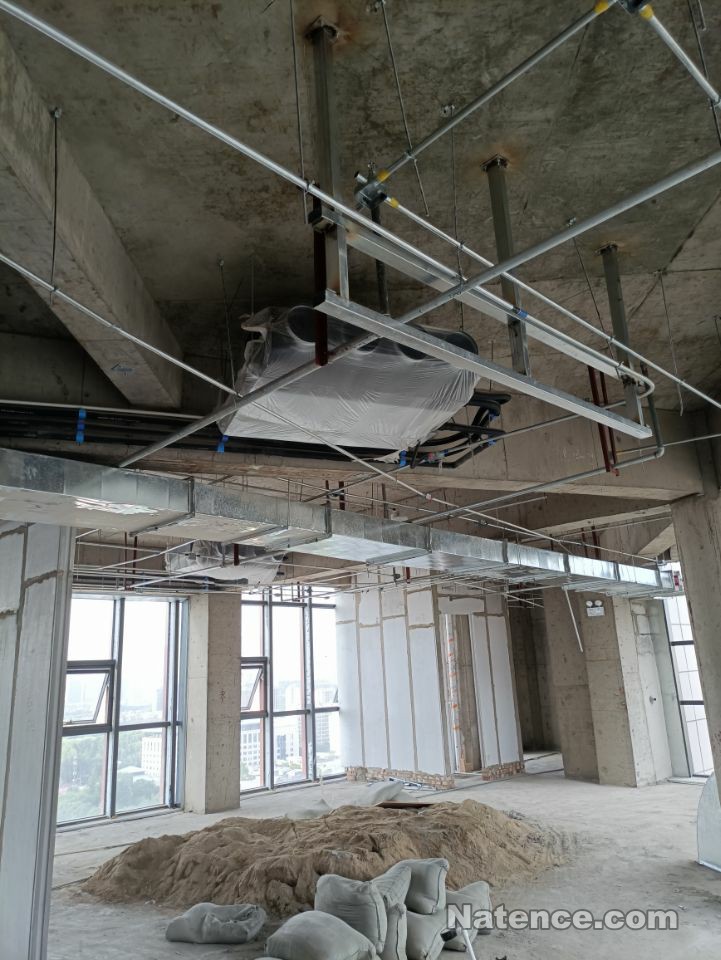

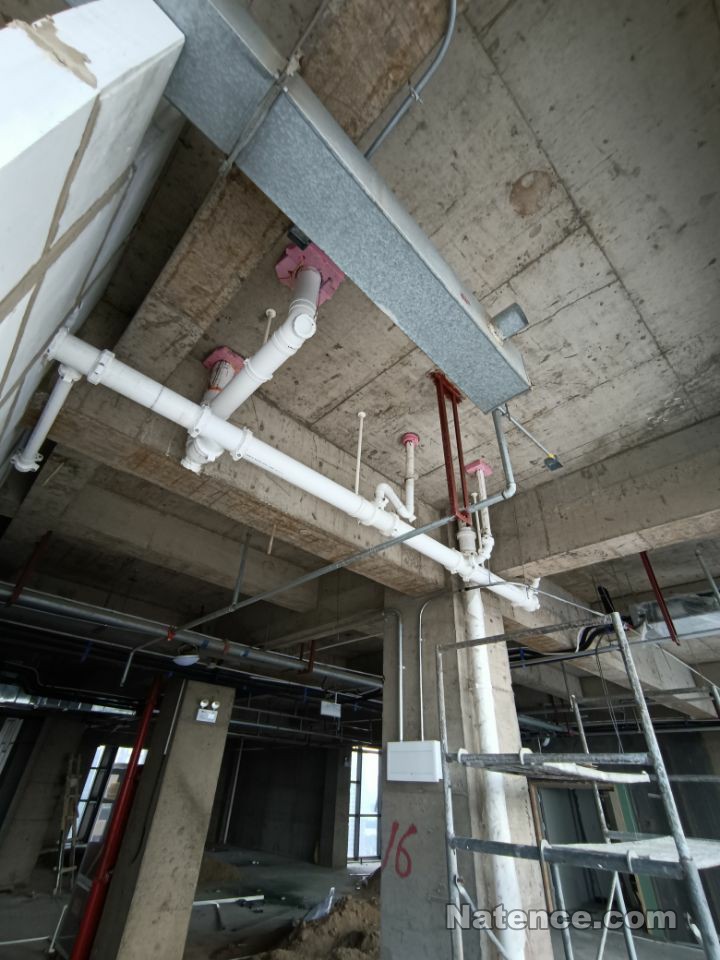

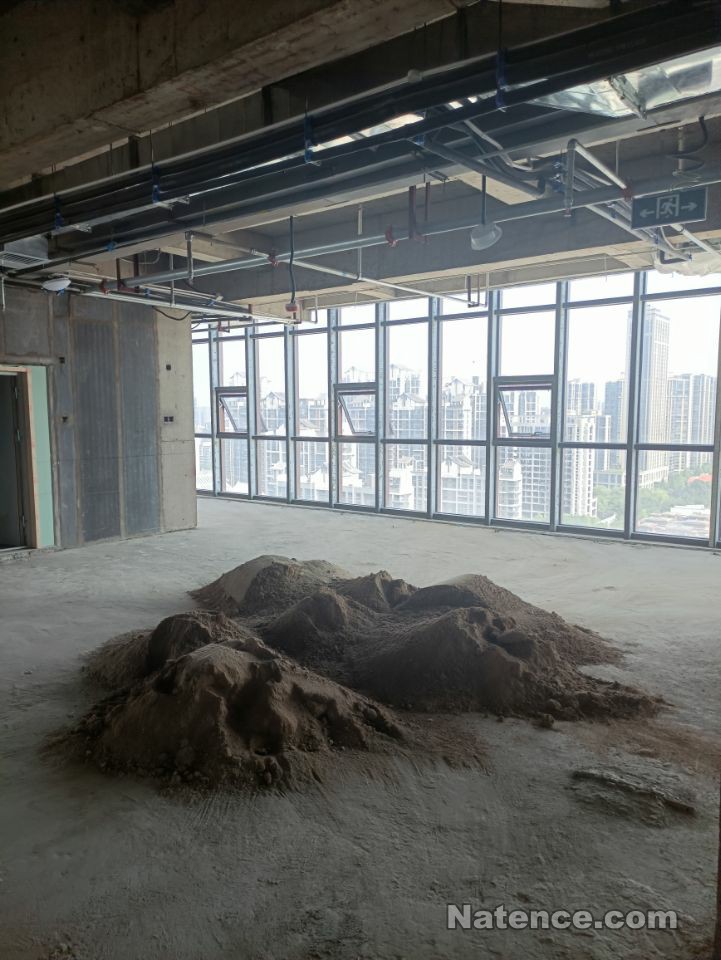

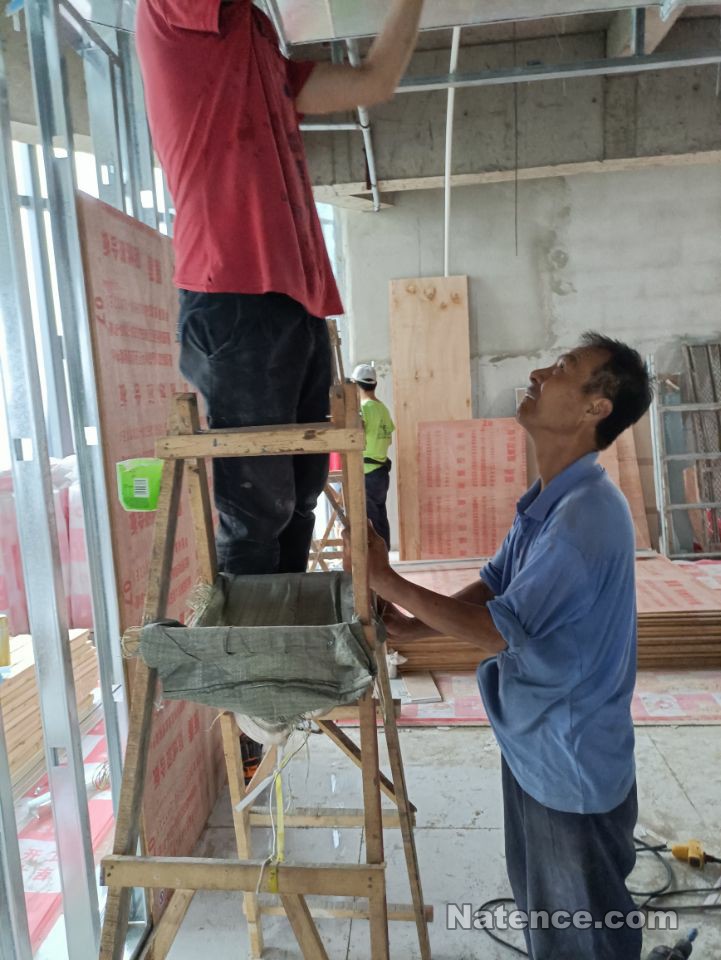

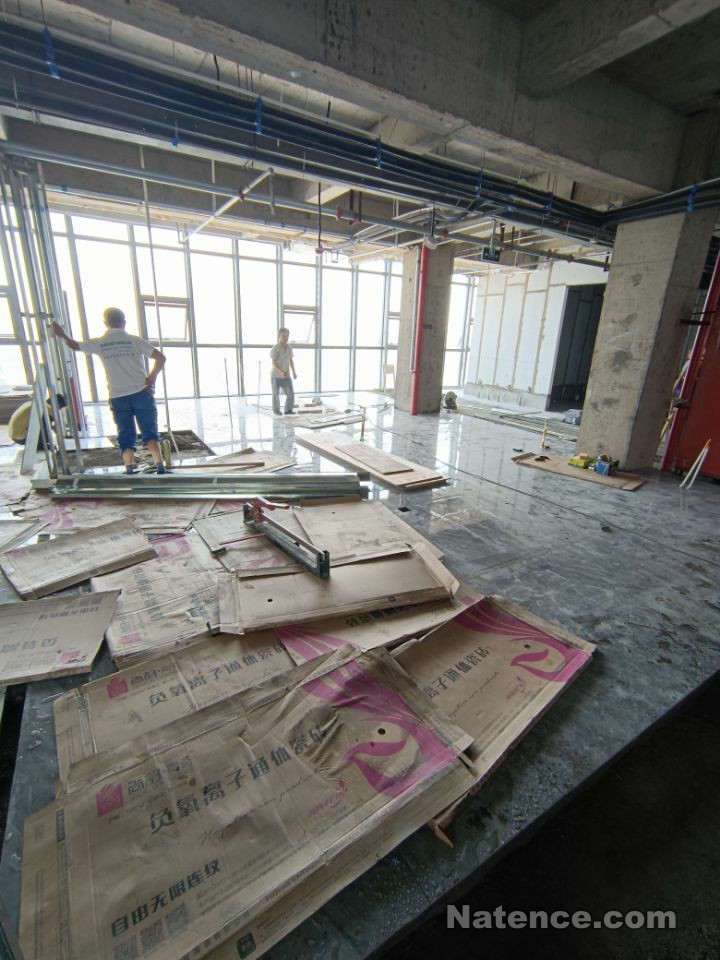

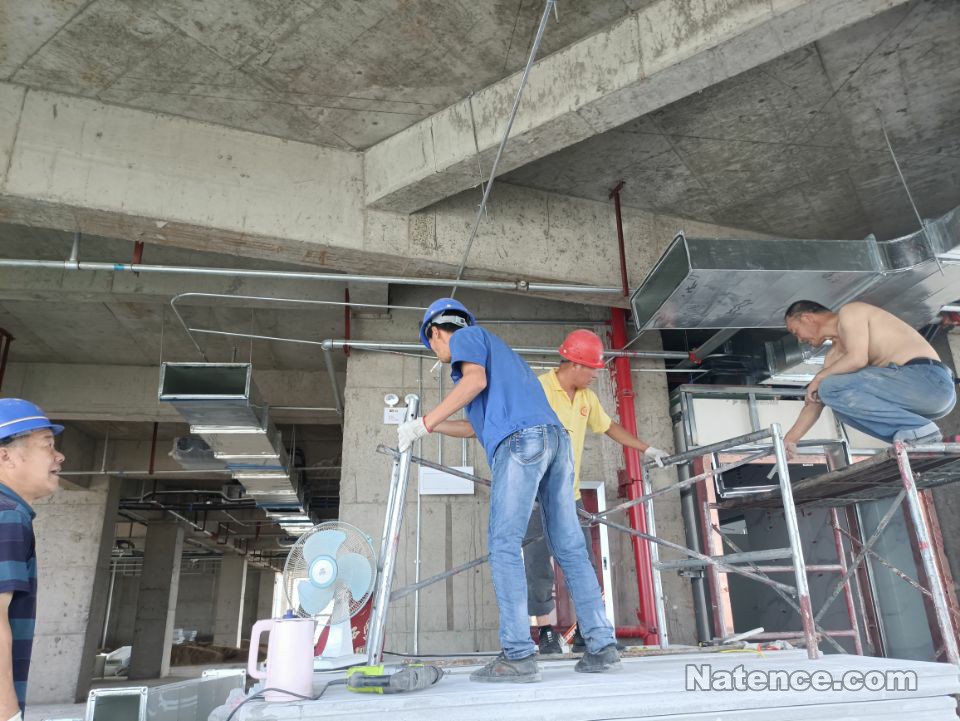

抬升、移位后的東側防排煙管道。

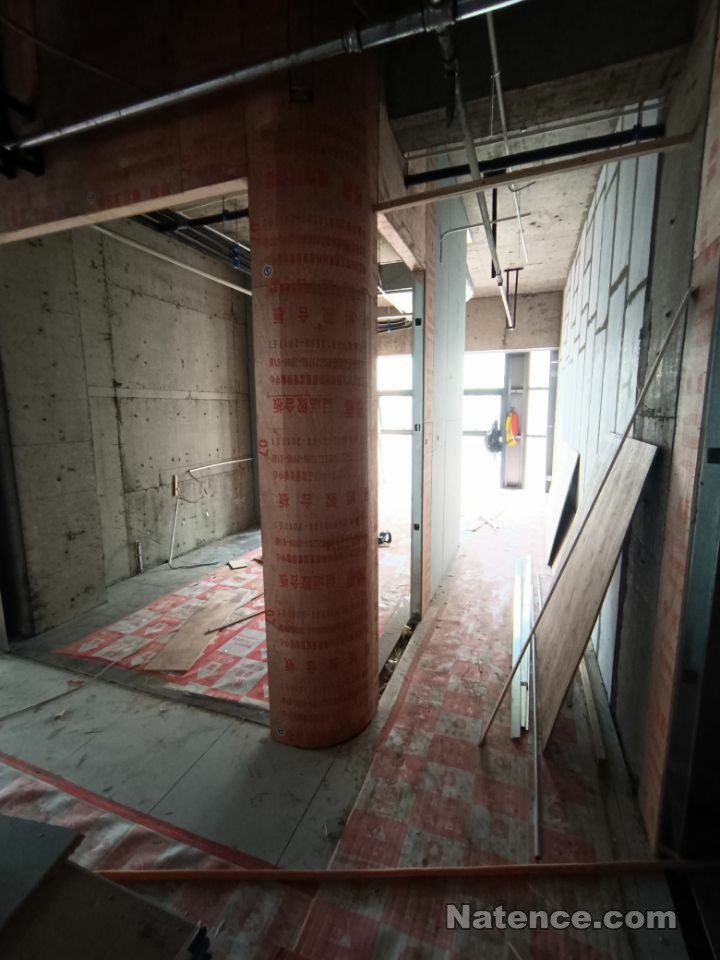

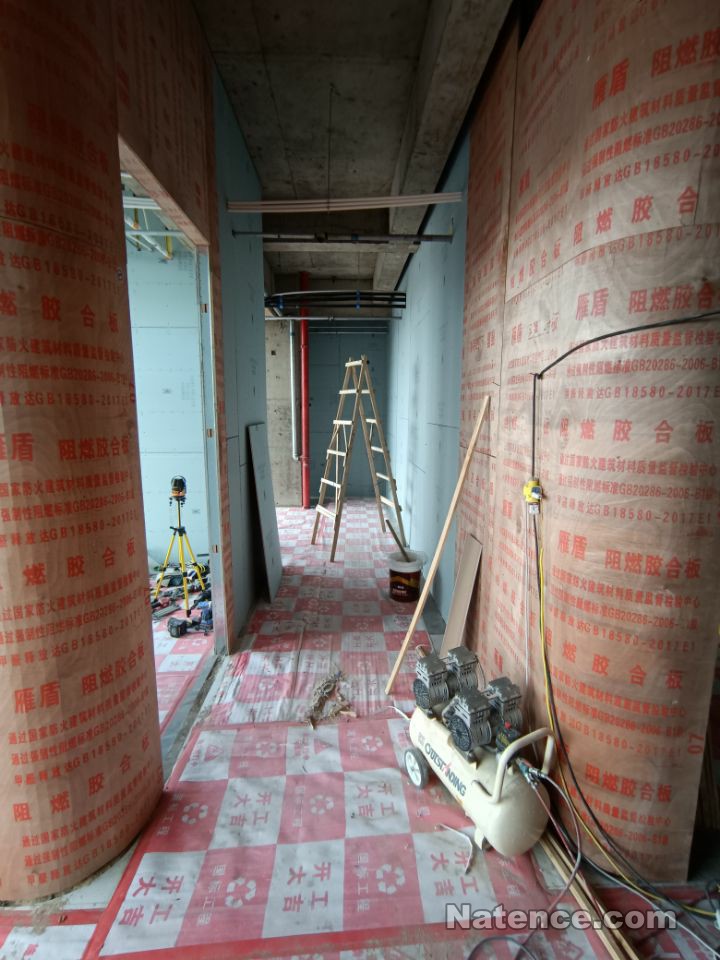

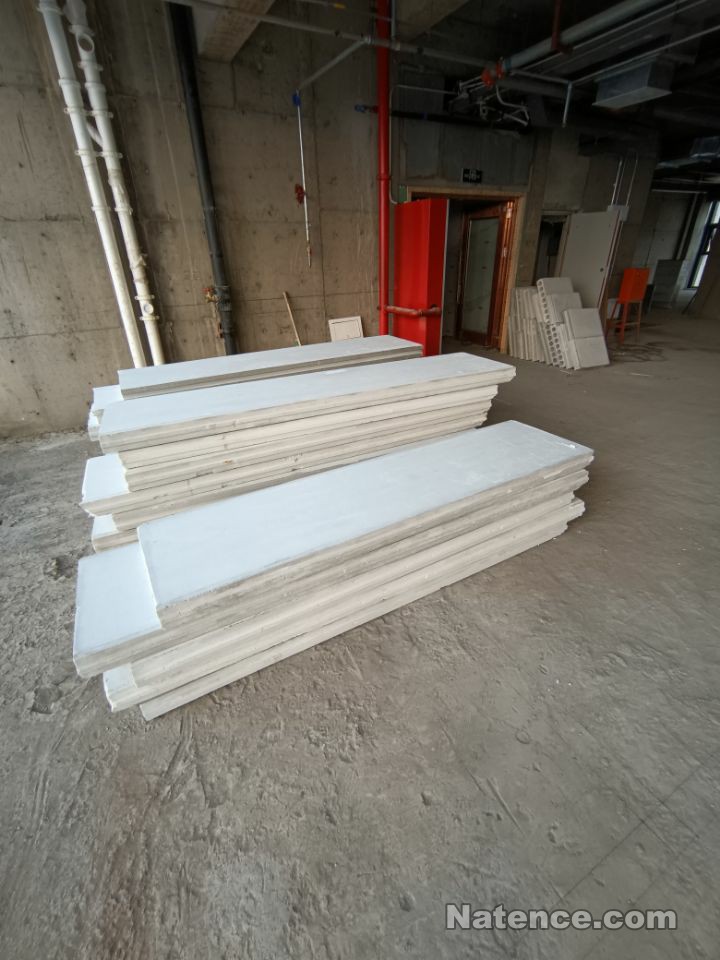

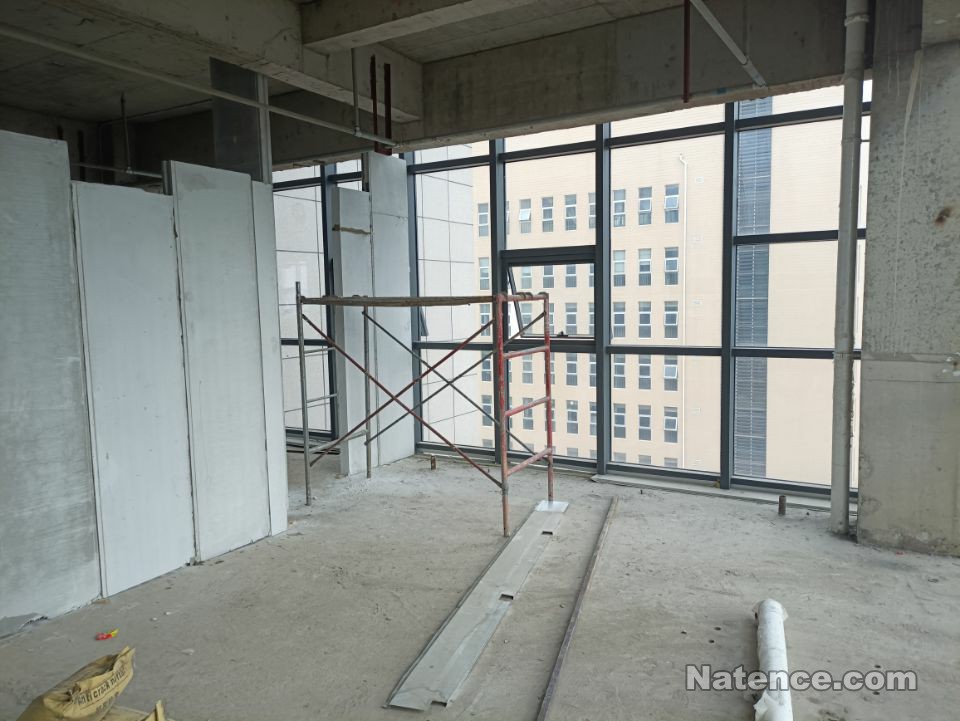

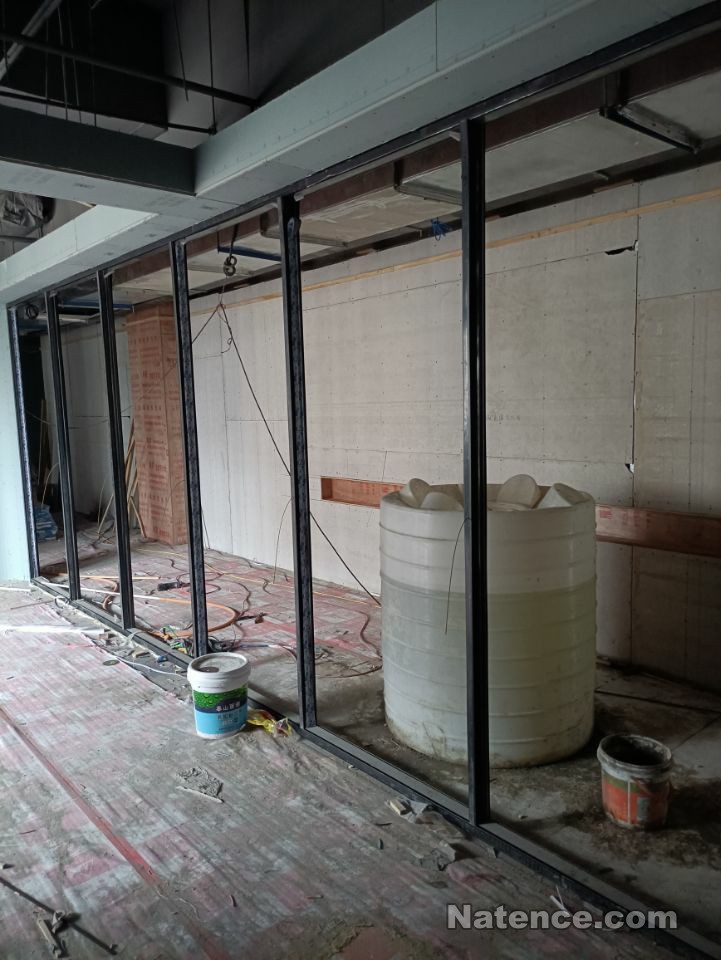

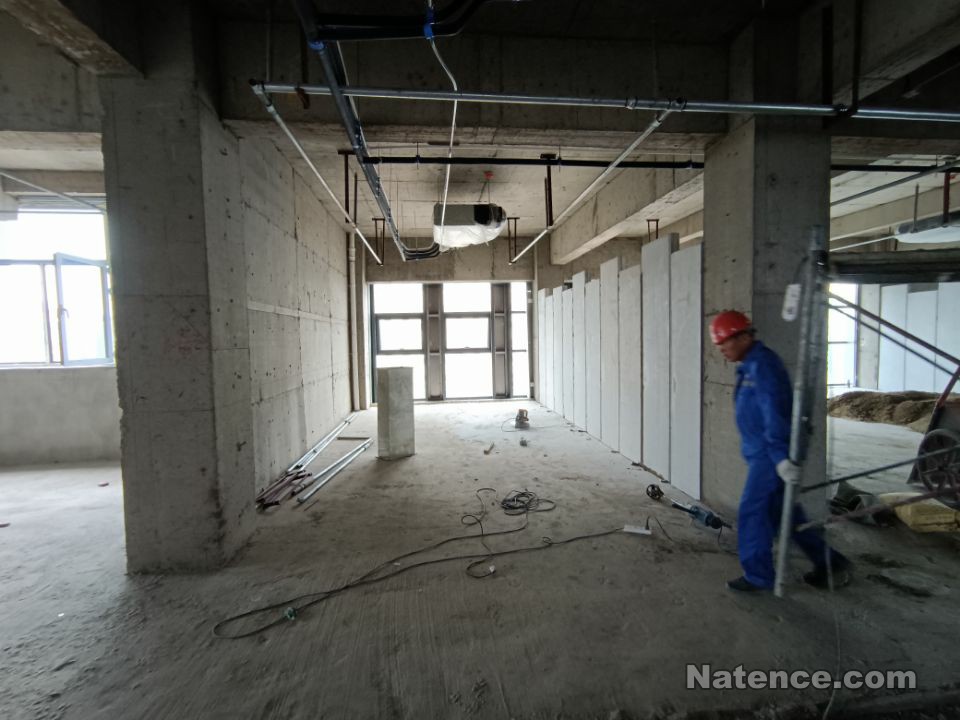

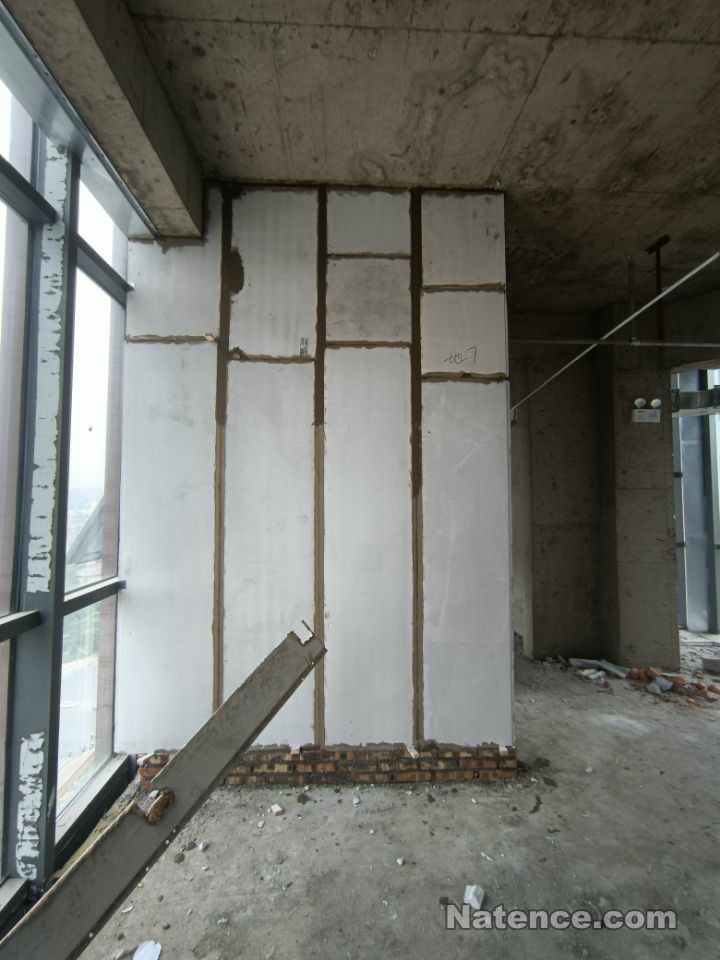

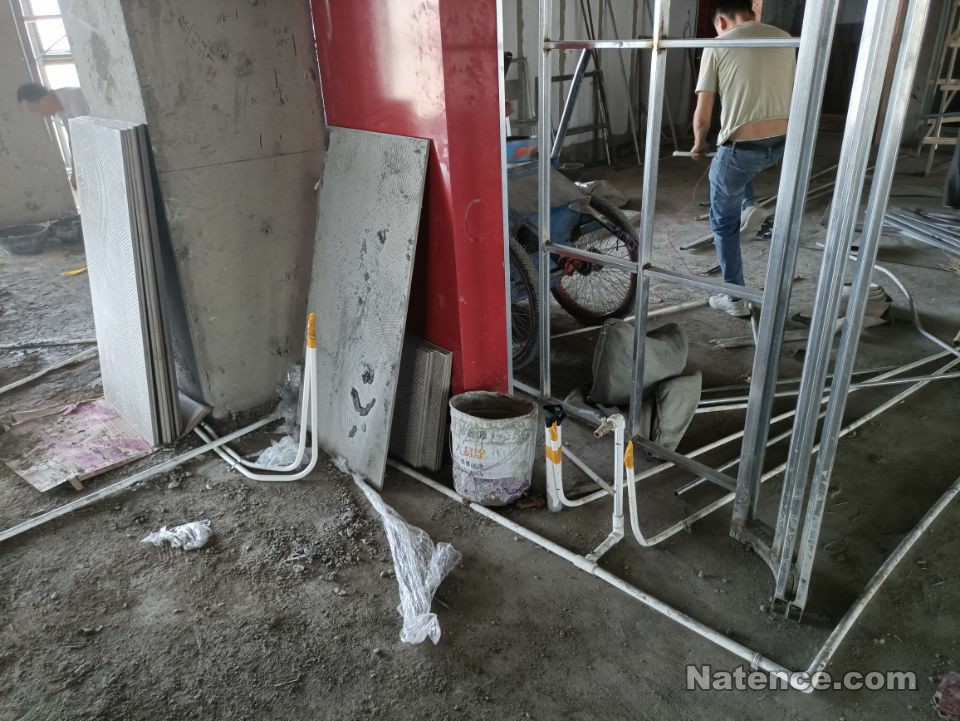

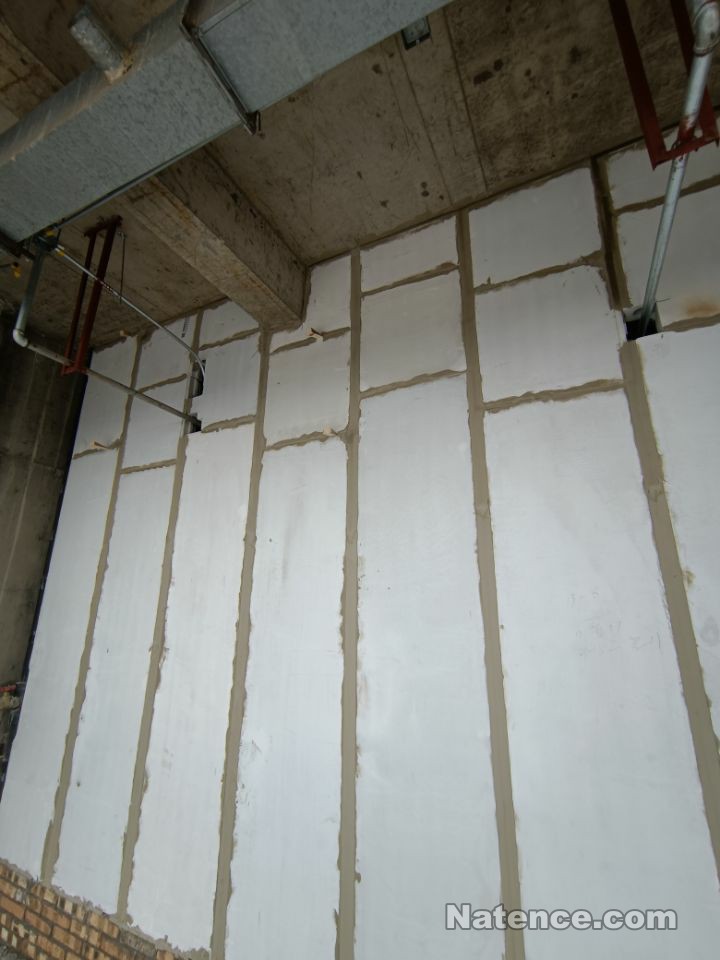

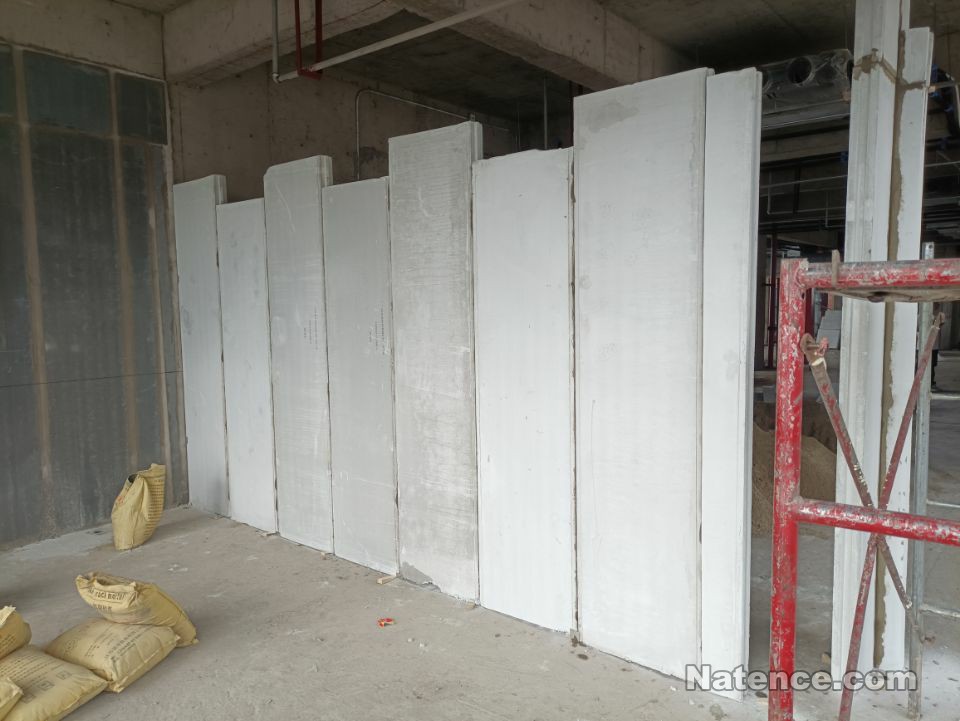

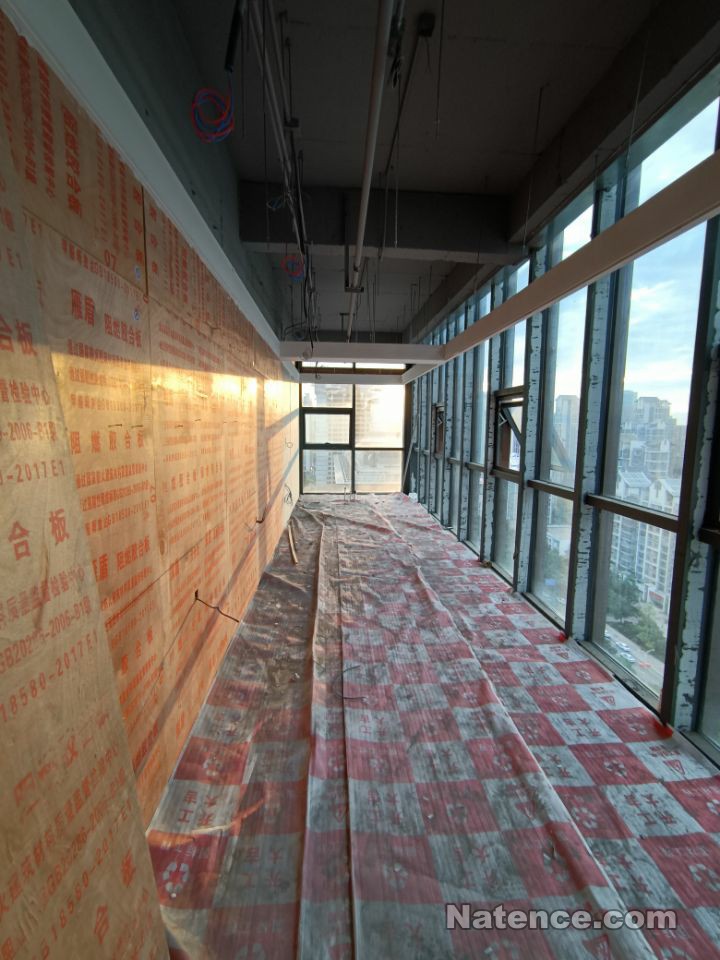

輕質隔墻板上樓,因電梯高度受限,截短后運送到16層。

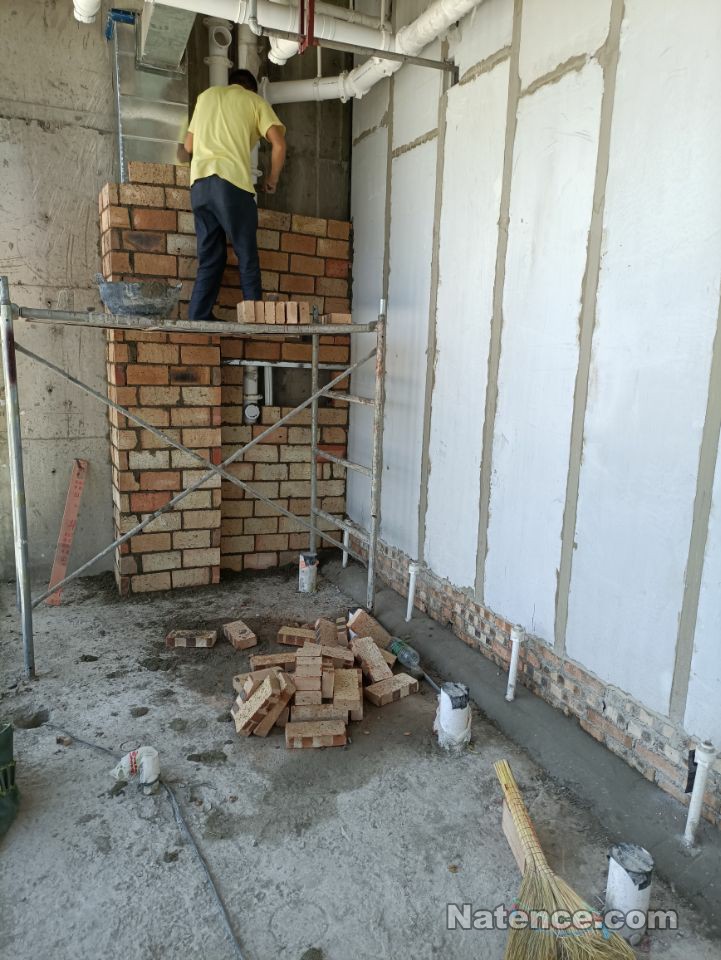

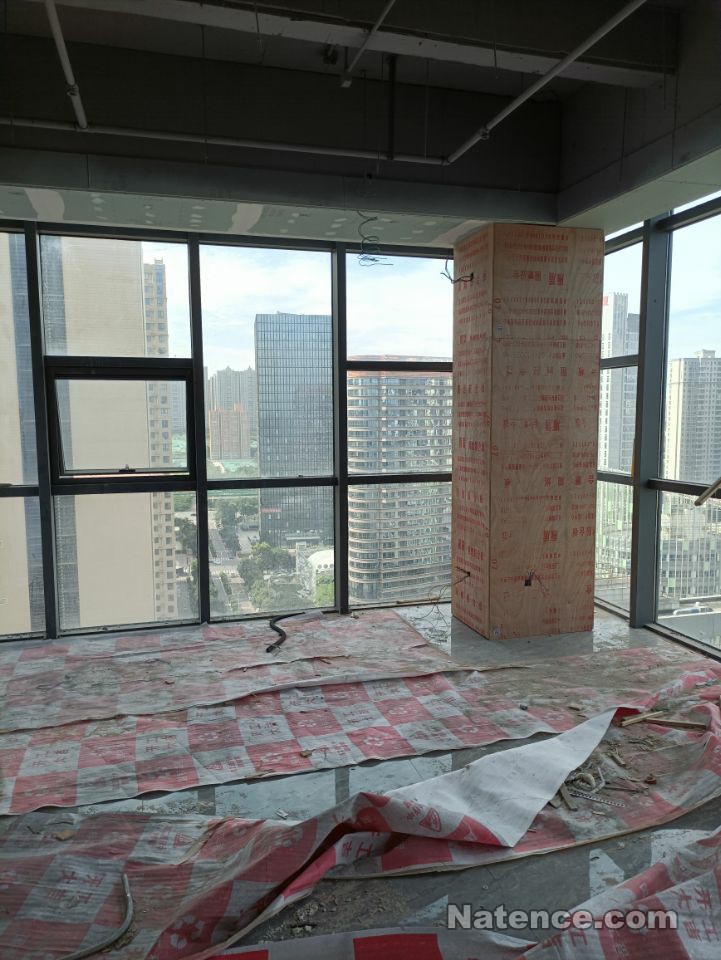

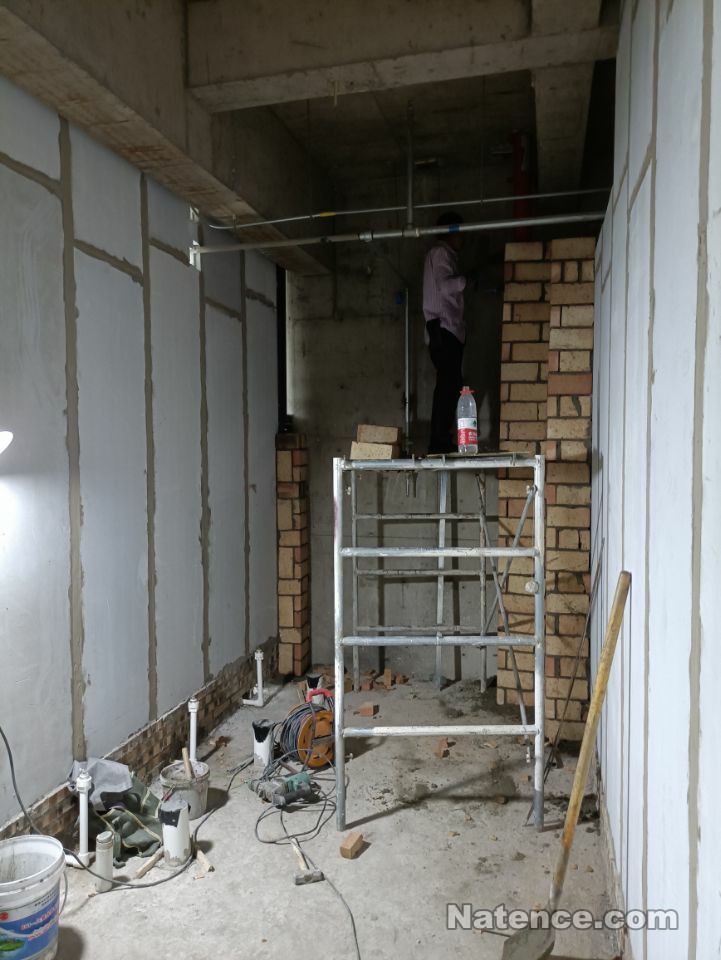

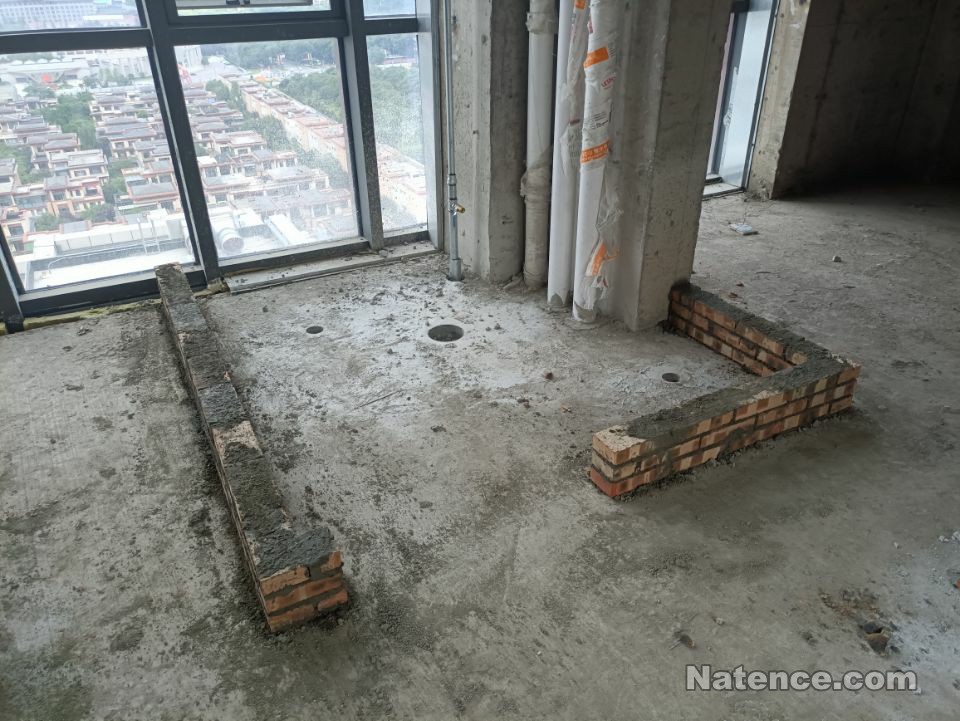

東側董事長辦公室獨立衛生間隔墻砌磚做基礎,準備做防水。

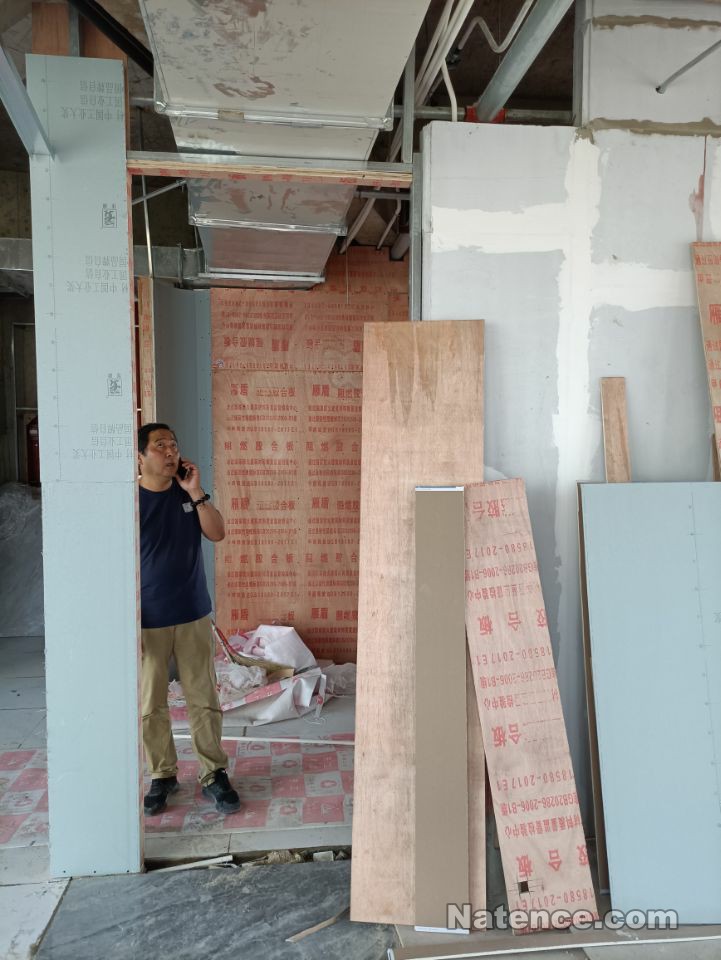

輕質墻板裁切、砌筑。因使用了輕質隔墻材料,加快了內墻施工進度。
衛生間隔墻完成。

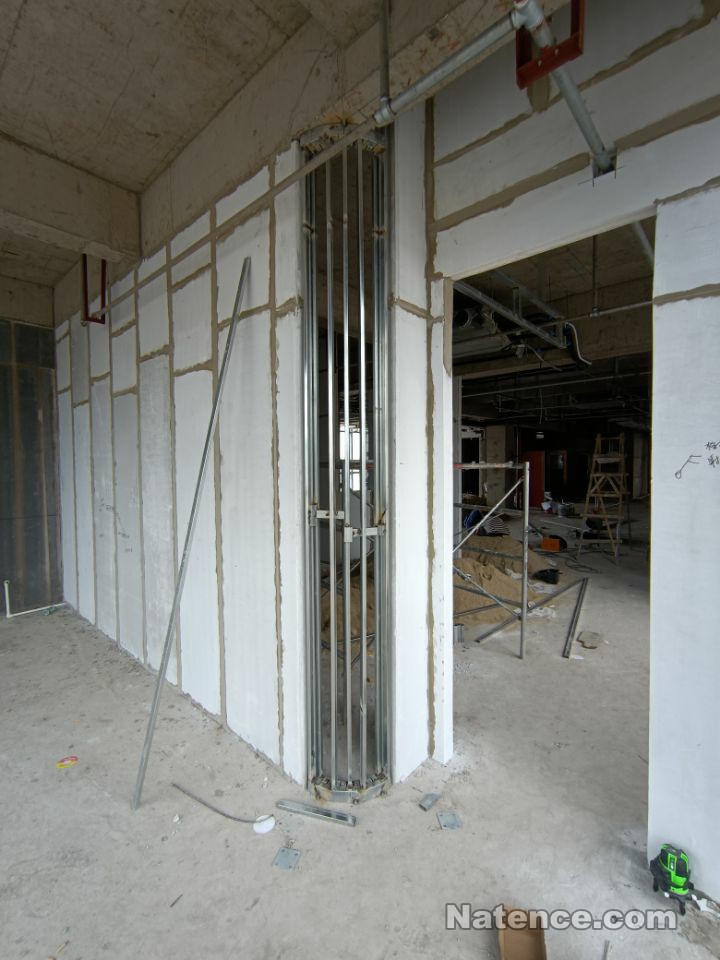

董事長辦公室和運營總監之間的隔墻砌筑,頂部是修改過的通風管道。

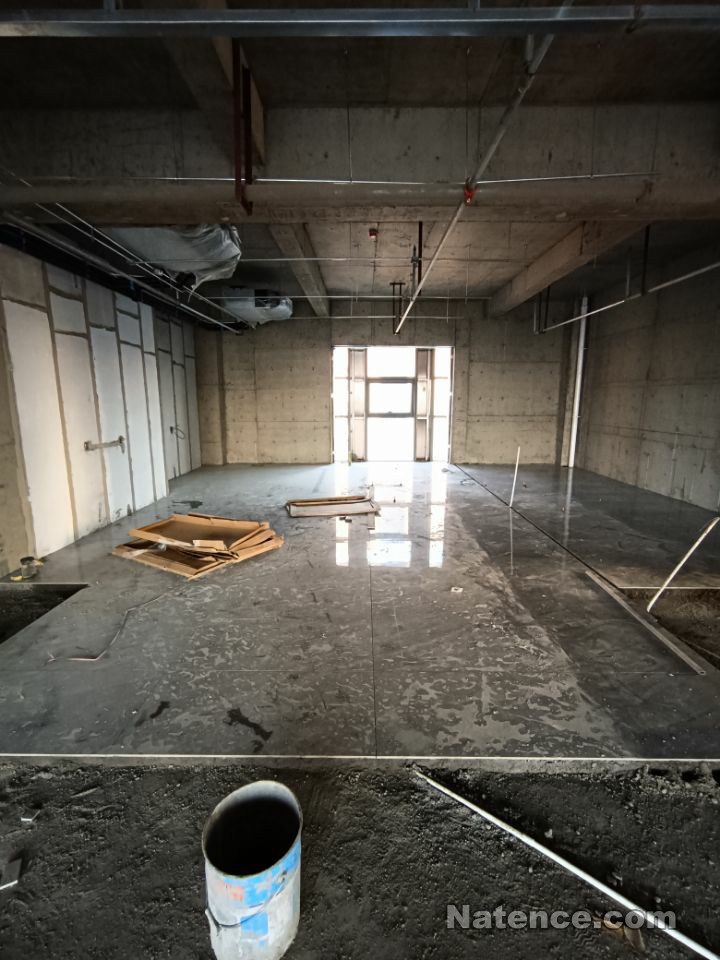

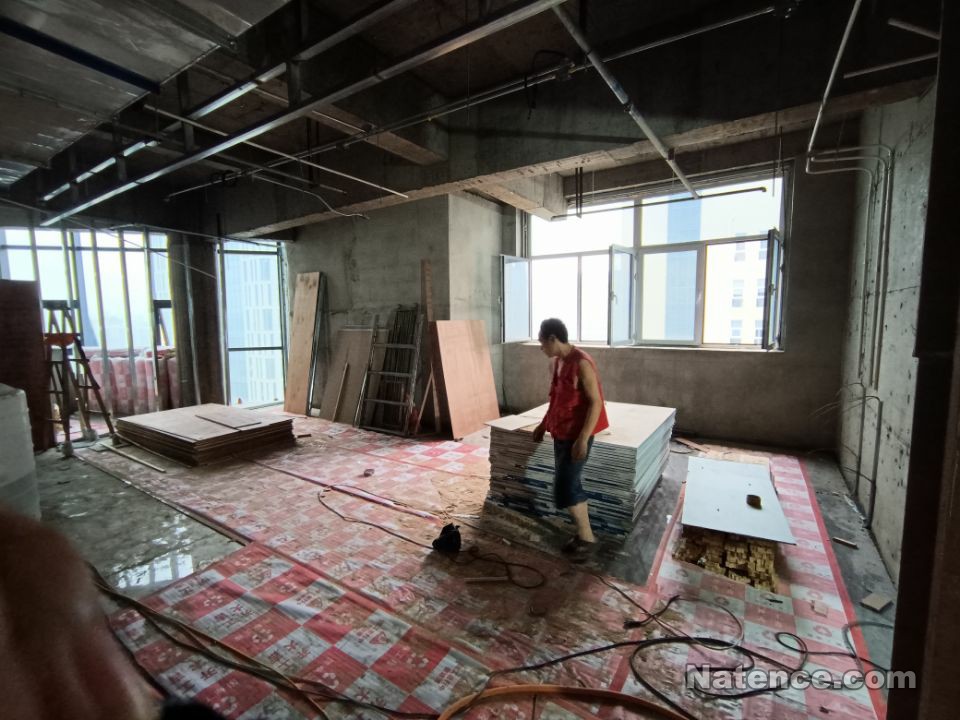

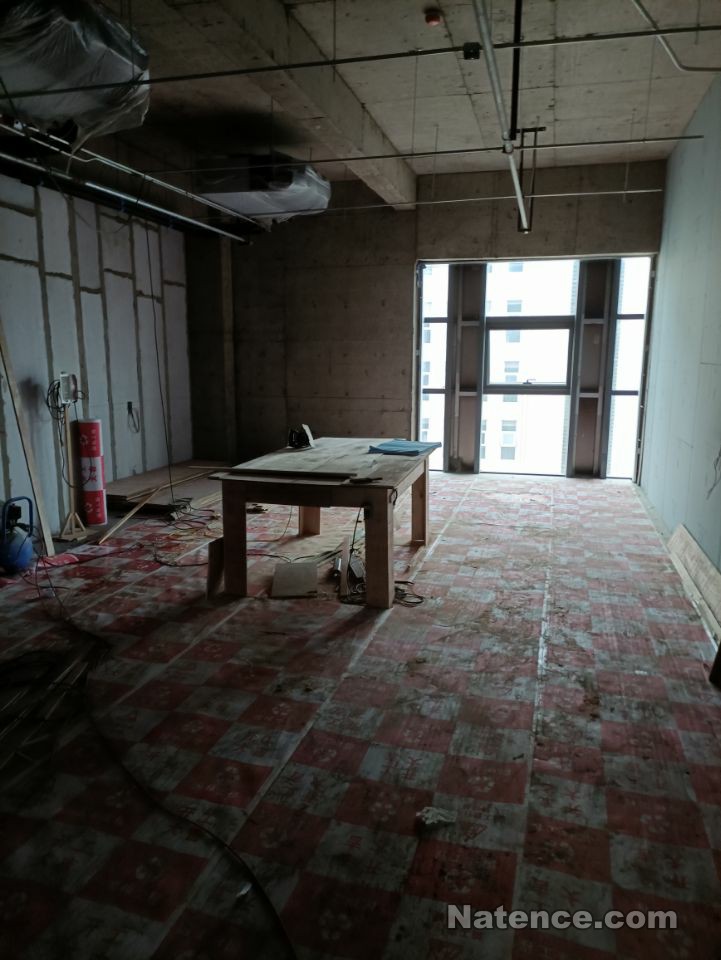

裝修前的總經理辦公室和監事辦公室。

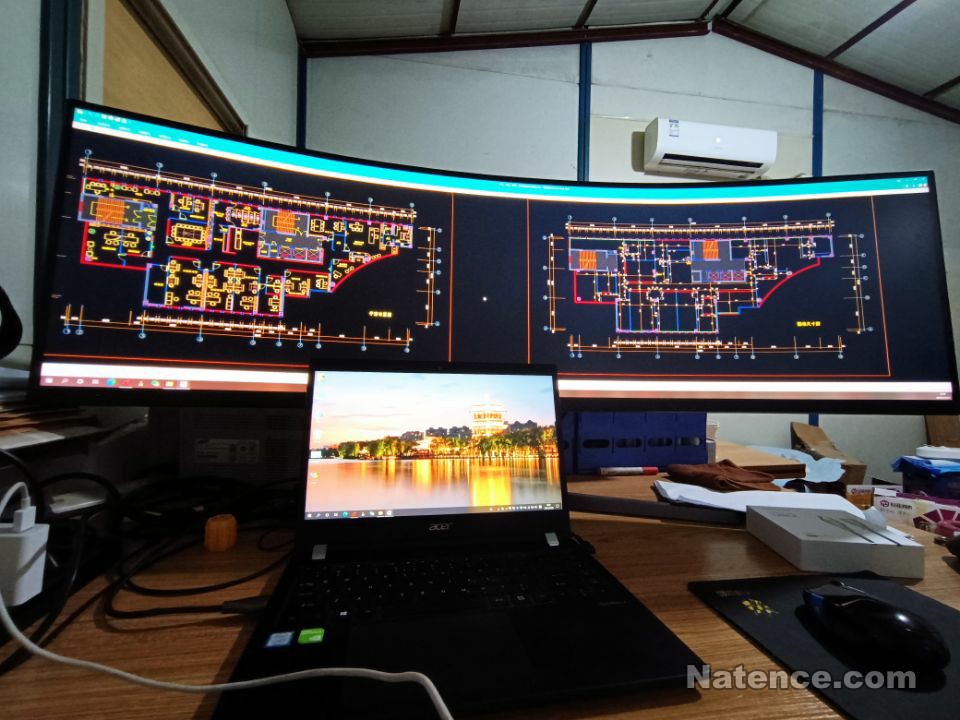

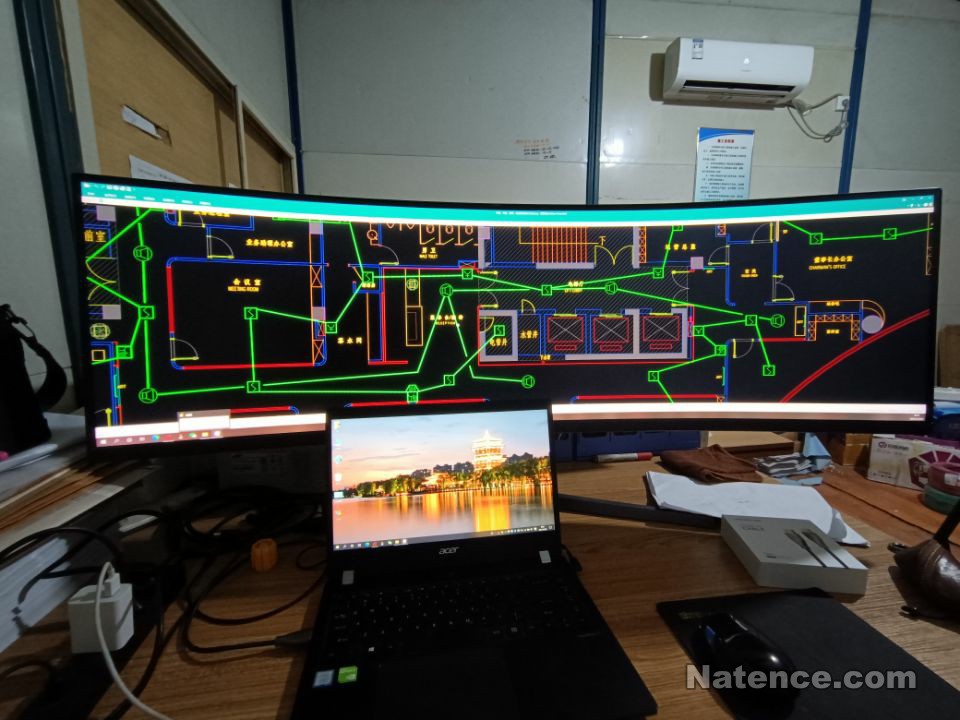

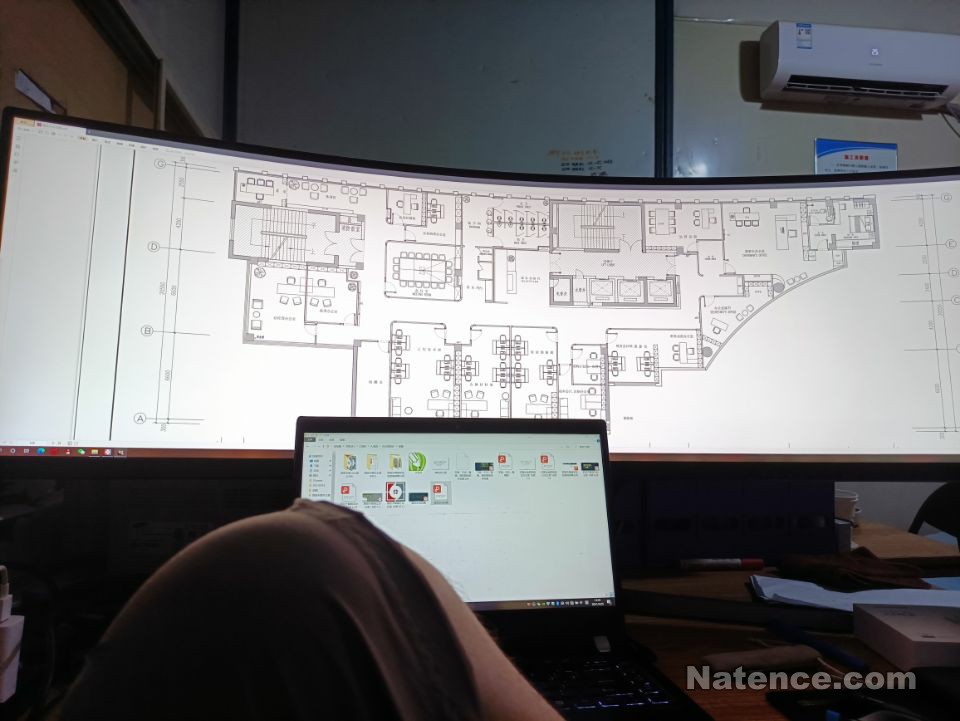

深化設計消防、弱電和智能化控制圖紙。

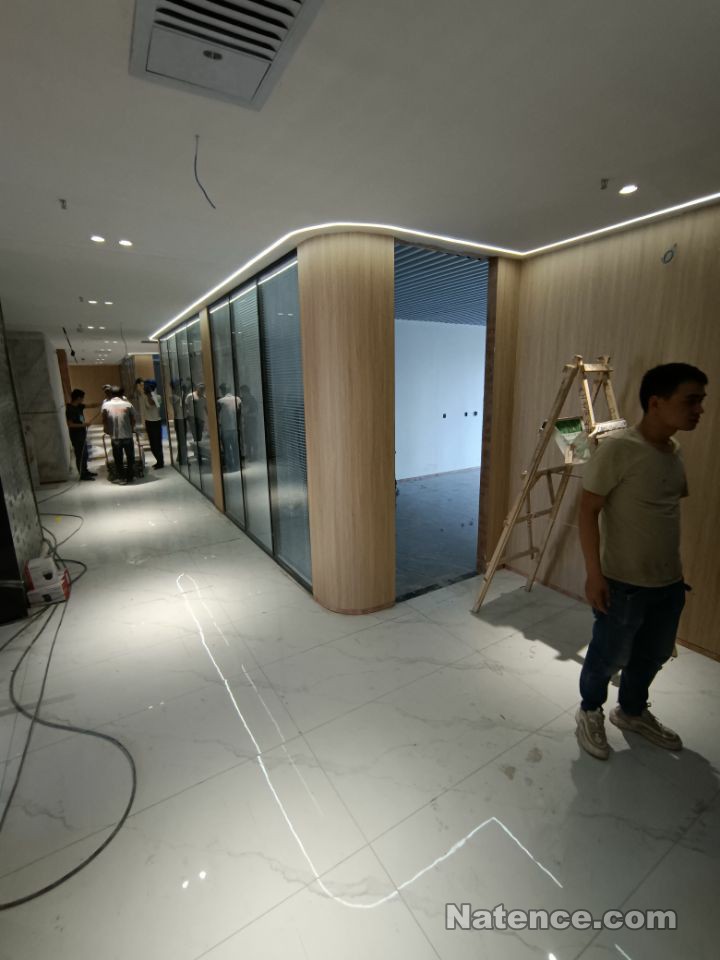

隔墻完成、具備雛形的總經理辦公室。

中央凈水系統管道打壓。

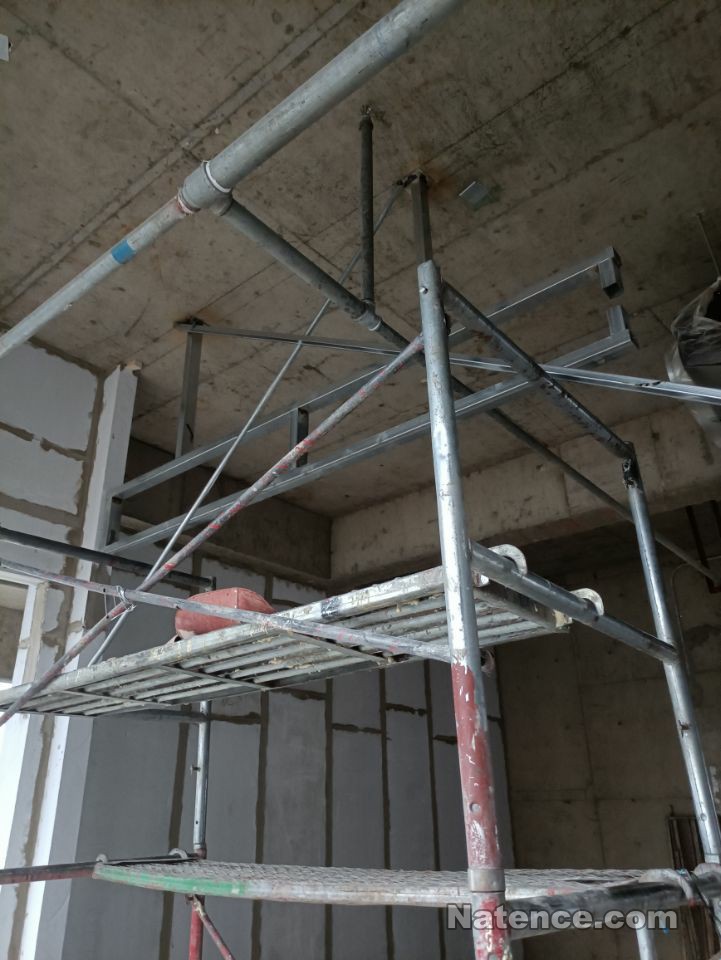

修改噴淋系統,上噴改下噴,噴淋頭移位。

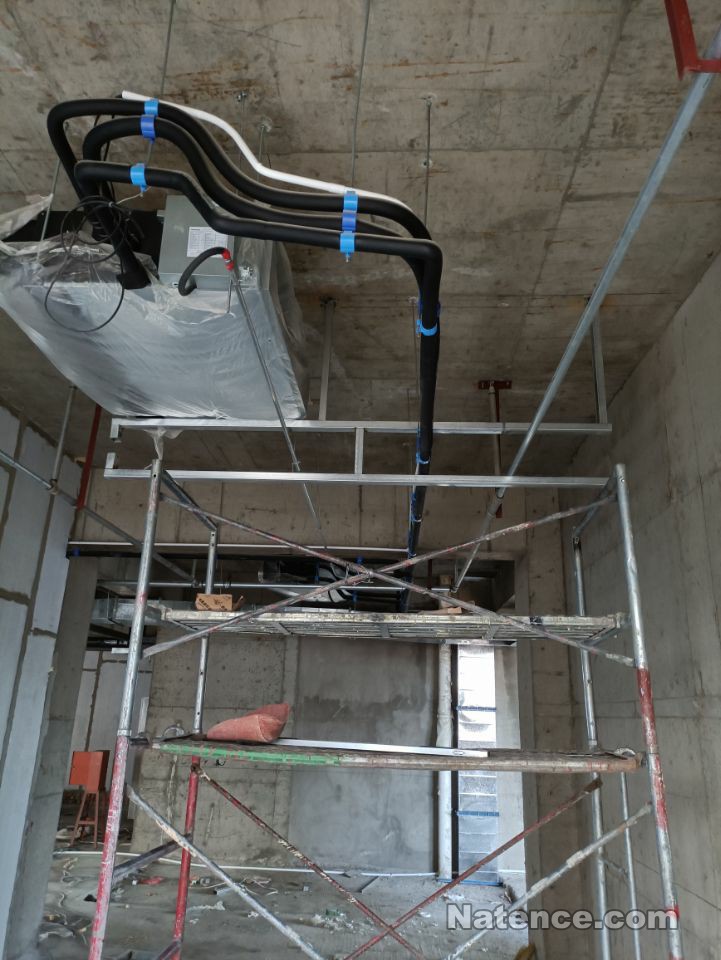

總經理辦公室噴淋管道抬升,以保證吊頂高度。

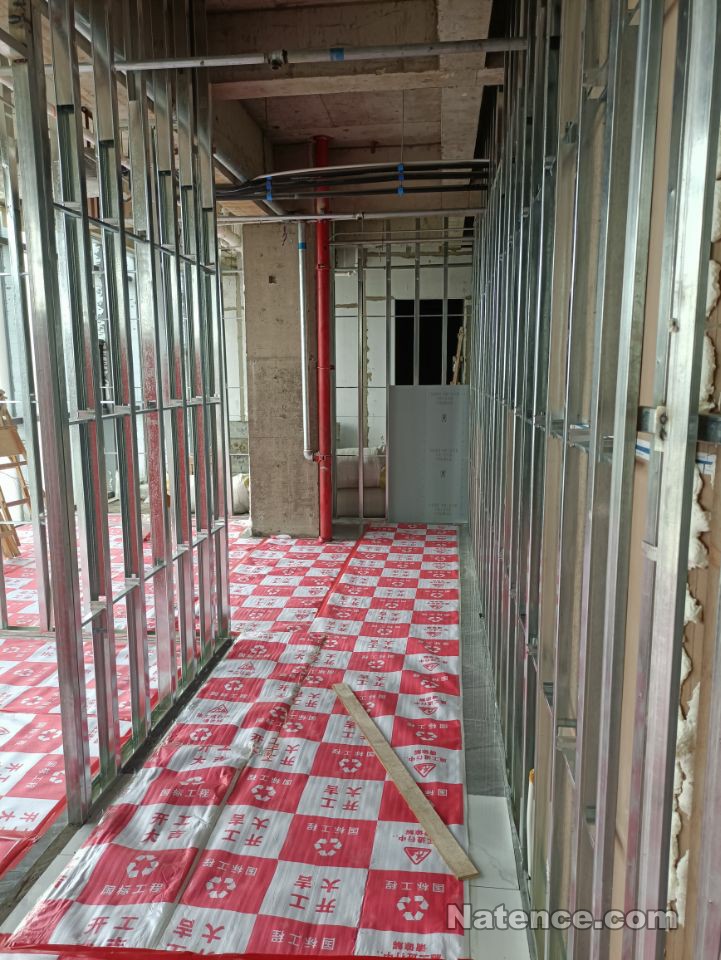

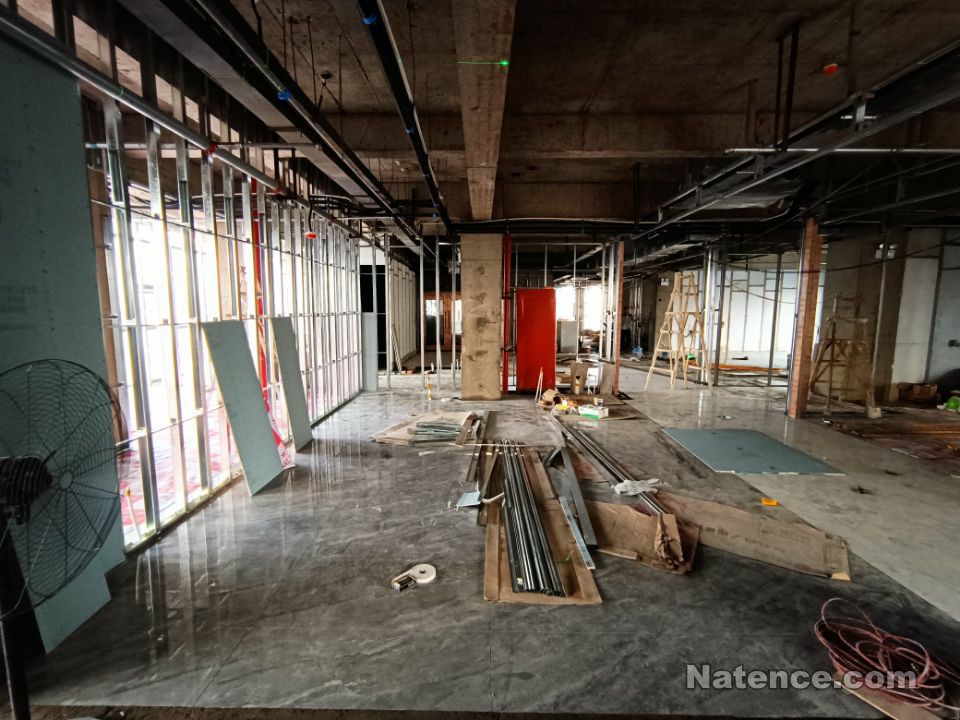

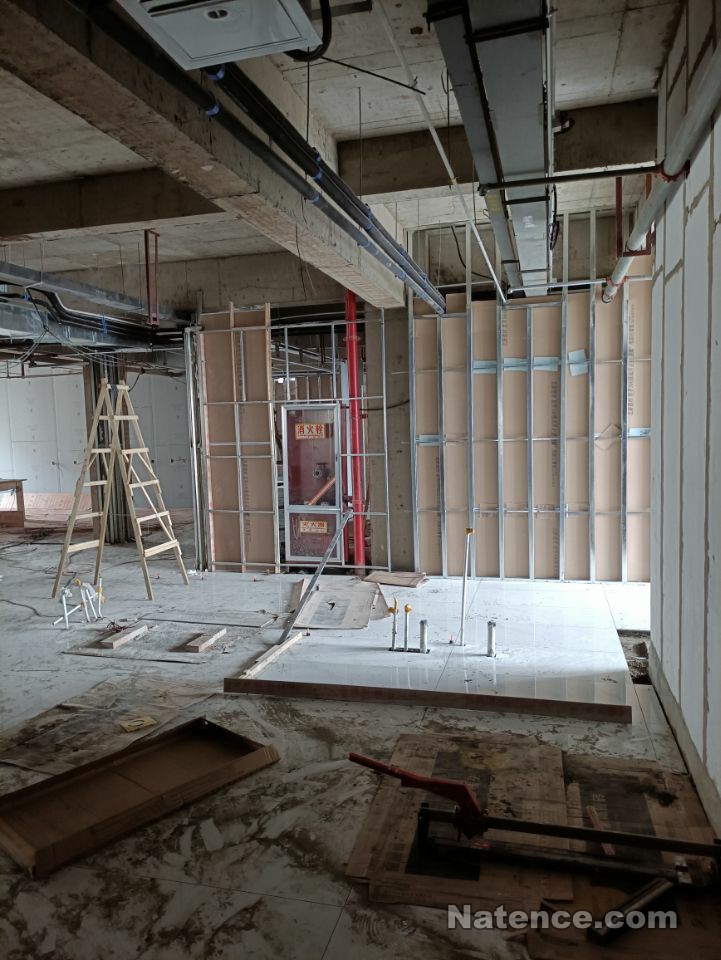

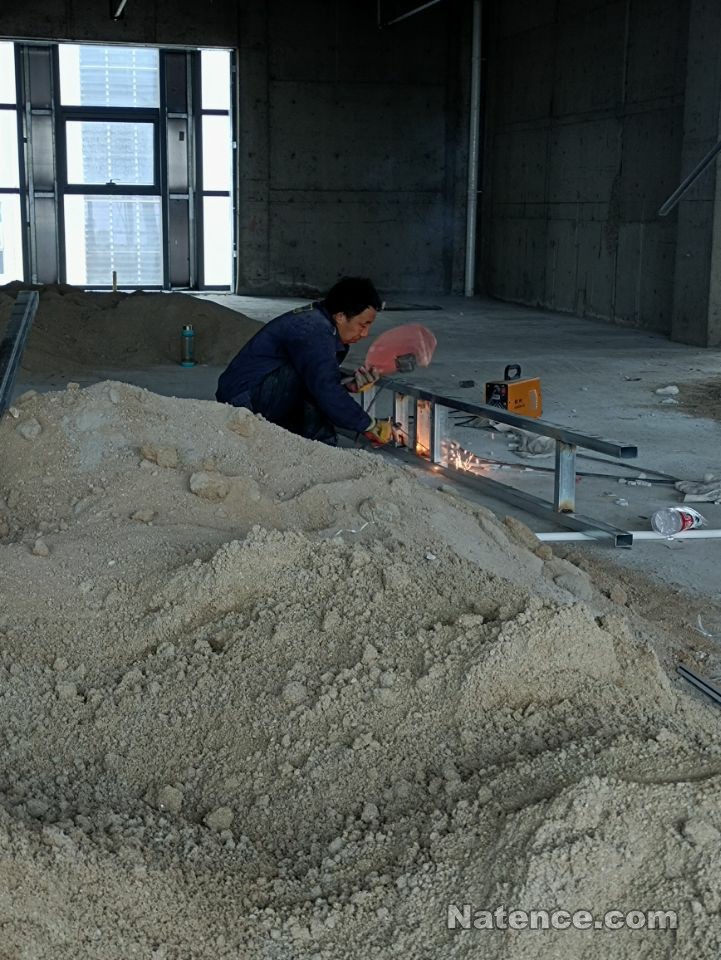

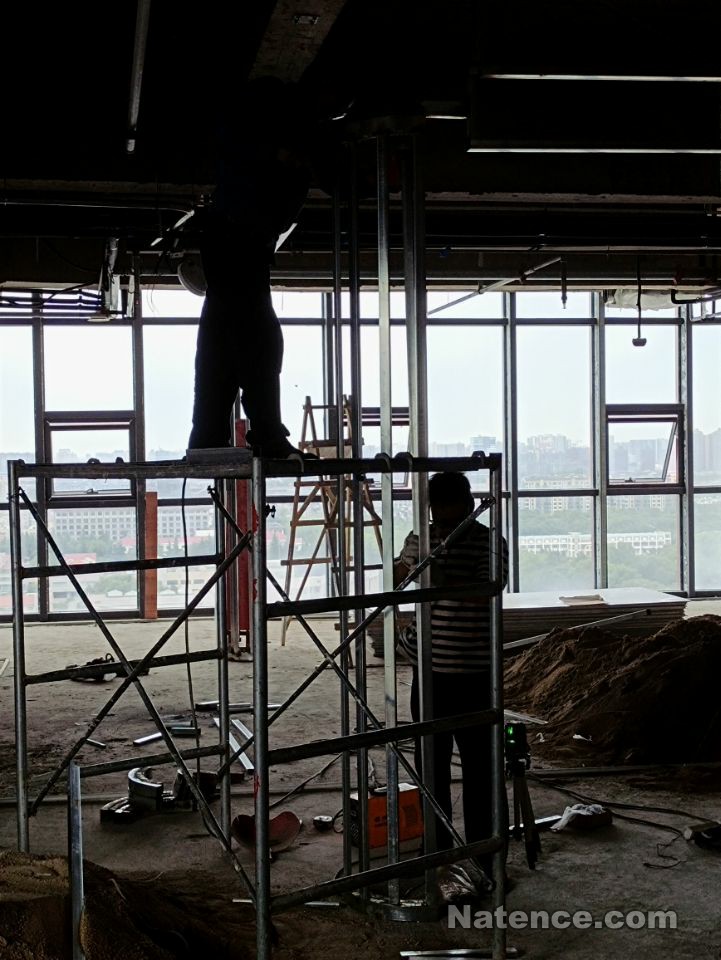

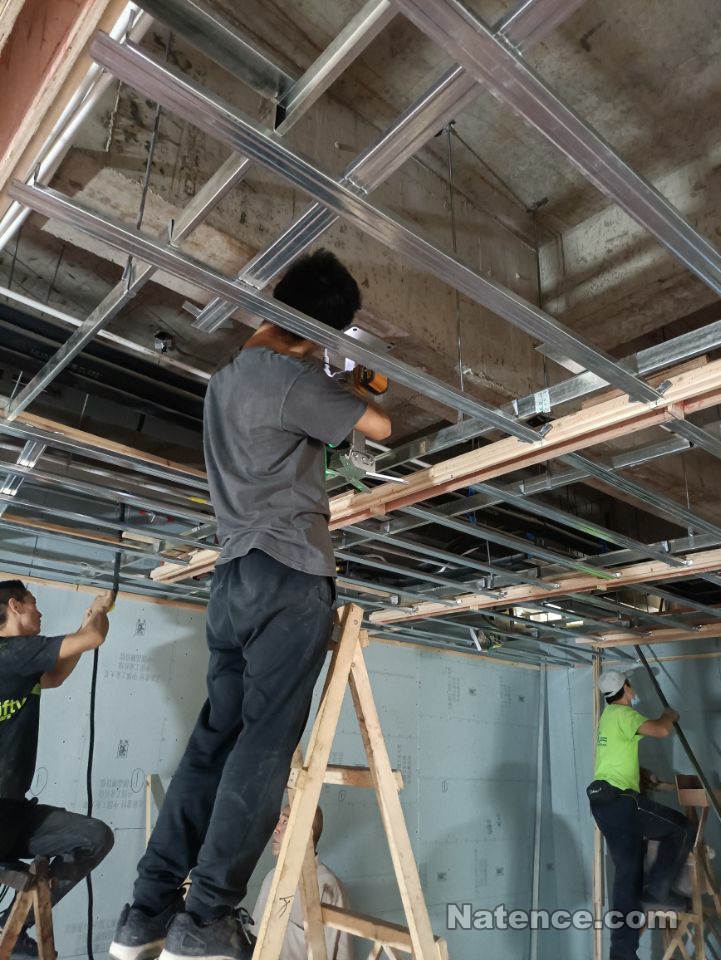

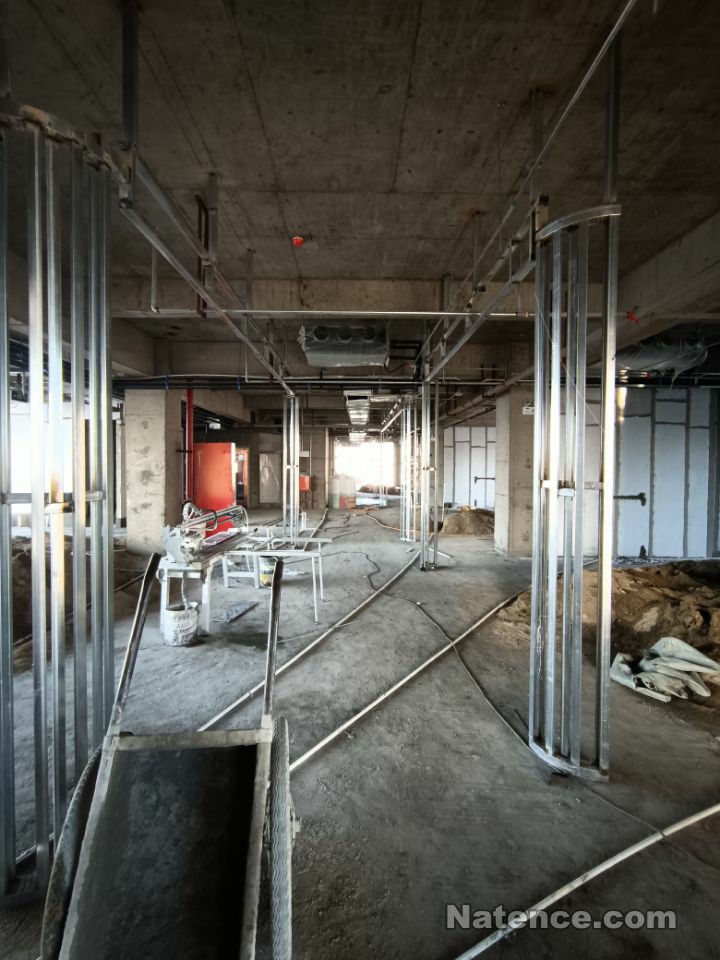

7月26日,開始焊接高隔和輕鋼龍骨隔墻骨架。

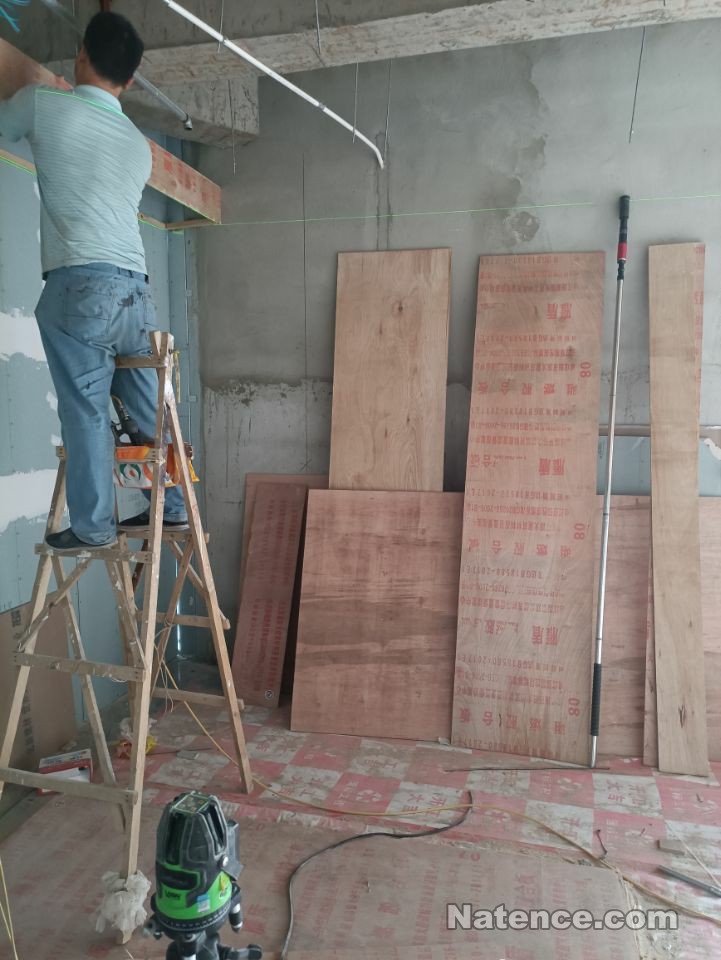

對照圖紙,修改隔墻細節,以避開幕墻上的窗戶等。
圓弧形轉角骨架焊接。

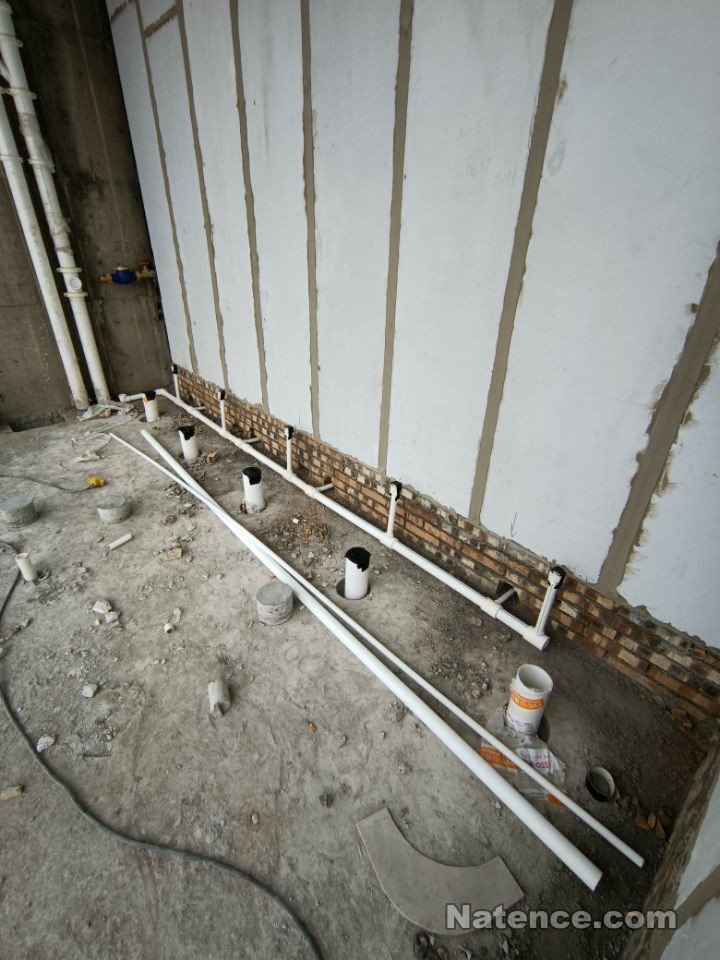

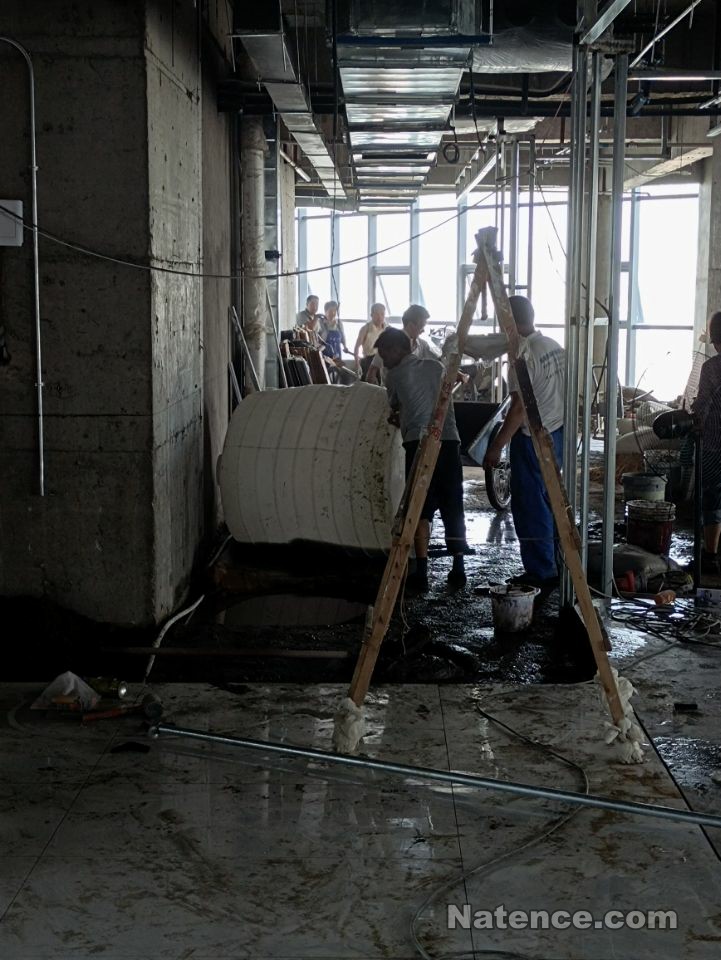

衛生間上下水施工。
確定中央空調系統修改方案。繼續骨架焊接。
同時期的17樓裝修進度,開始鋪地磚。

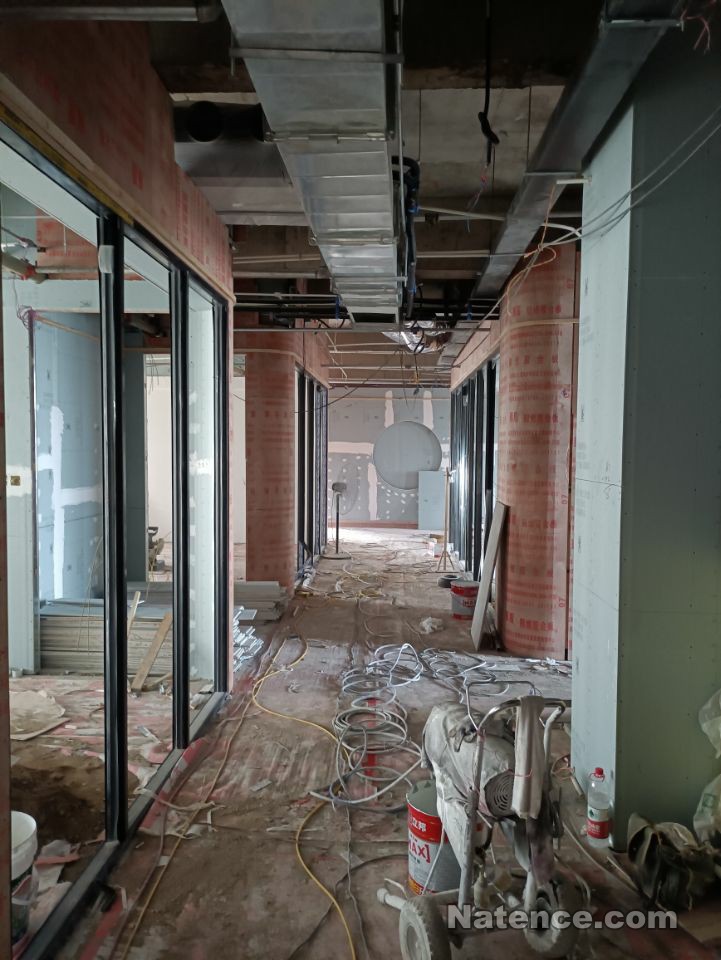

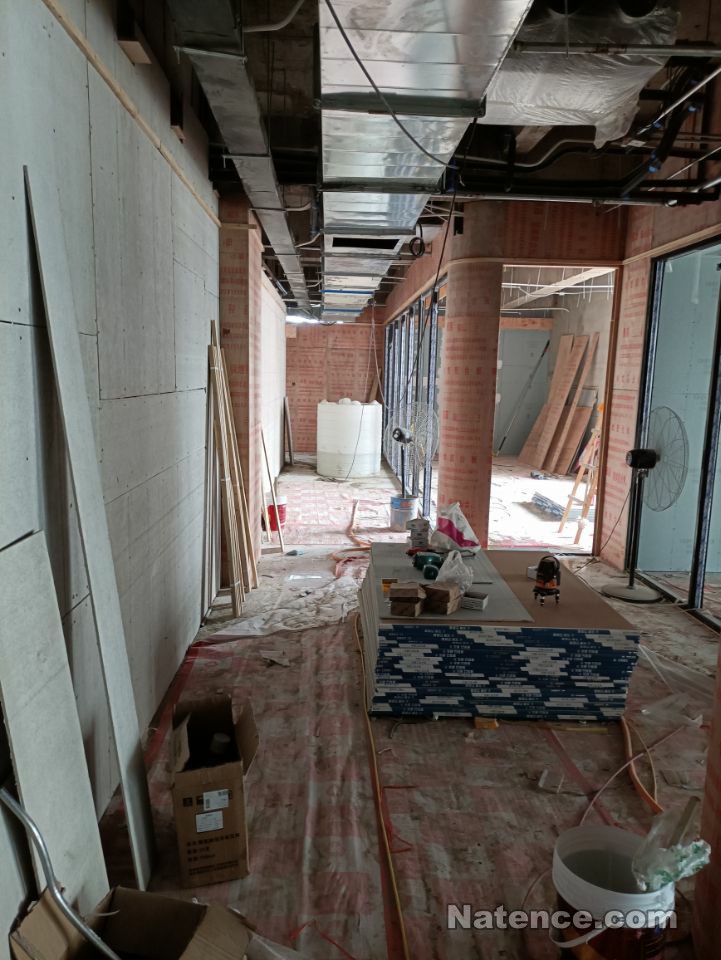

衛生間排水、消防管道砌磚墻包覆。
北側女衛生間上下水管道、風管砌磚墻包覆。
7月30日,買儲水桶,準備貼瓷磚。

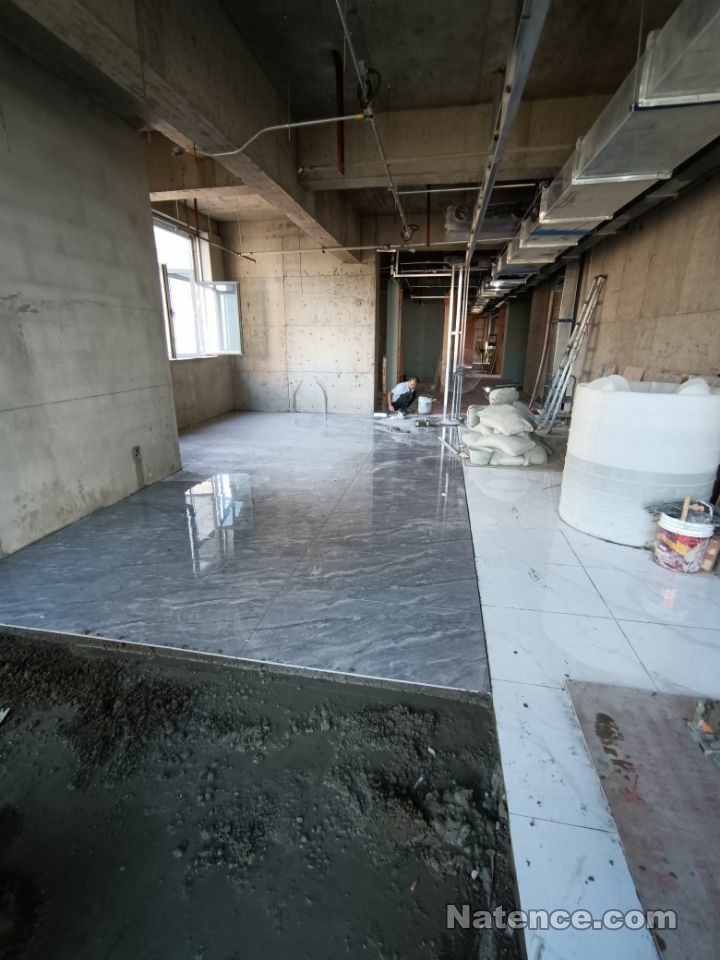

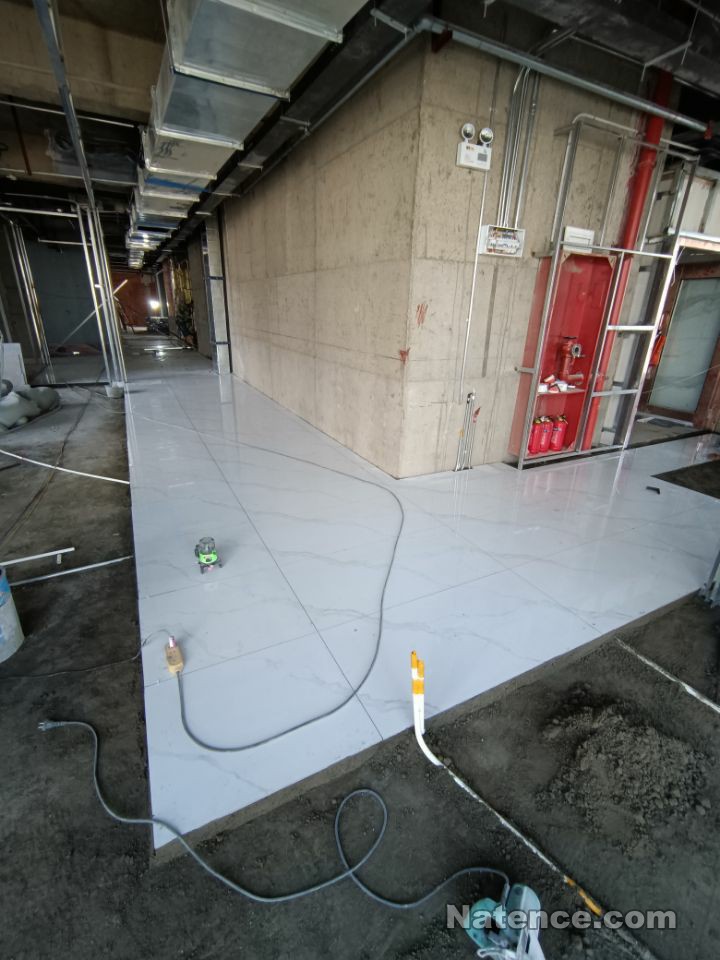

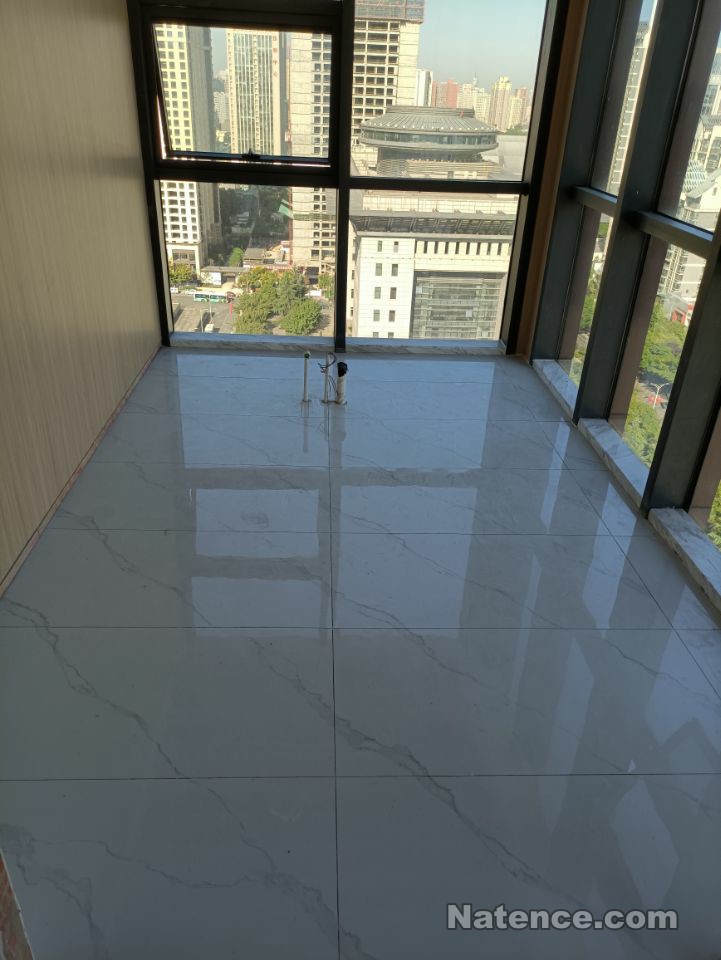

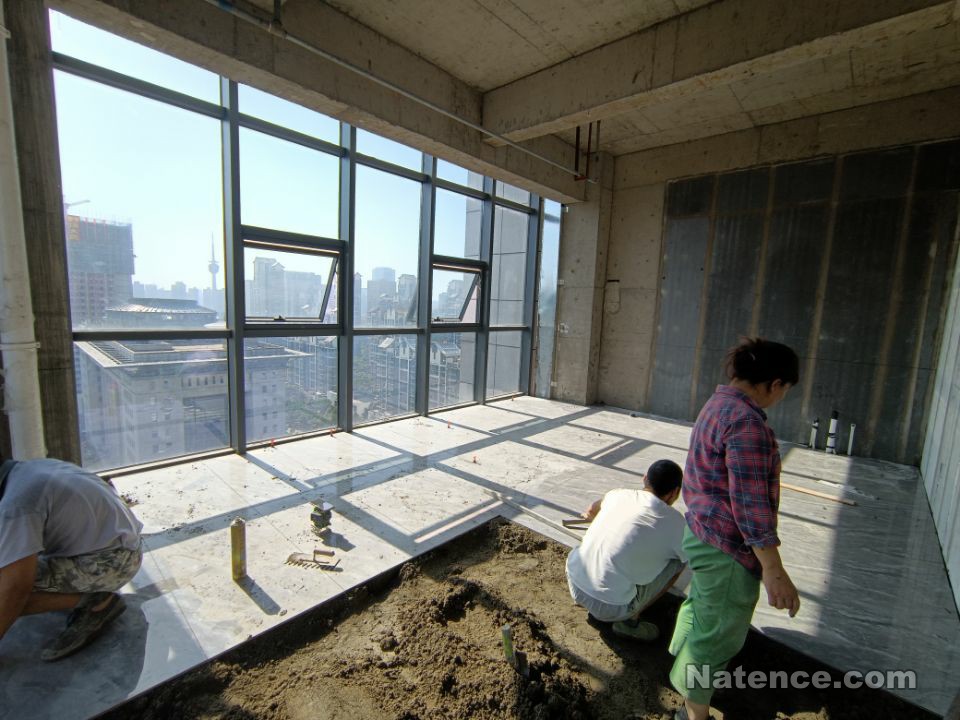

地磚鋪完的總經理辦公室。
公共區域和閱覽室、茶室,使用白色地磚。
工程技術部鋪完地磚。

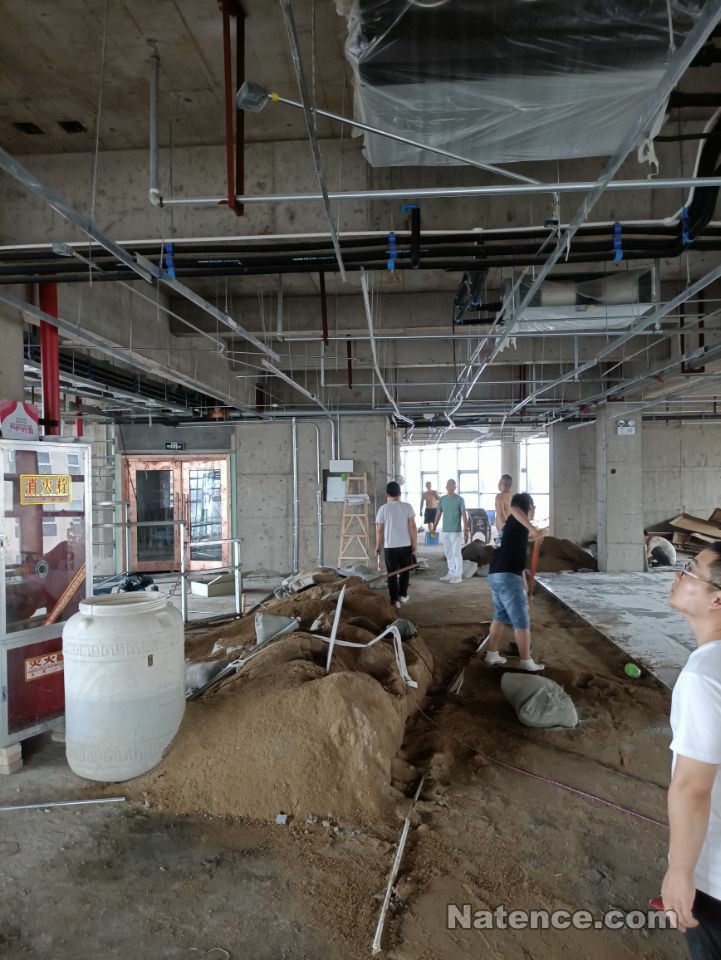

8月1日,水電、弱電開始施工。

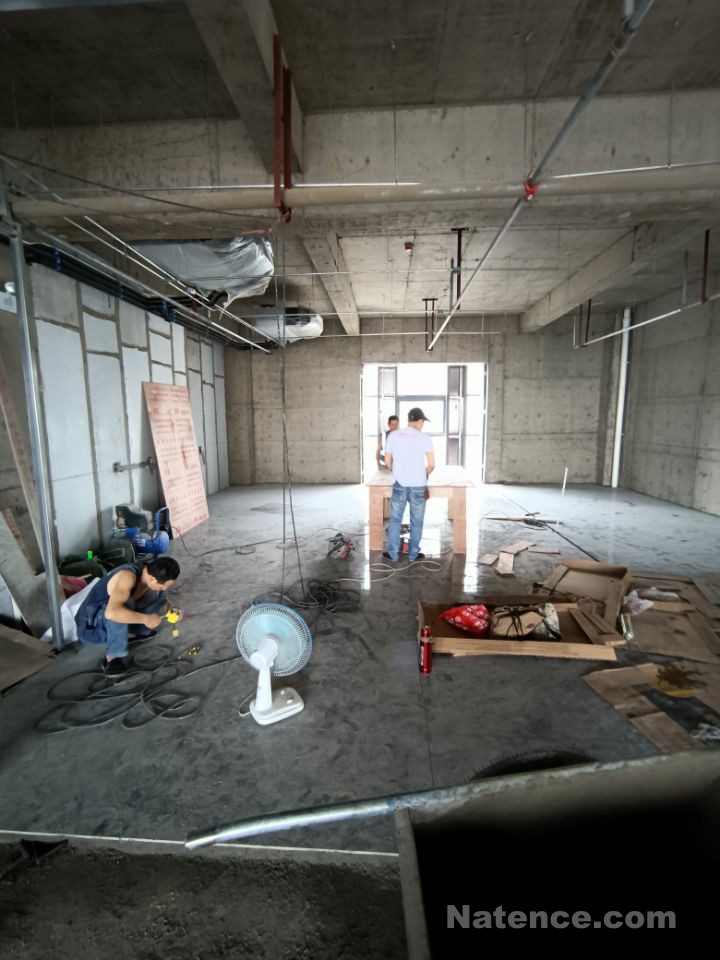

8月3日,來自四川廣元的木工師傅何長武進場,制作操作臺、接電源線。
施工中的輕鋼龍骨隔墻。
鋪磚接近尾聲,時常停水,據說水泵楊程不夠,要在12層使用接力泵將水打到16層。

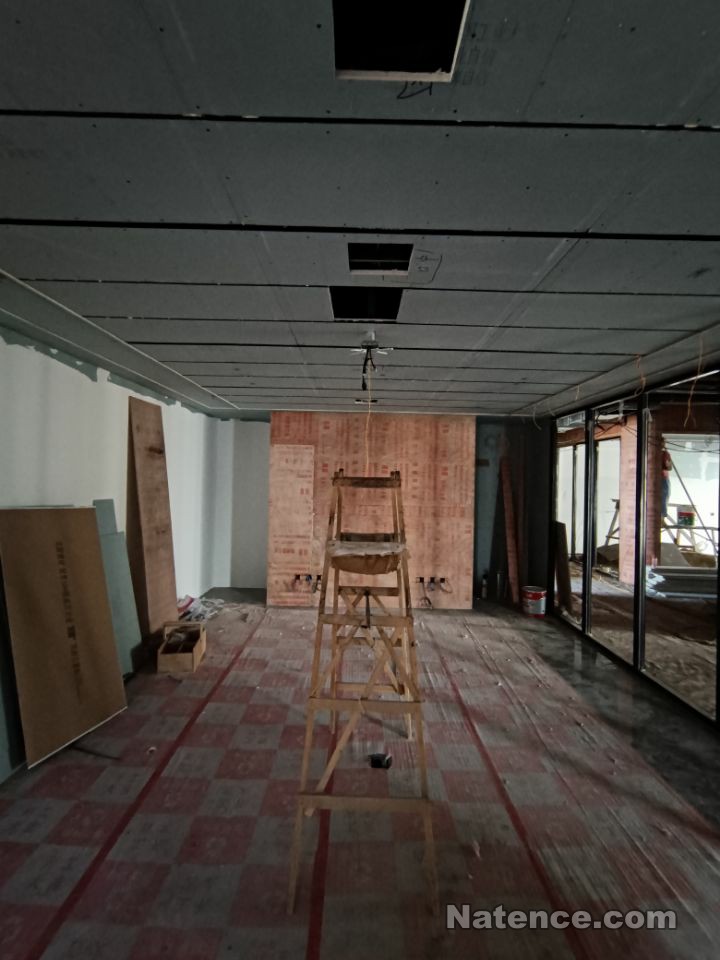

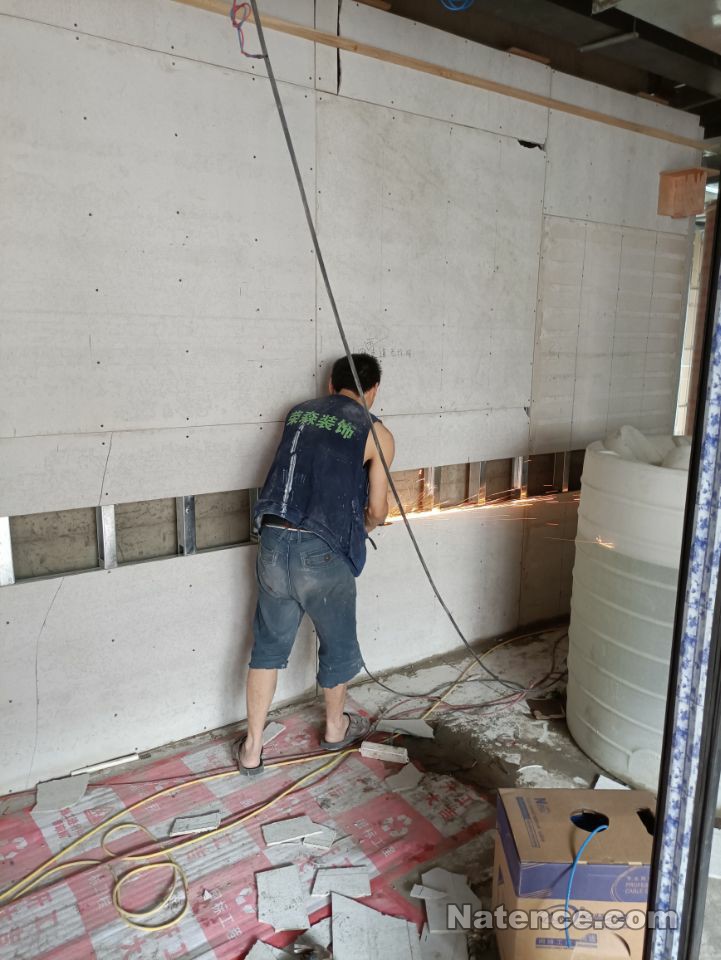

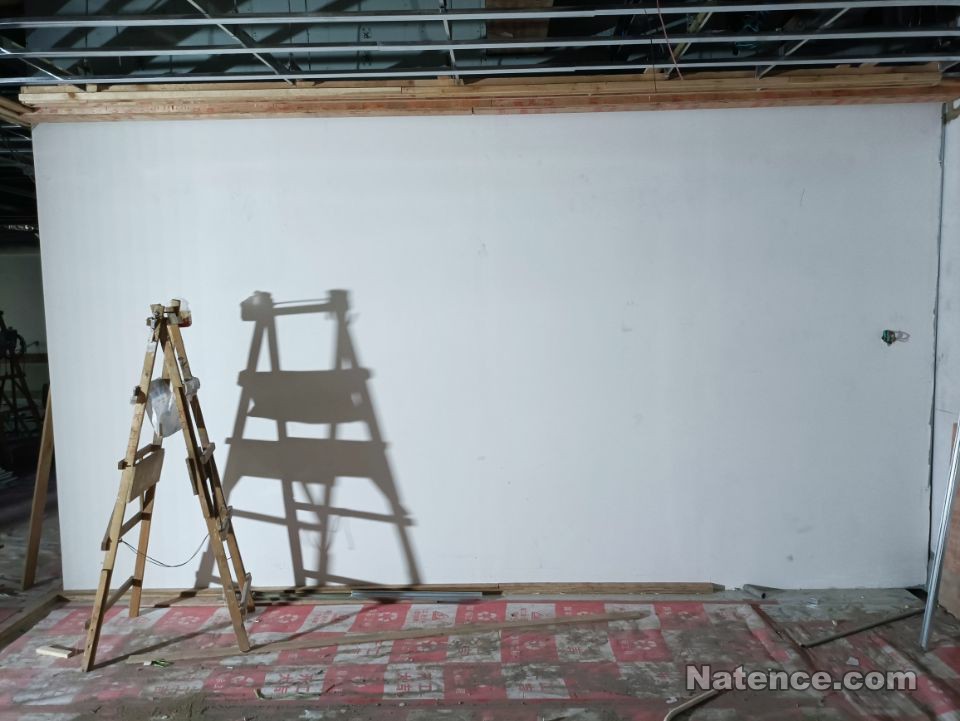

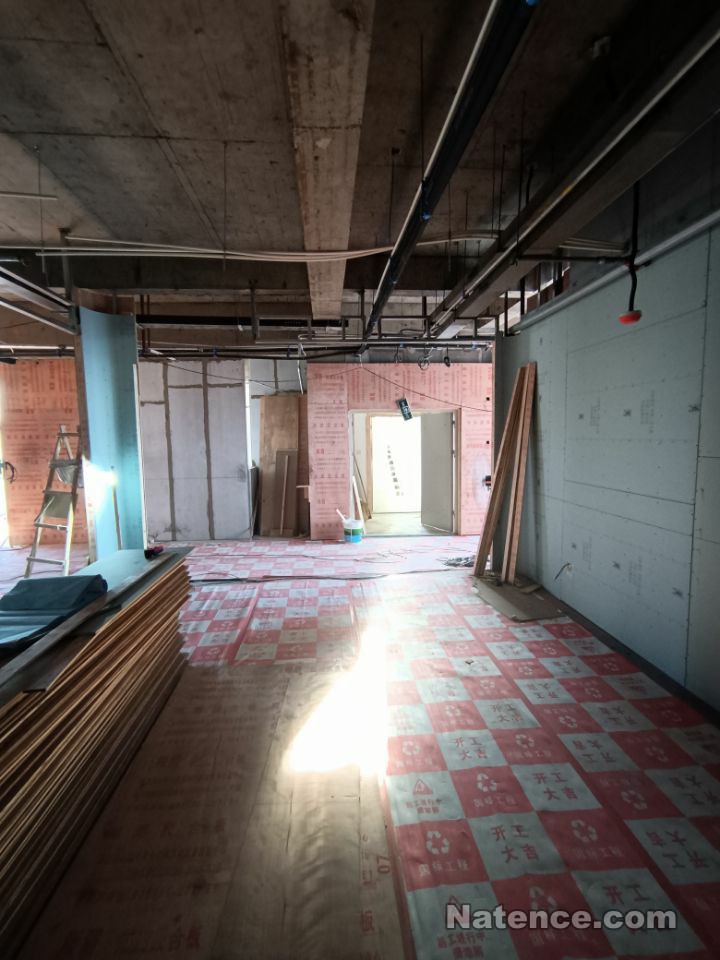

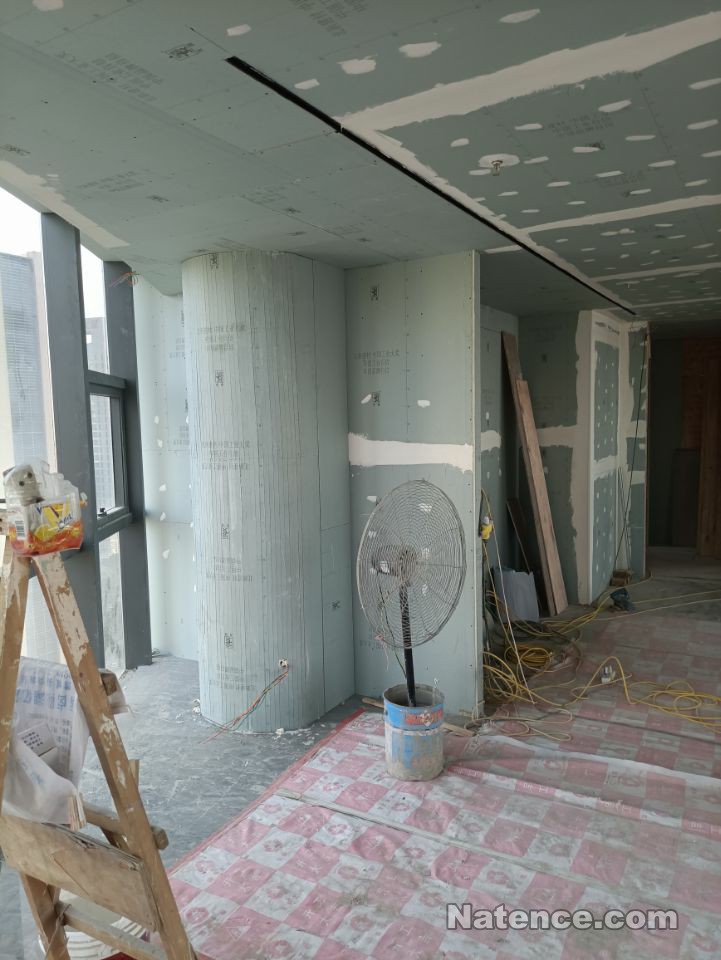

鋪磚基本完成,輕鋼龍骨隔墻覆石膏板。
唯一的一次參與裝修施工人員合影。

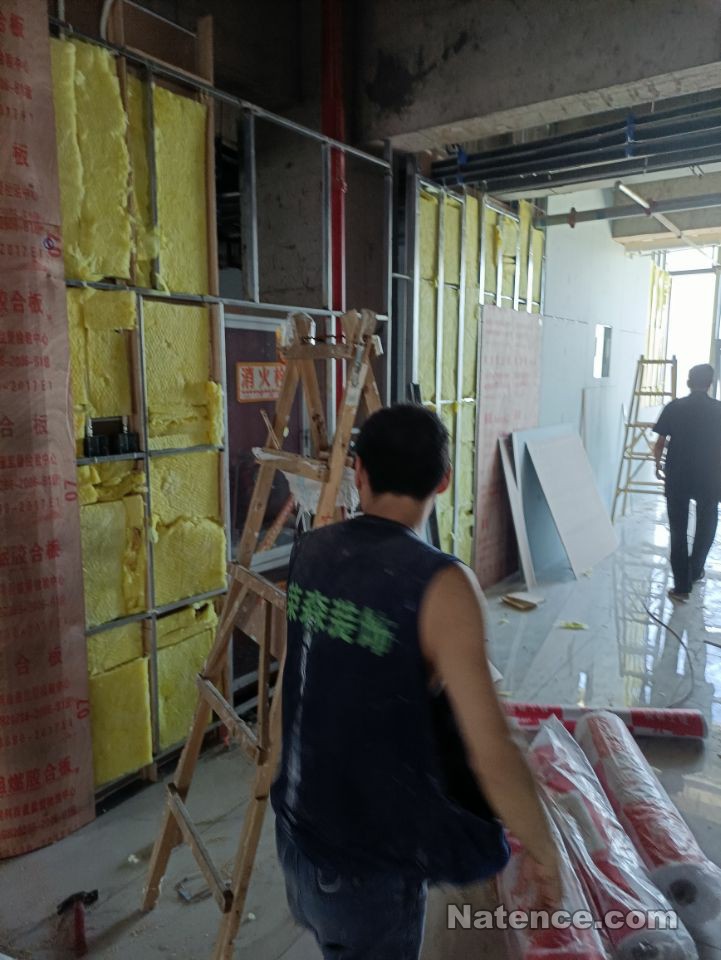

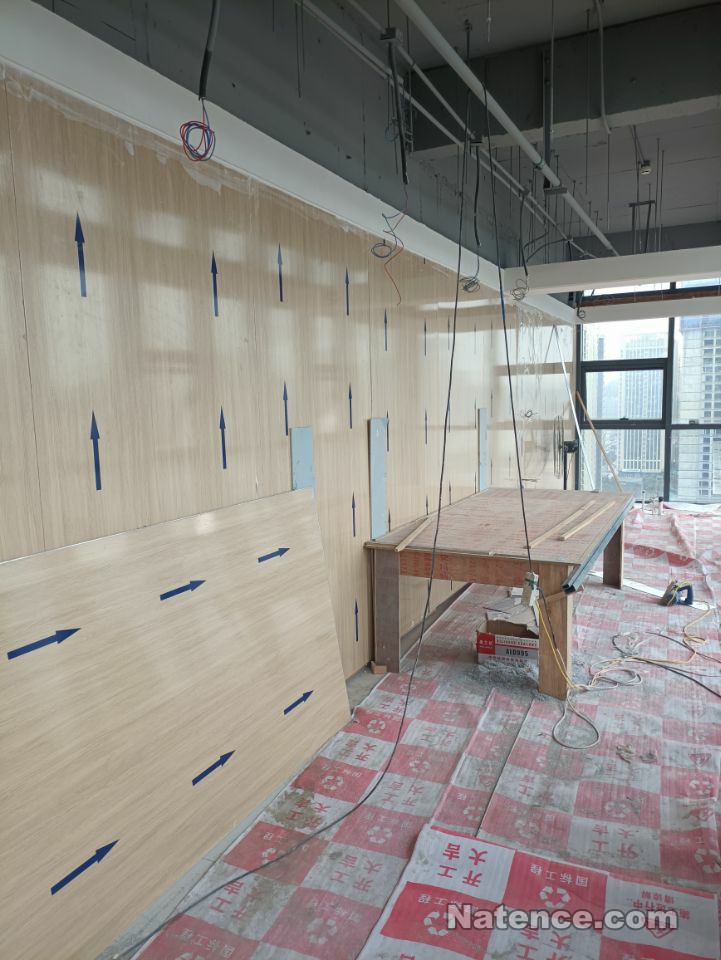

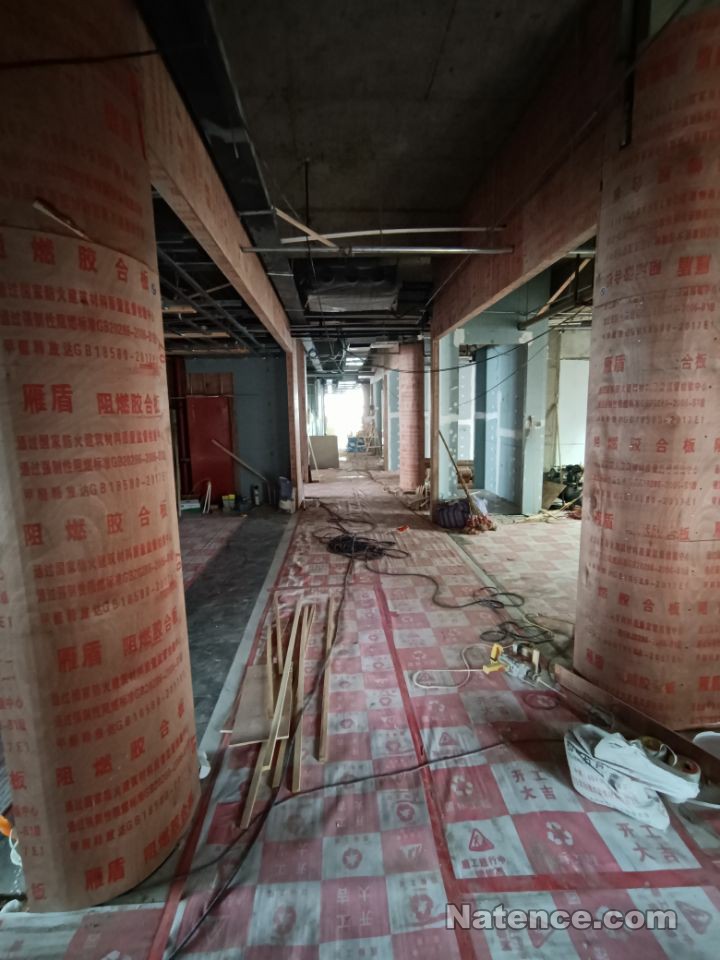

填充防火巖棉。

財務總監辦公室貼地磚。
東側公共區域貼地磚。

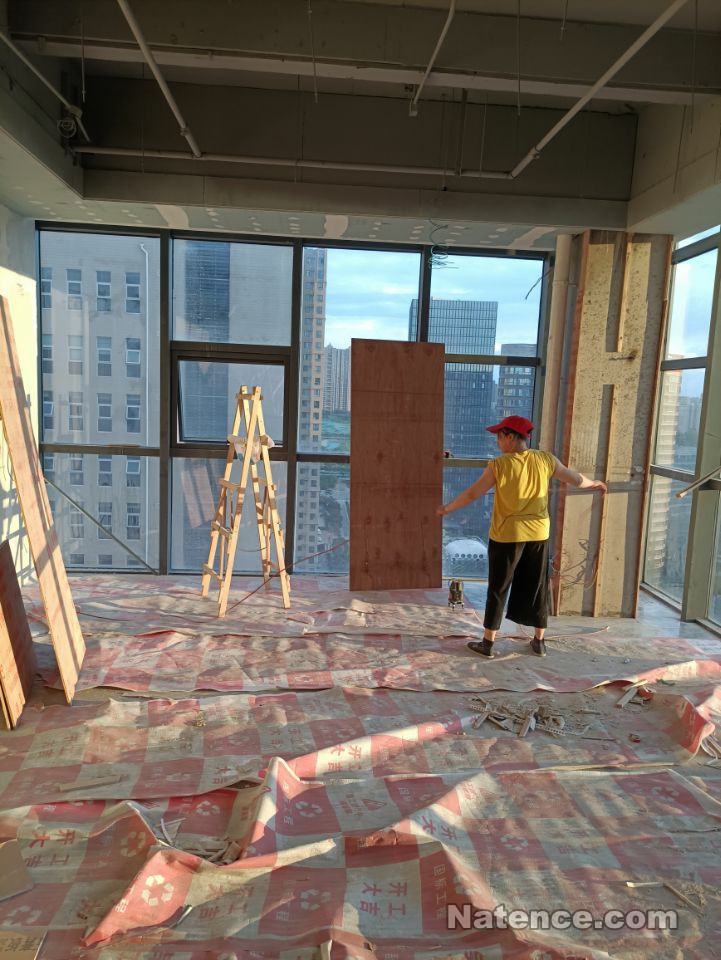

未成形的會議室和西側防火門。
業務經理室和銷售業務部。
財務總監辦公室地磚鋪完。

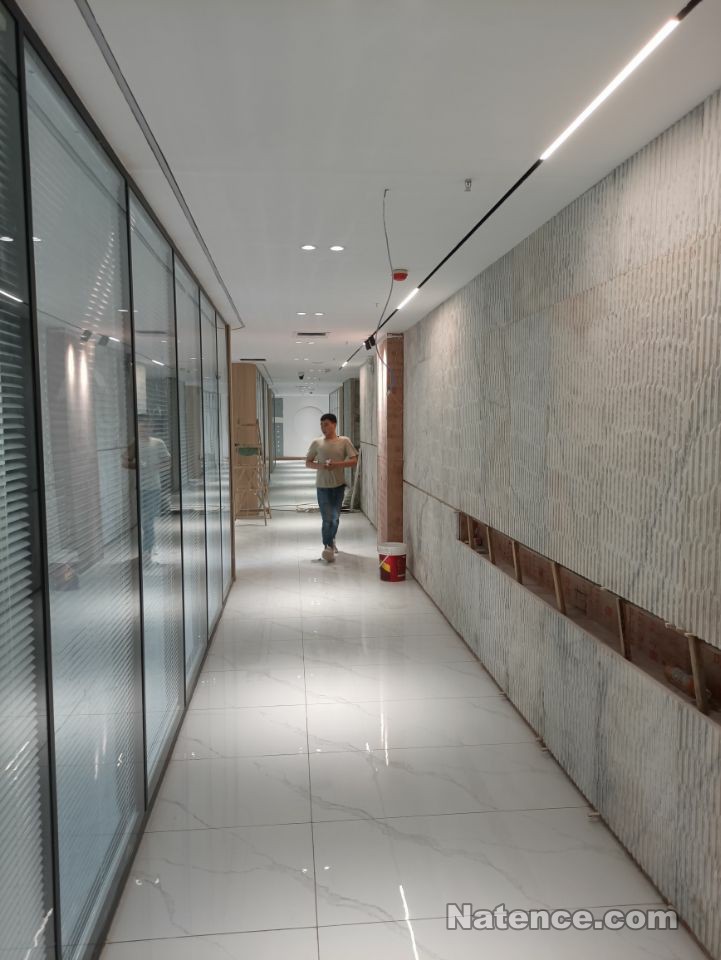

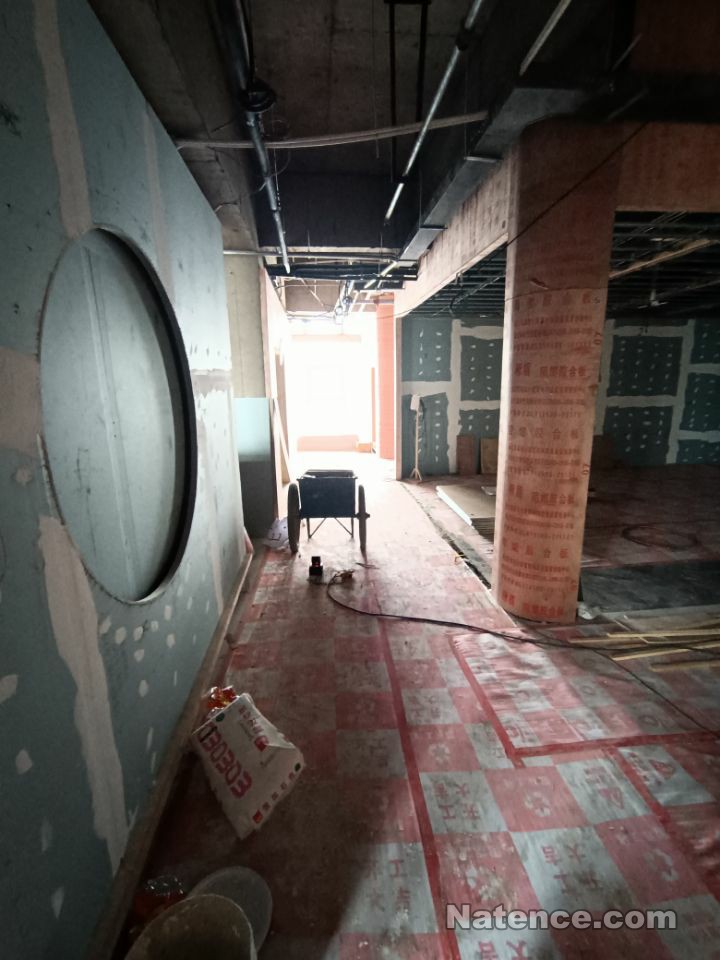

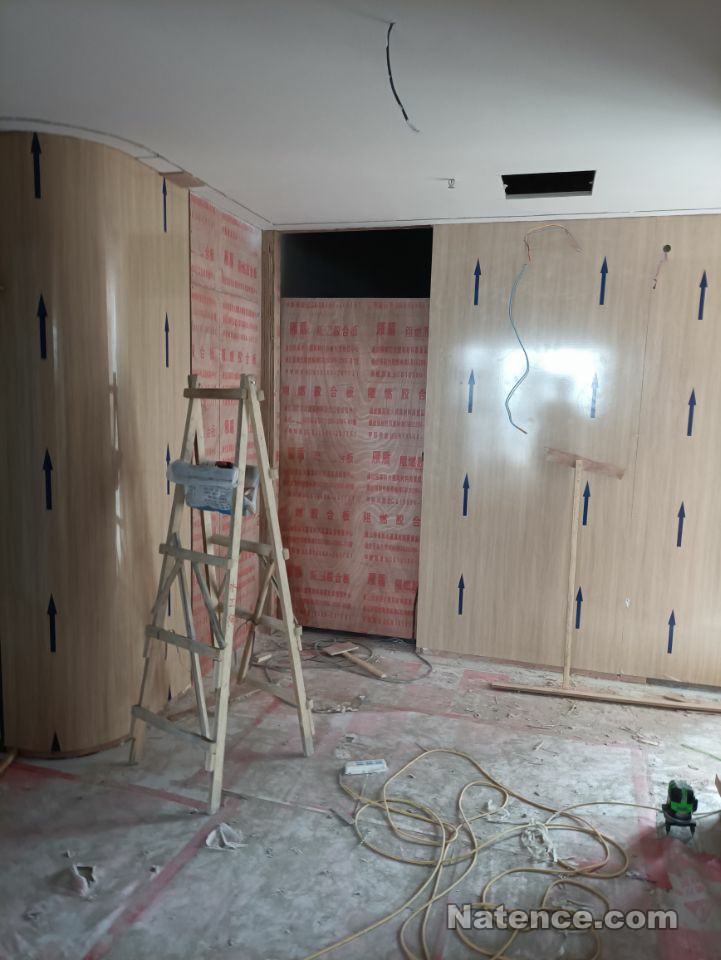

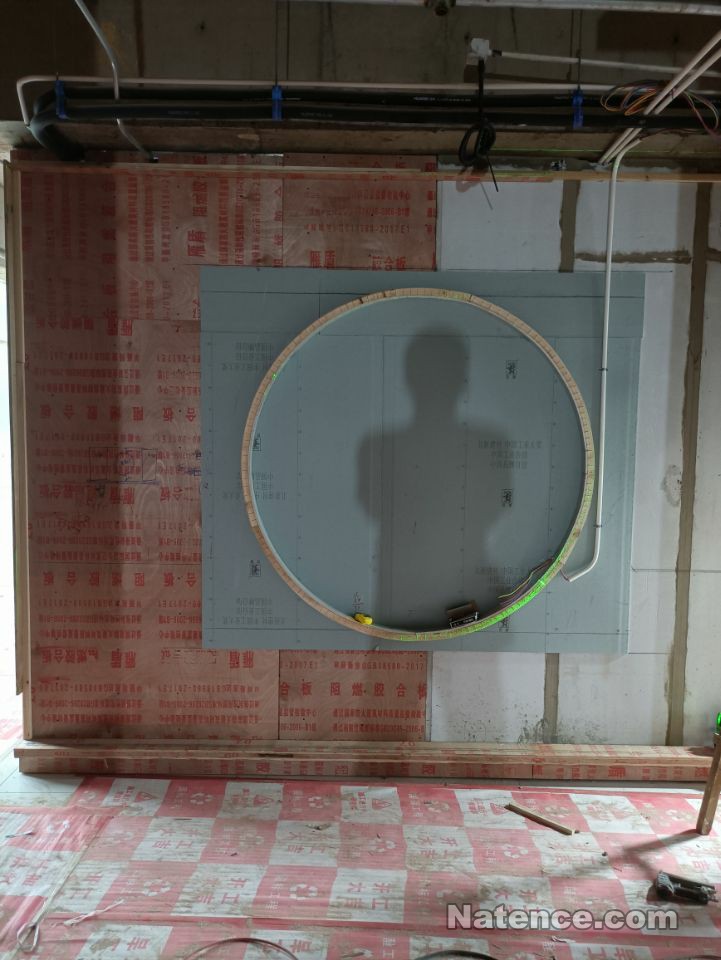

走廊西頭,圓形造型制作。
會議室照明、弱電施工,安裝投影儀支架。

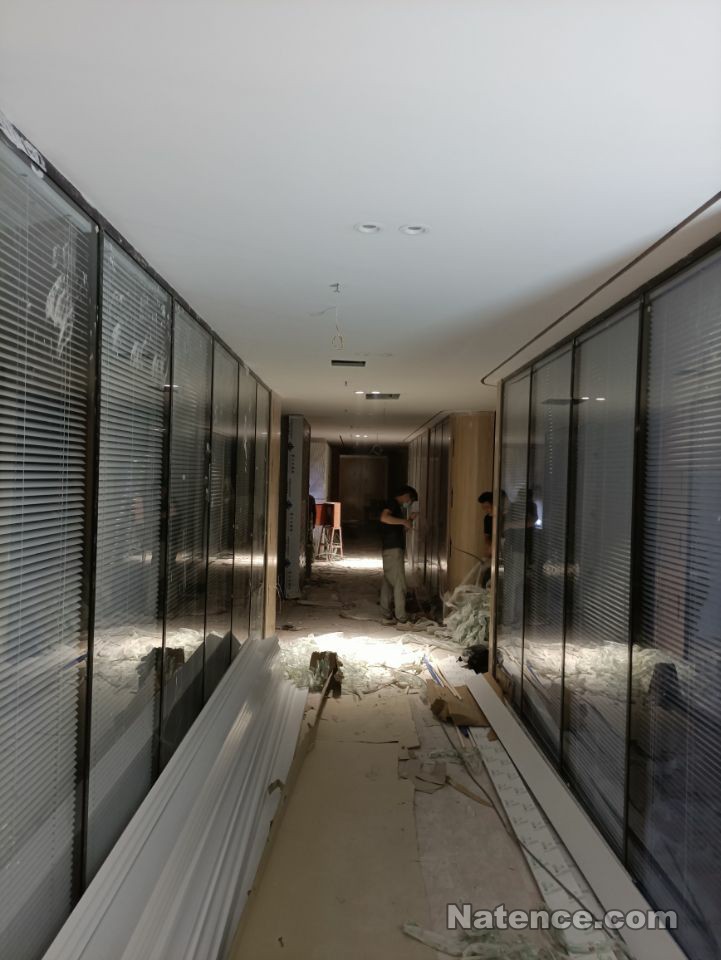

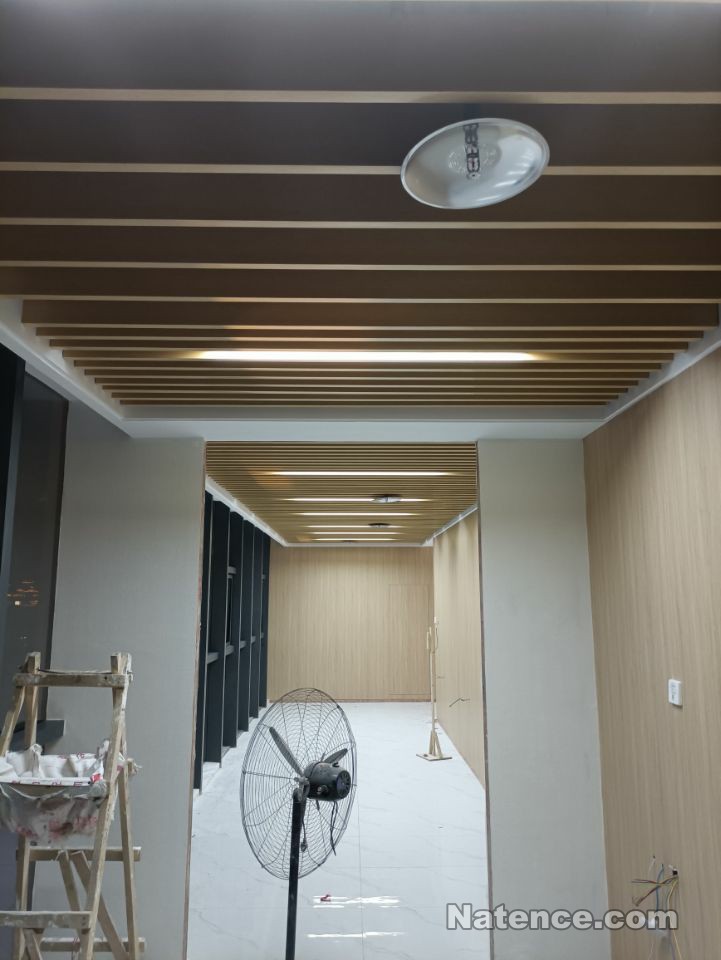

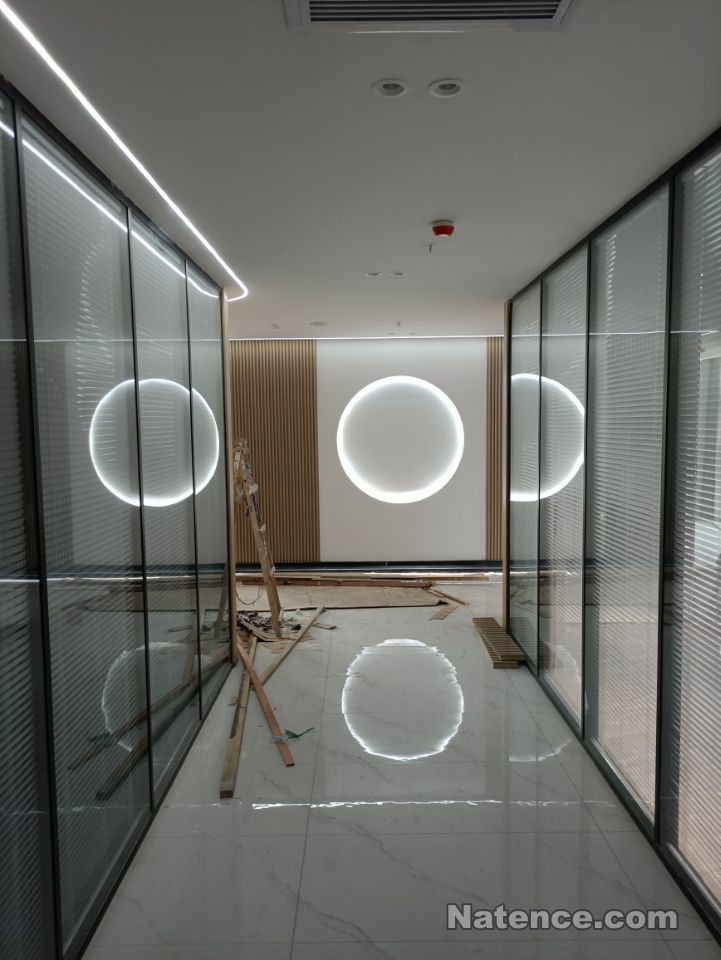

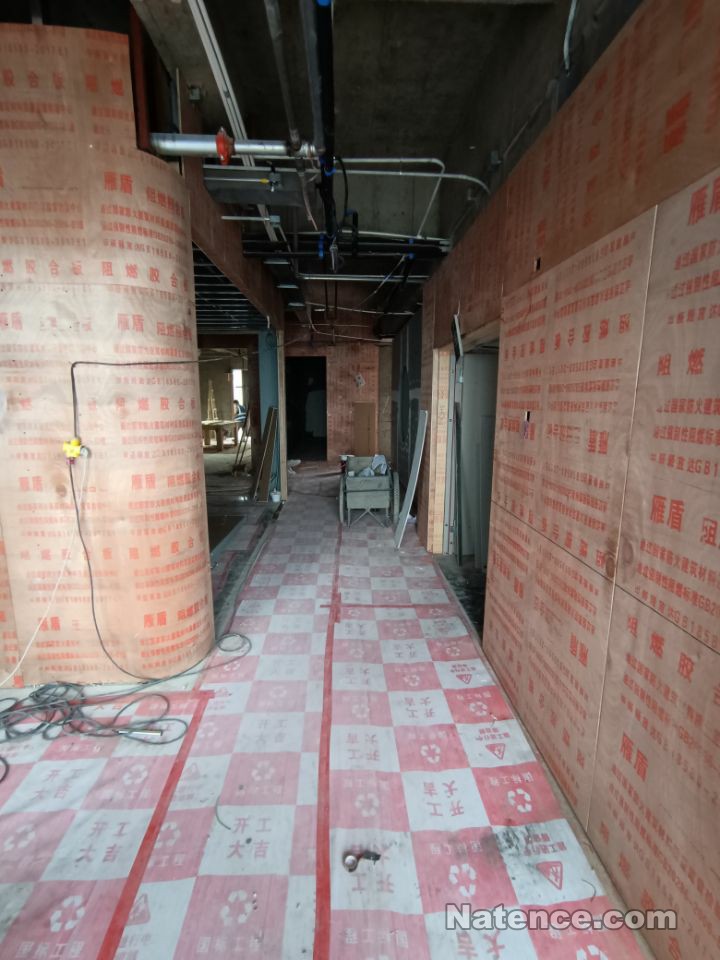

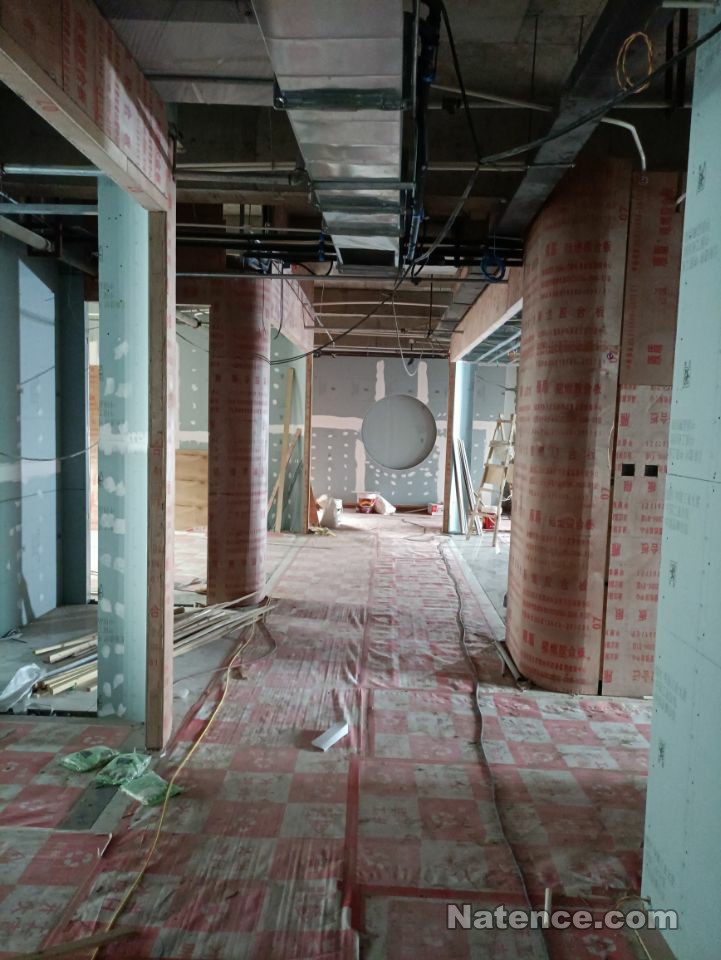

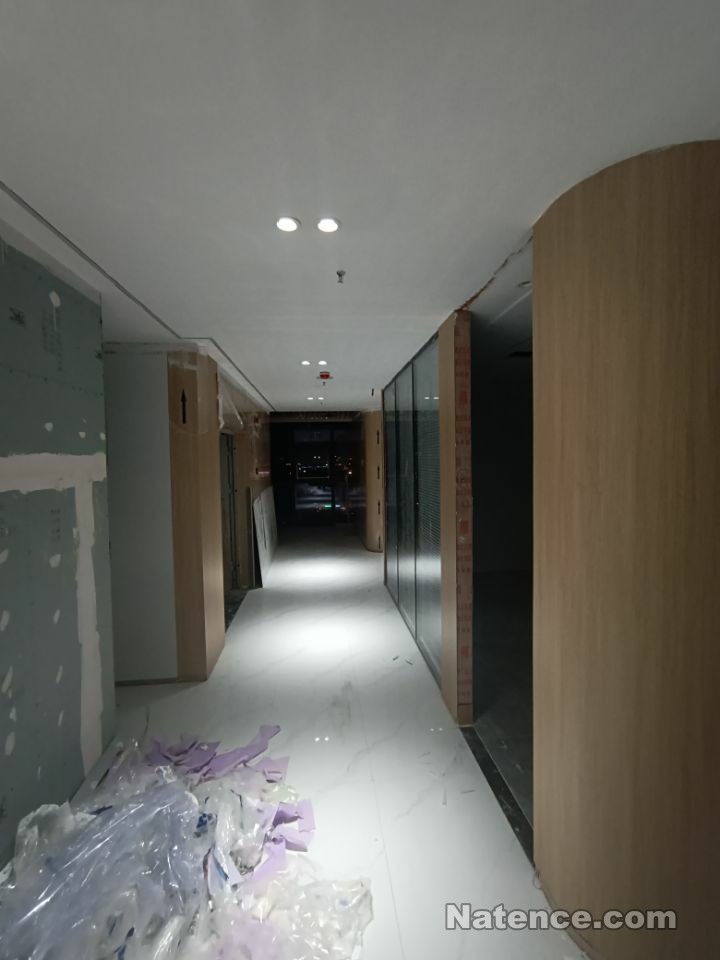

具備雛形的西走廊,由南向北看。
具備雛形的西走廊,由北向南看。
電梯廳南墻骨架施工。
西走廊往東看。
東門內走廊,由北往南看。

8月12日,衛生間蹲便安裝。

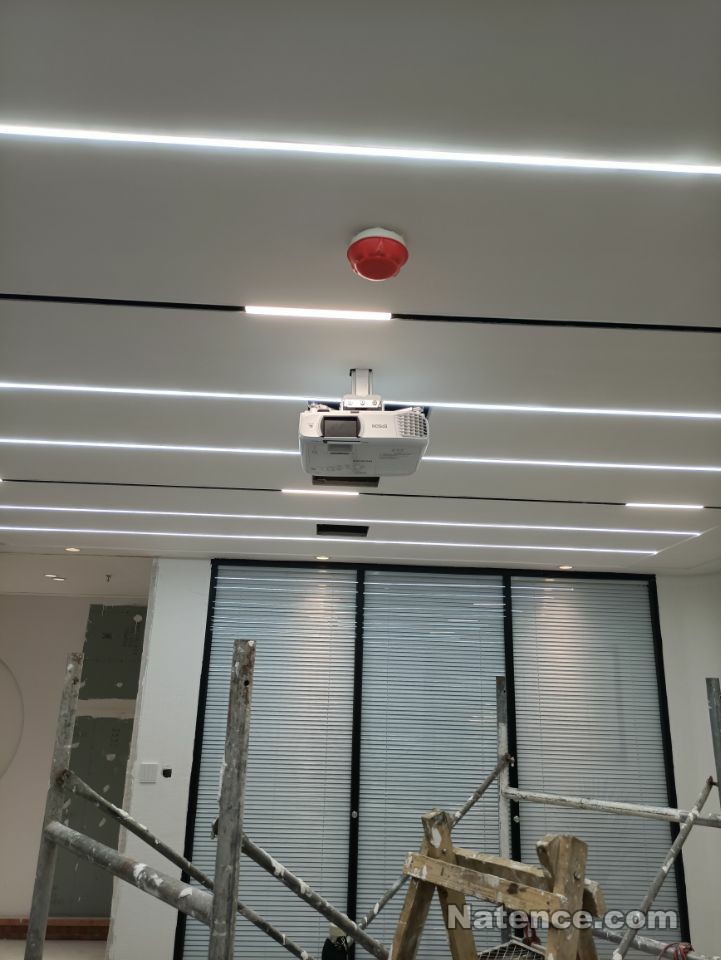

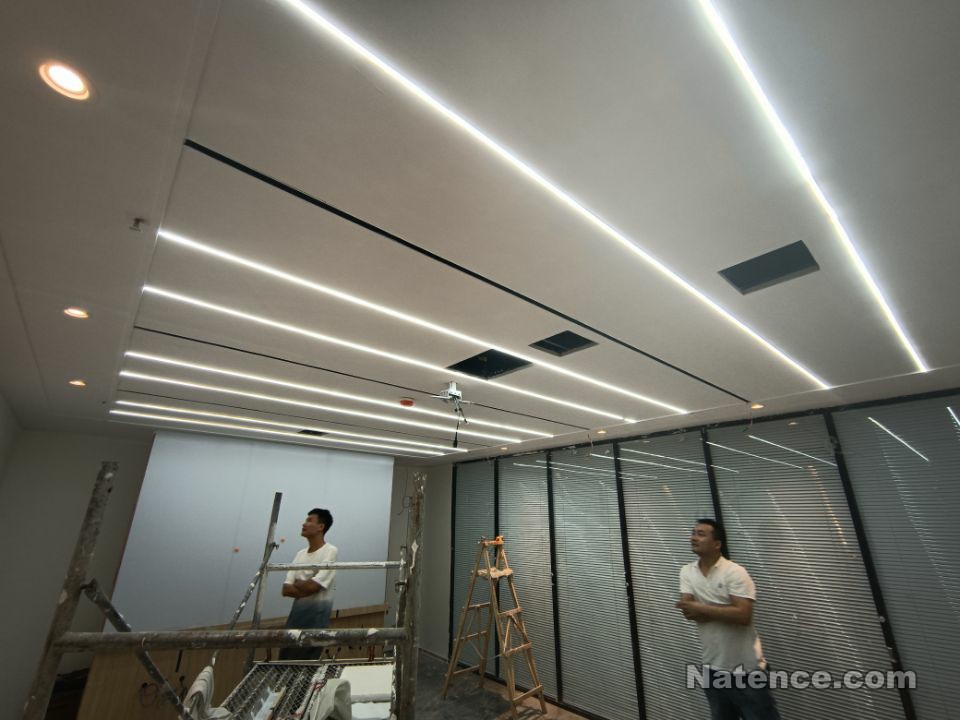

8月18日,會議室吊頂石膏板完成,燈槽完成,投影儀支架安裝完成,穿線完成。
財務總監辦公室后側假梁。
窗簾盒加工制作和吊裝。
8月18日,包柱子、閱覽室南墻找平,覆板。

總經理辦公室包柱子。
儲藏室提前完工,加快進度。

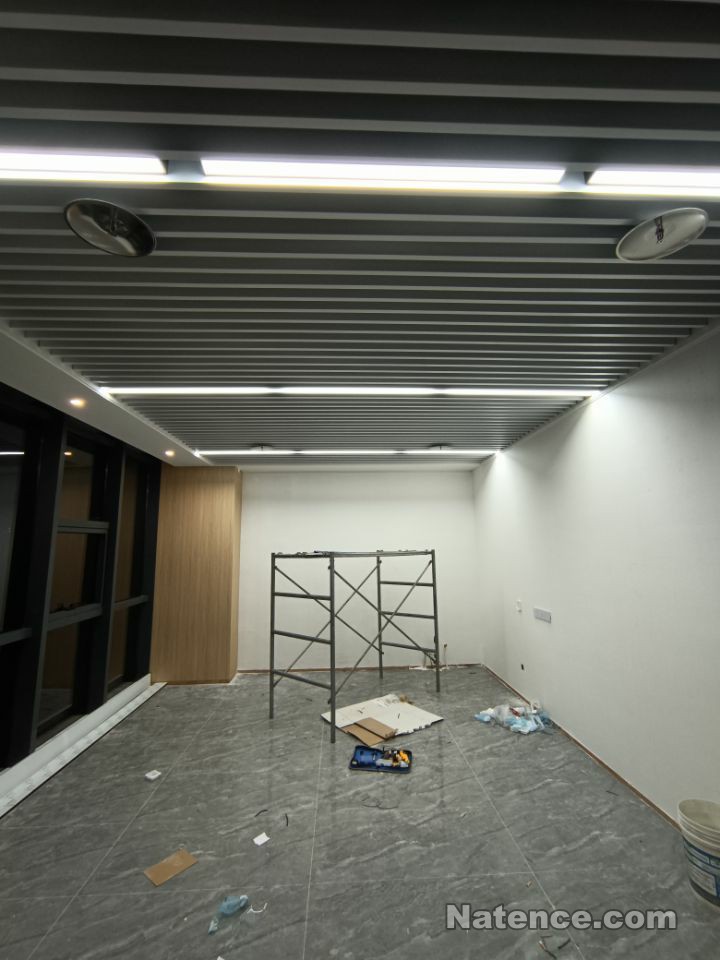

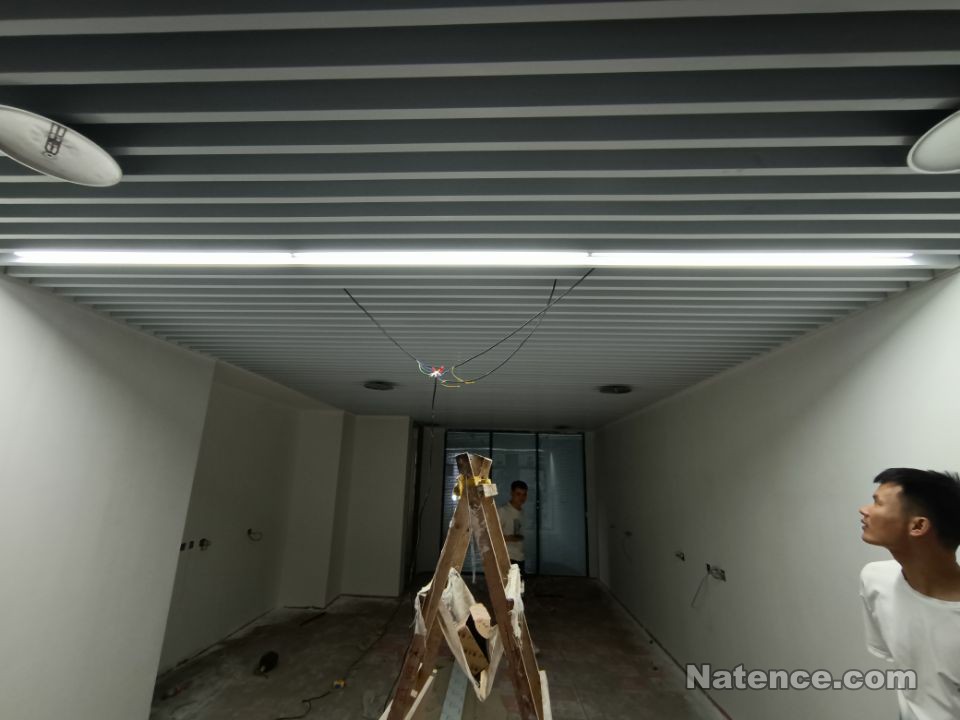

8月18日,會議室石膏板吊頂完成。
南墻開造型燈槽。

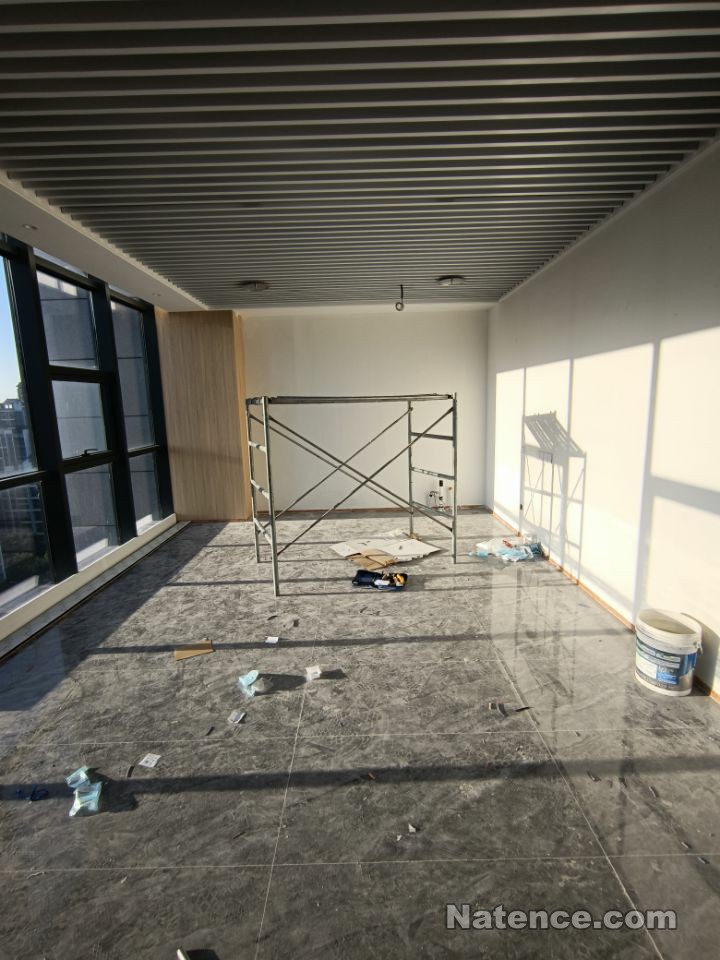

8月19日,高隔框架安裝完成。

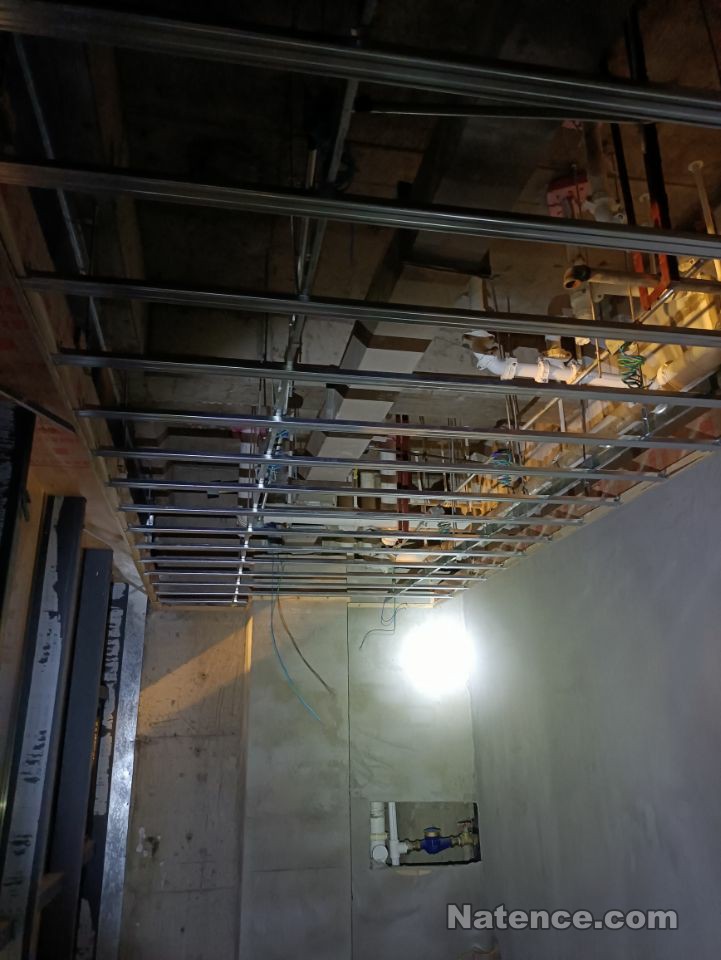

衛生間吊頂骨架完成,照明燈具穿線,開水表檢修孔。

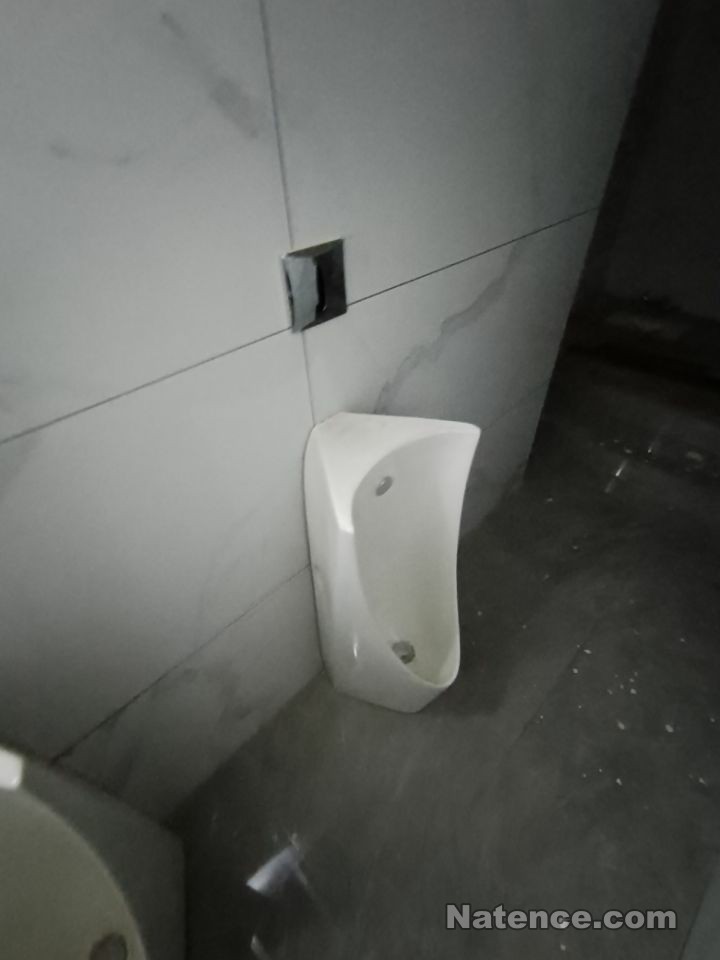

8月20日,小便池安裝完成。
8月21日,前臺背景墻完成,找人畫畫。

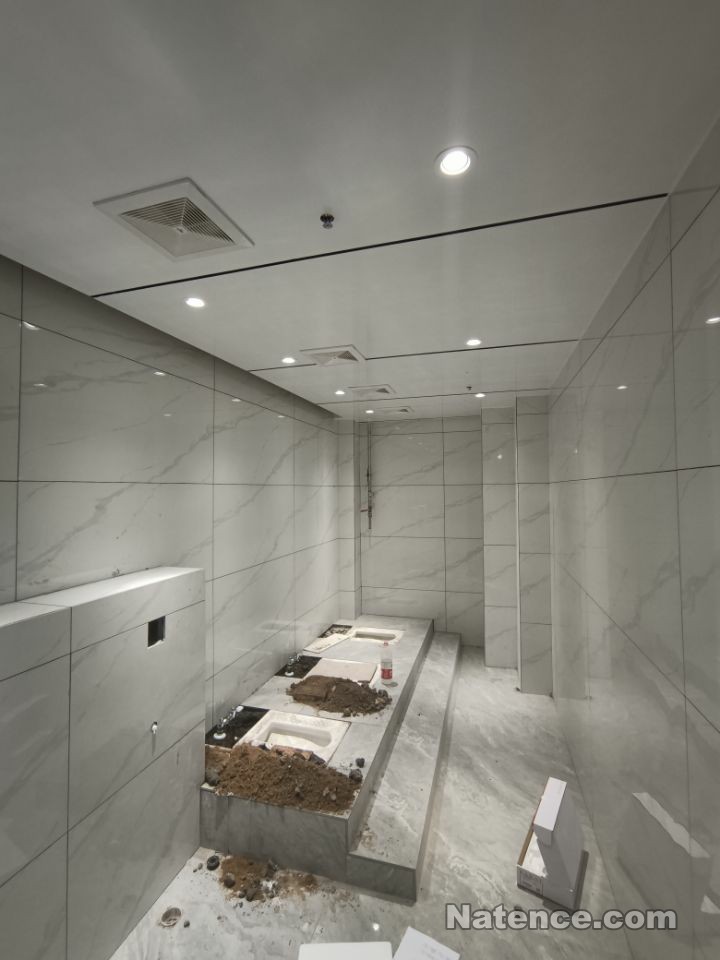

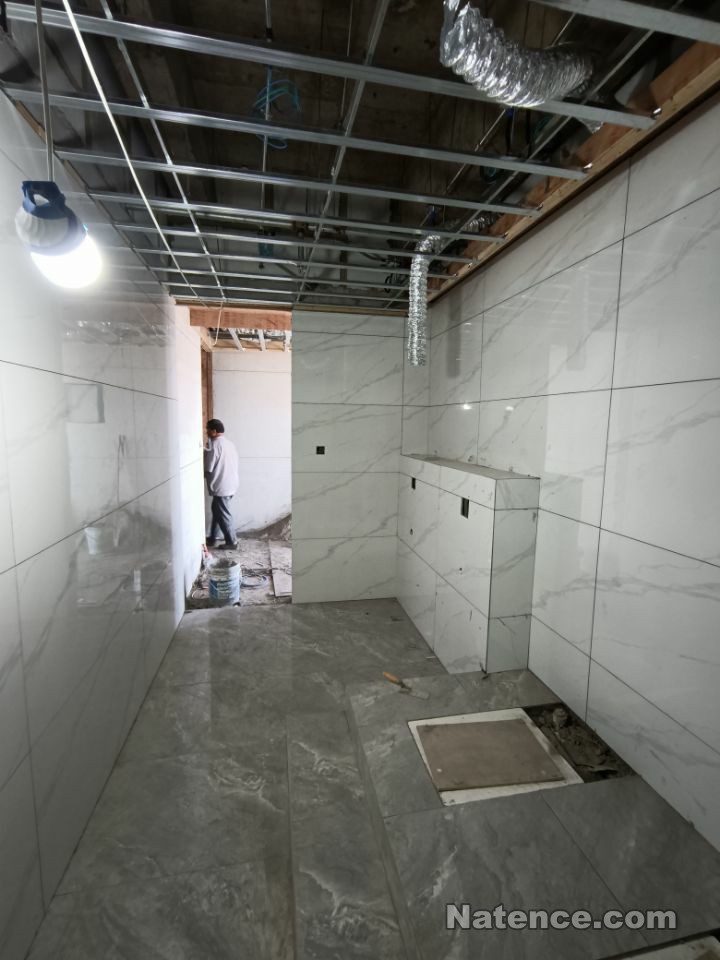

8月26日,衛生間瓷磚貼完。

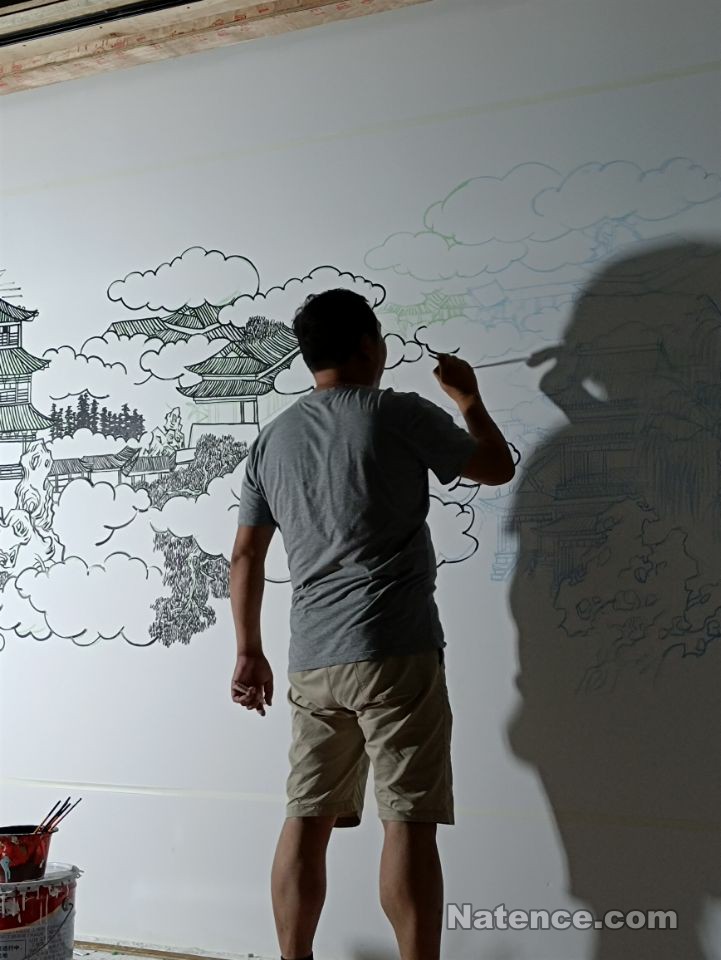

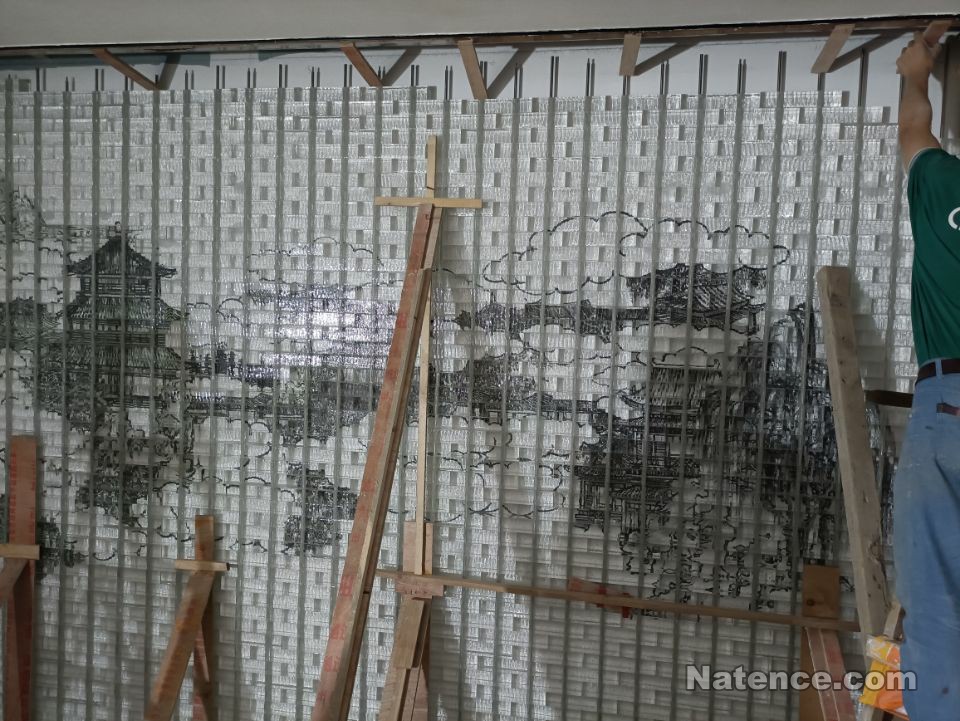

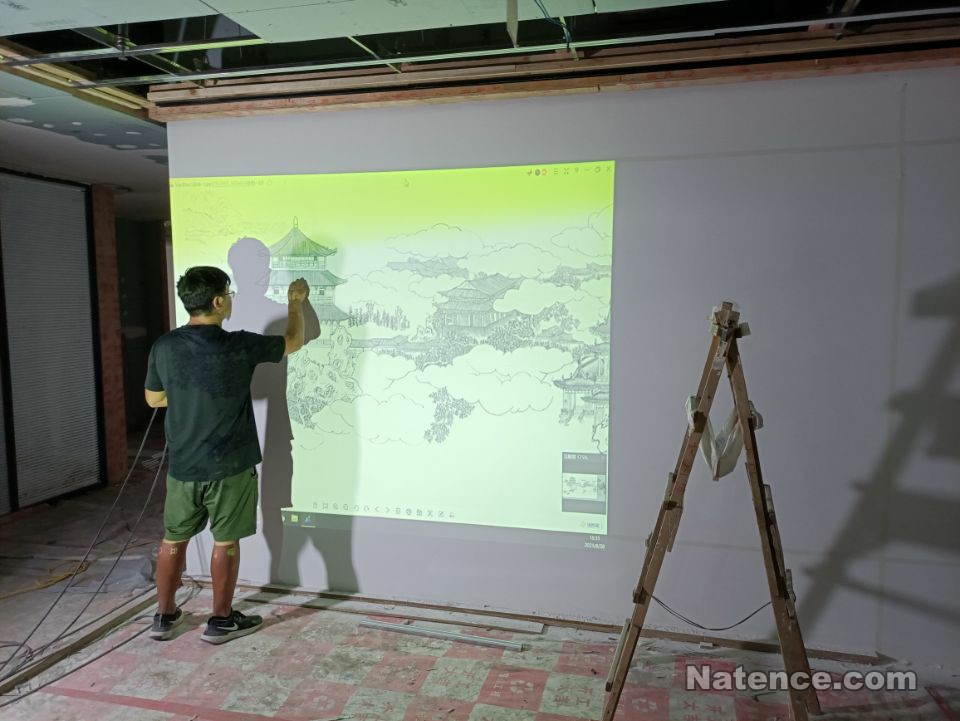

8月28日,夜間,手繪玻璃磚背景畫。
包董事長辦公室柱子。
8月28日,包鋁板。

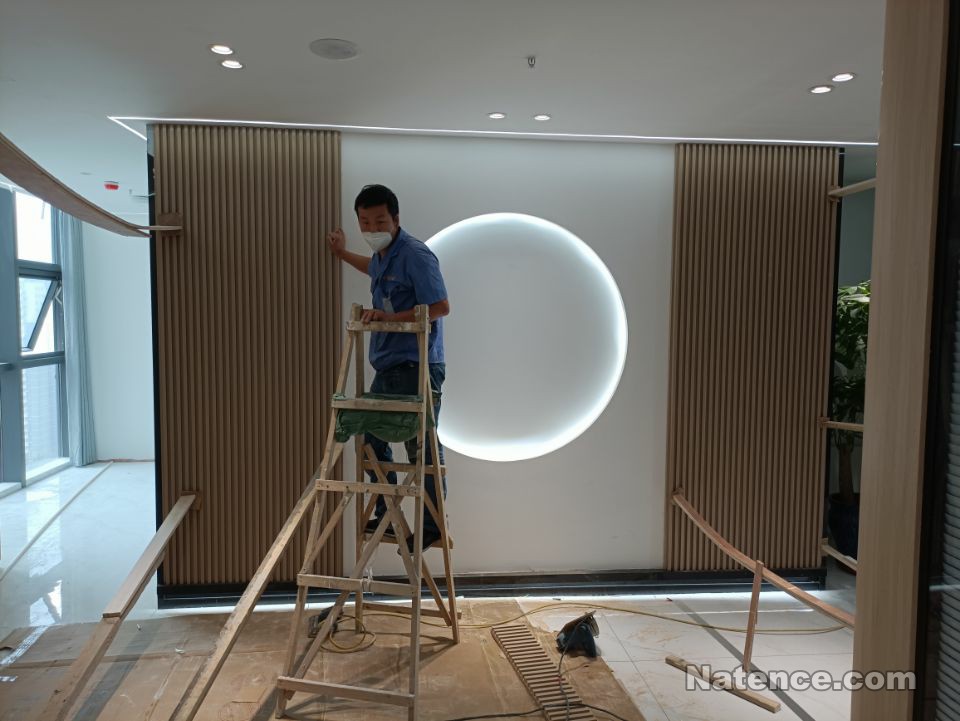

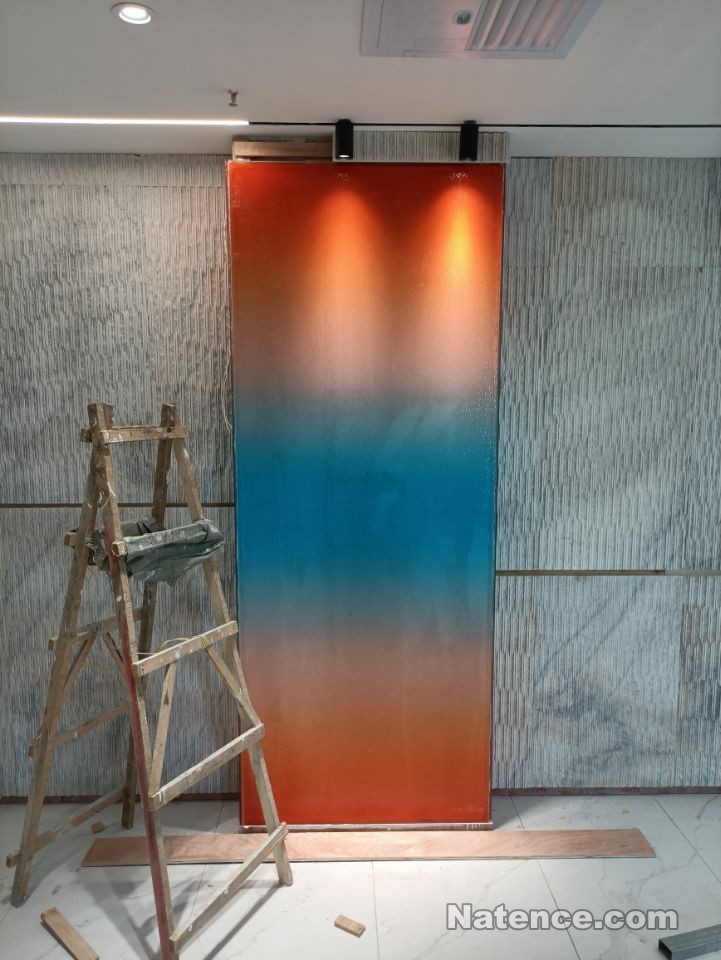

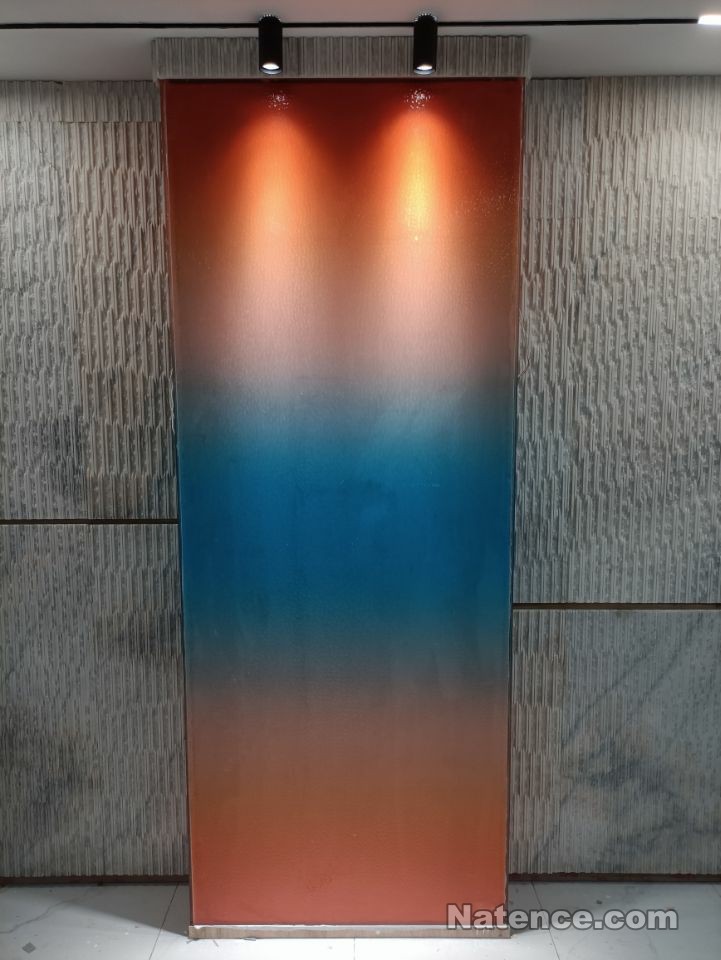

8月30日,高隔安裝玻璃。造型圓中試貼一幅畫,不滿意,另議。

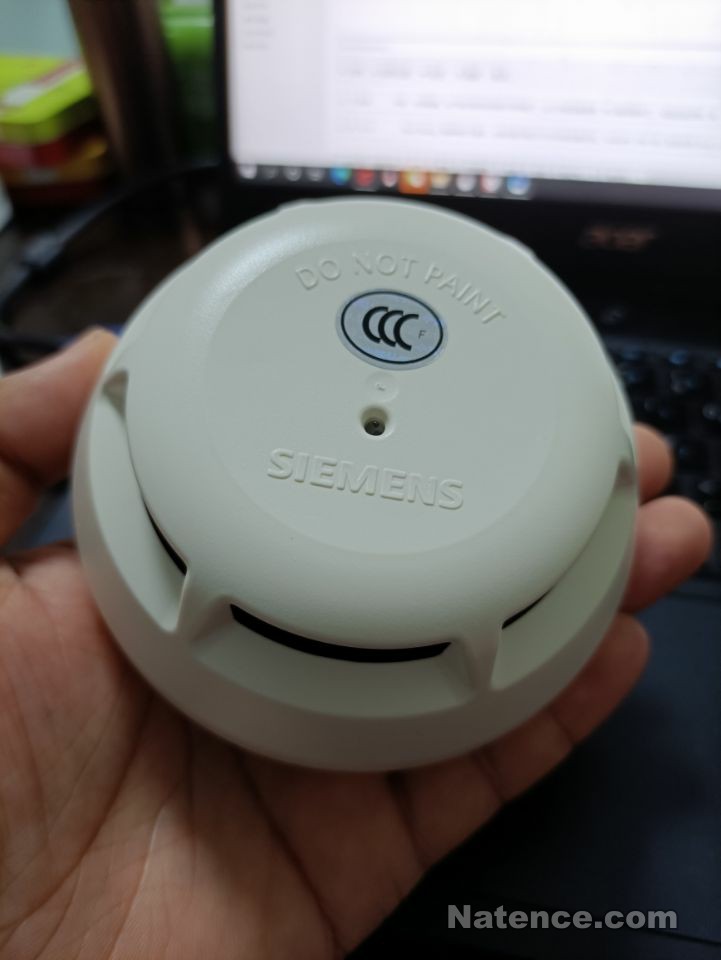

西門子FS18系列火災自動報警系統。

9月1日,茶室、閱覽室鋁板完成,攻克了鋁板做圓弧的技術難題,效果大家比較滿意。

9月1日,炫彩玻璃到貨,上電梯。
9月3日,總經理辦公室后墻包鋁板、刮大白。
鋁板包柱子。
9月4日,安裝玻璃白板。
9月5日,鋁方通到貨,開始安裝。

9月6日,砌前臺背景墻玻璃磚。
鋁方通上裝燈。
安裝鋁方通那晚的走廊。

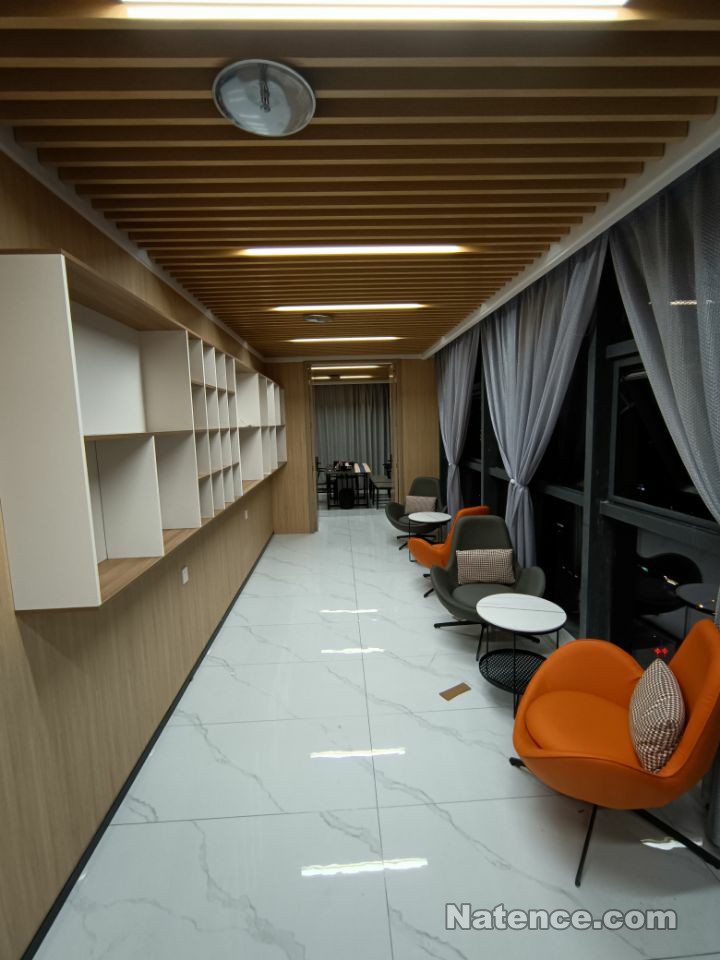

茶室和閱覽室鋁方通安裝完成之后。

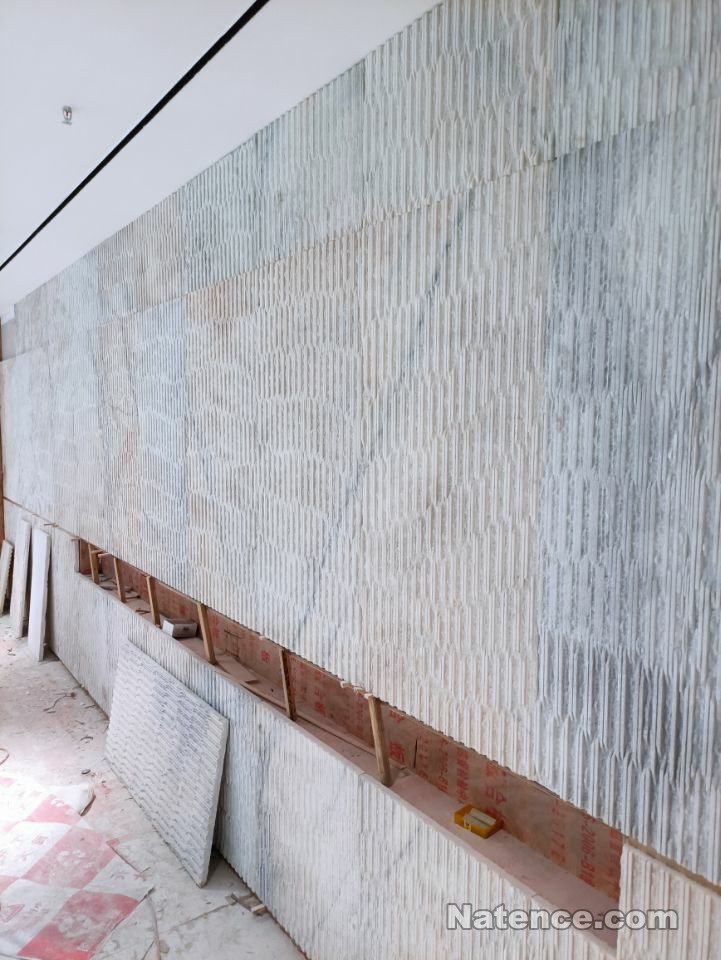

南側文化墻貼流水石。
黃銅材質公司招牌到貨。
9月7日,衛生間燈具點亮。

斷橋鋁窗戶到貨安裝。

流水石安裝完成后的南走廊。
9月8日,取一幅字,送到新辦公室。

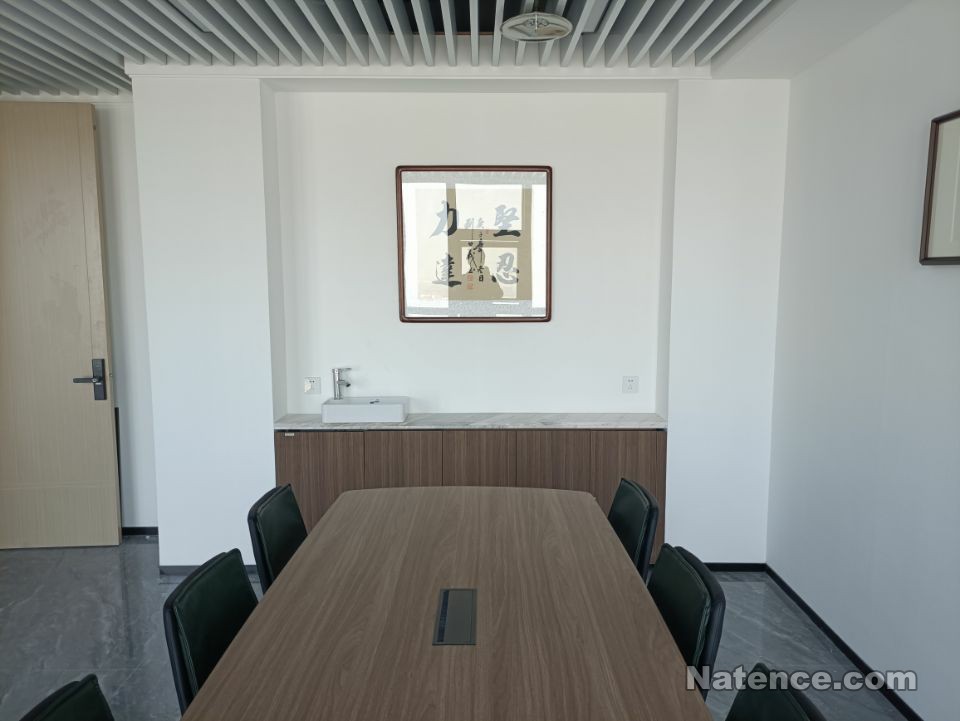

會議室,線條燈點亮。掛一幅字,發一個大愿。
掛幾幅字。
9月8日的花籃,為了9月9日的慶典。

監控攝像頭安裝、調試。
9月8日的夜晚,從樓下看到16樓的燈點亮了,心情是激動的。

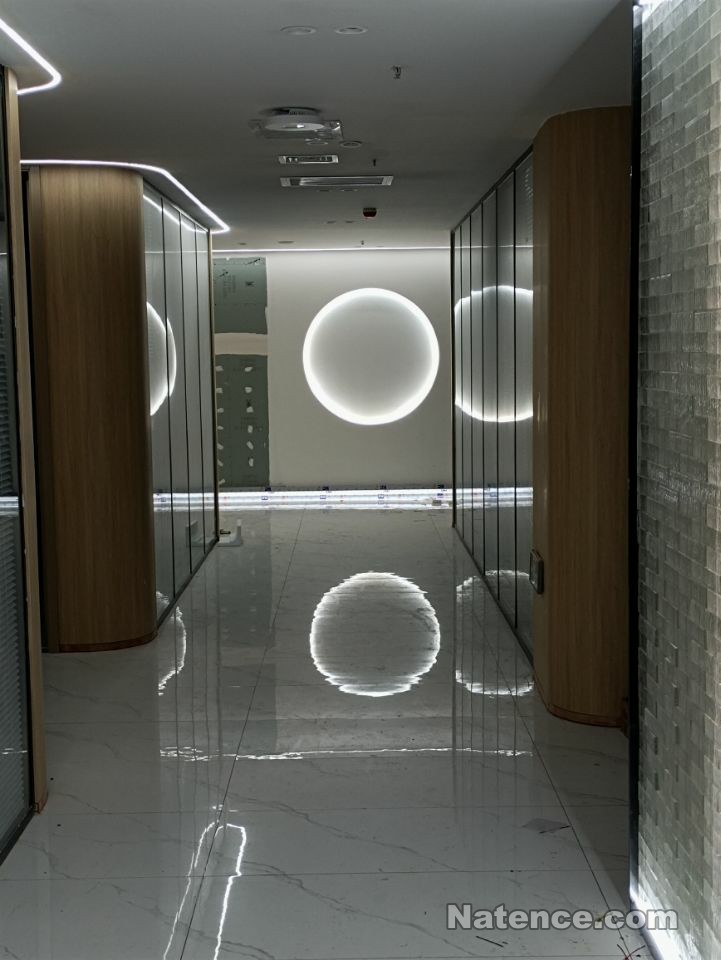

玻璃磚安裝完成,吊頂收口。
種一棵樹。
換一棵樹。
另一棵樹。
9月10日,炫彩玻璃增加射燈。

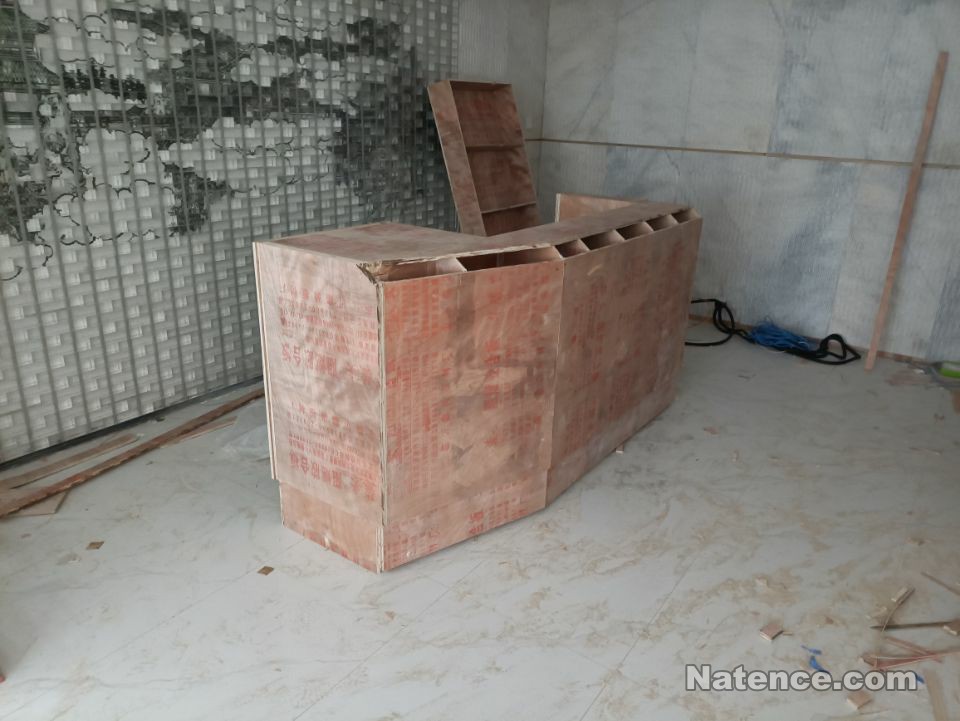

9月13日,前臺木結構基礎完成。

定做空調出風口。

前臺雛形。

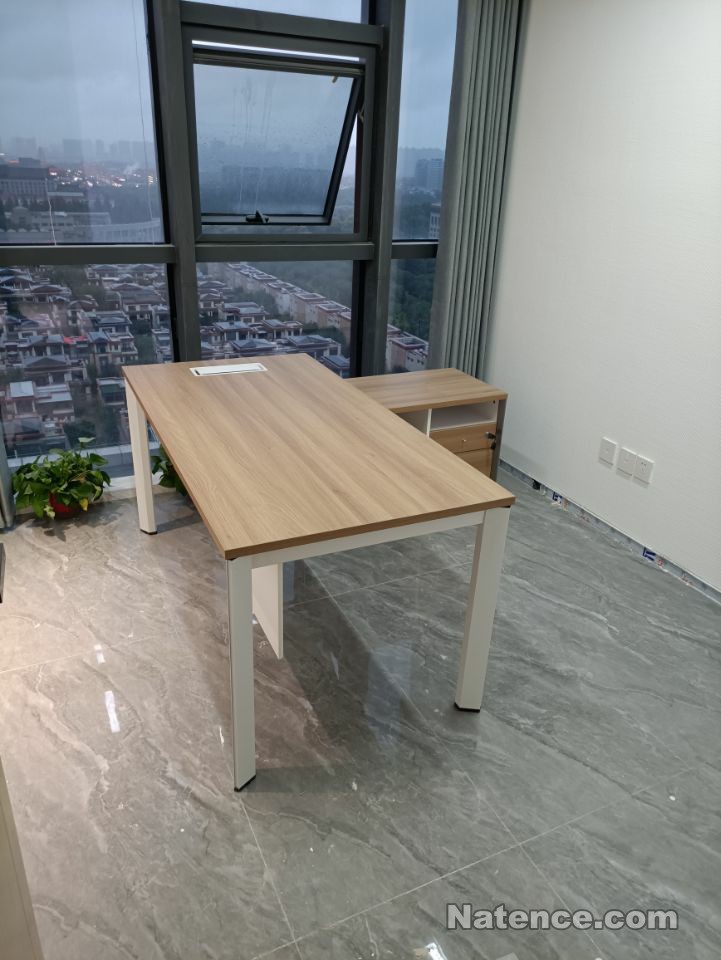

9月21日,總經理辦公桌到位。

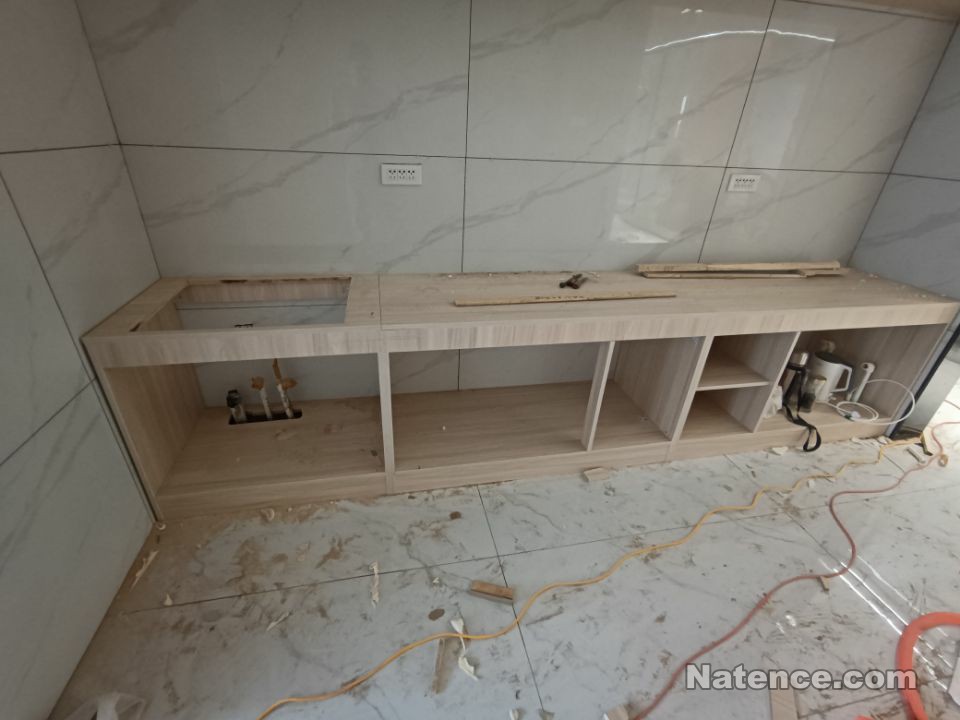

9月22日,茶水間櫥柜安裝。
9月22日,老朱送的茶桌到了。
9月23日,地磚美縫。
史總送的“一帆風順”。
門窗安裝完成,廁所開始分男女。
9月28日,窗簾安裝完成。
9月30日,安裝長城板和茶室門。

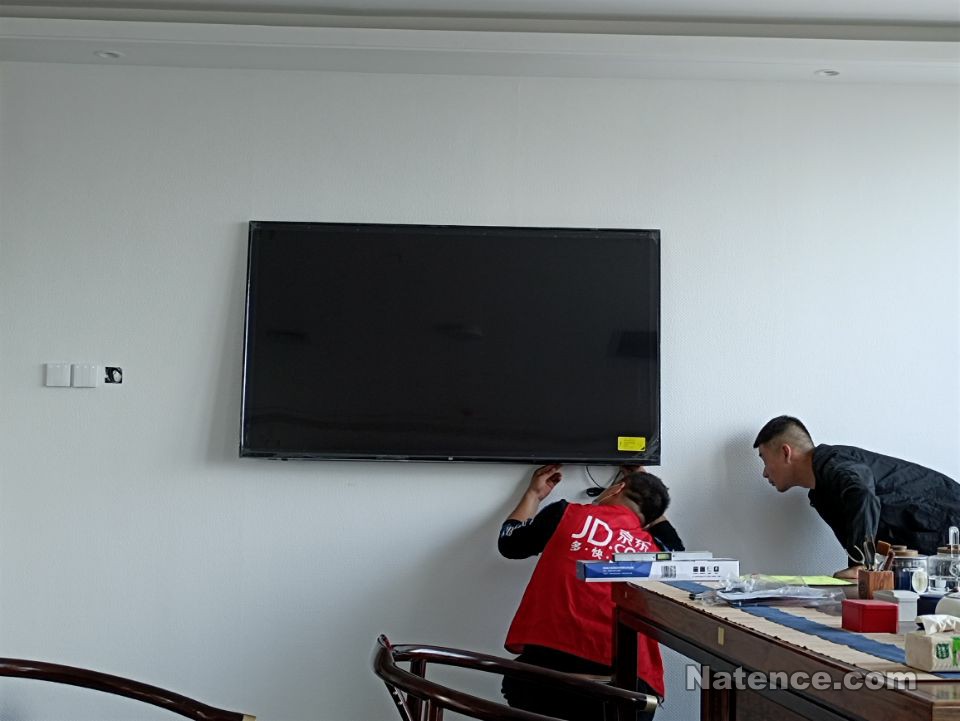

裝一個電視機,京東就是快。
海上生明月,天涯共此時。
10月2日,會議室桌椅到貨。

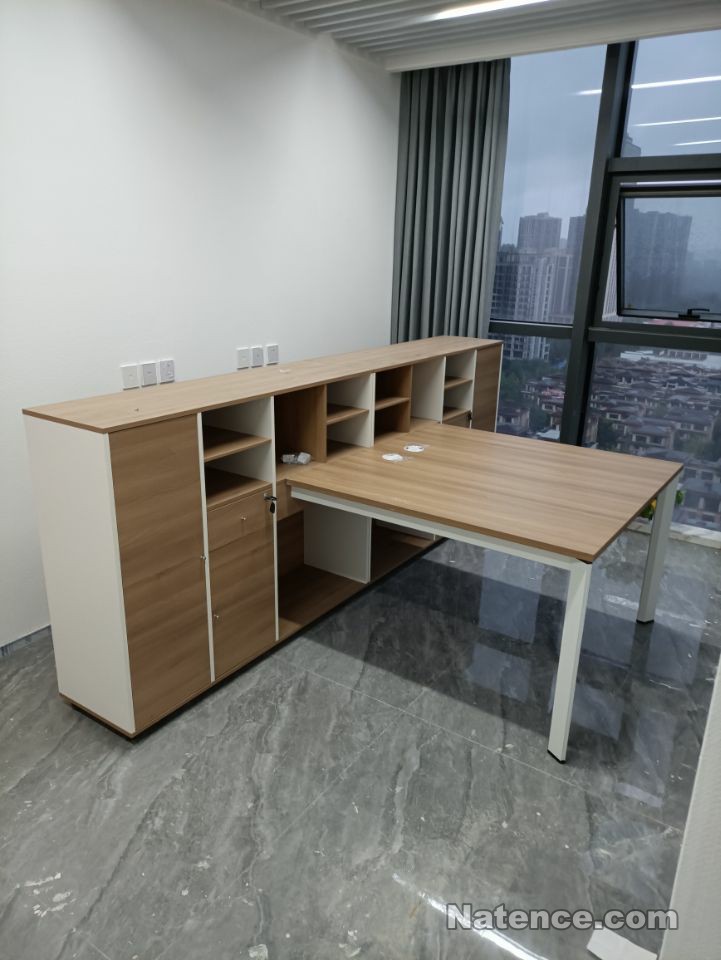

10月4日,員工桌、柜子到貨。(定制通頂柜16日到貨安裝)

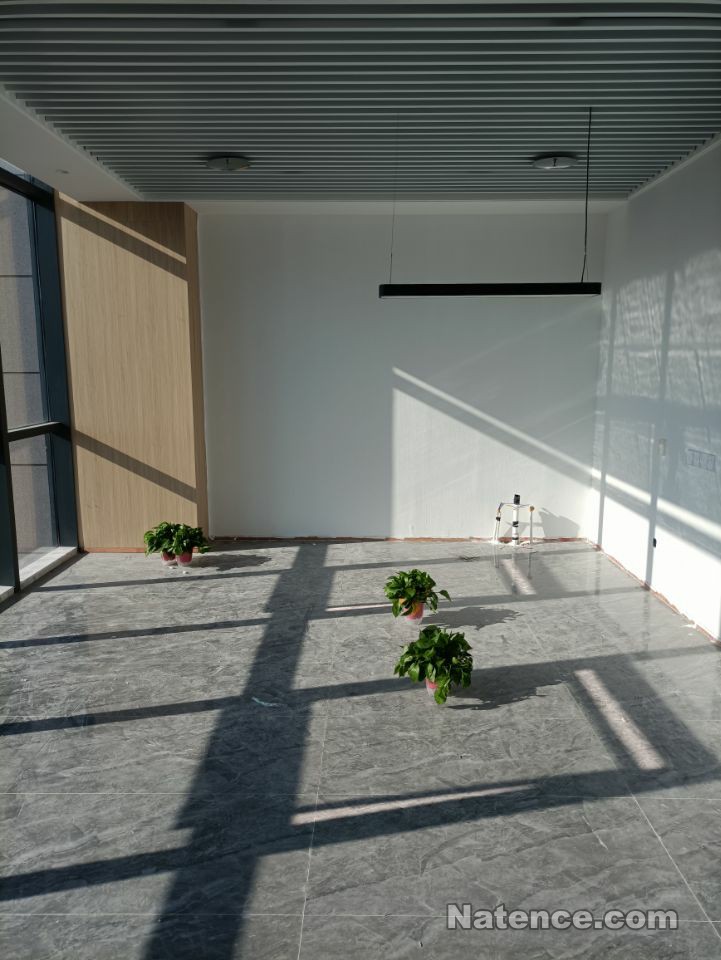

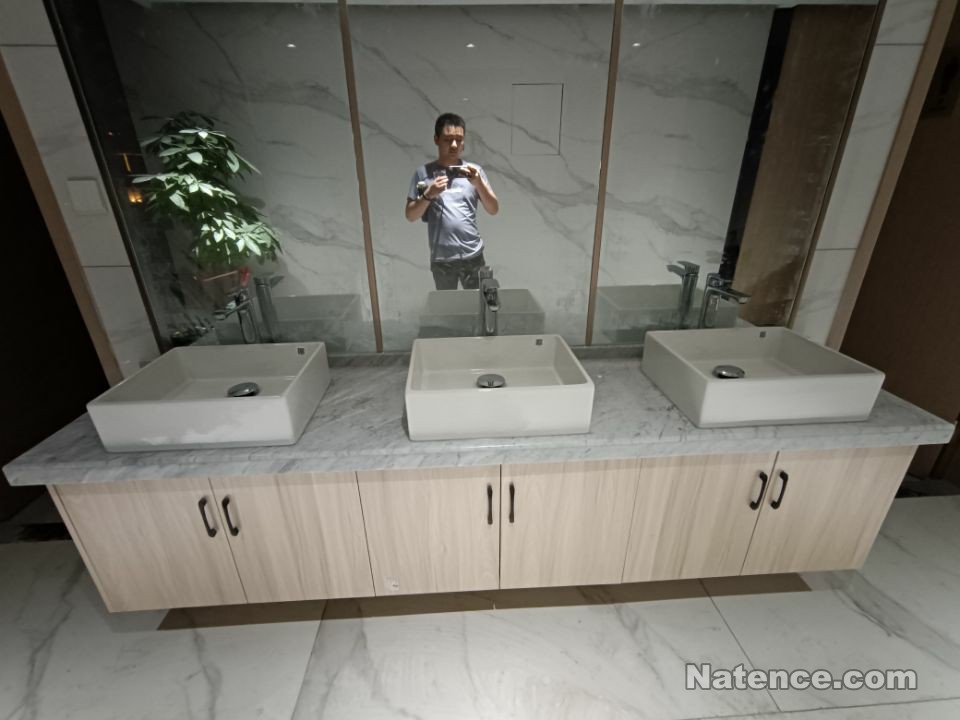

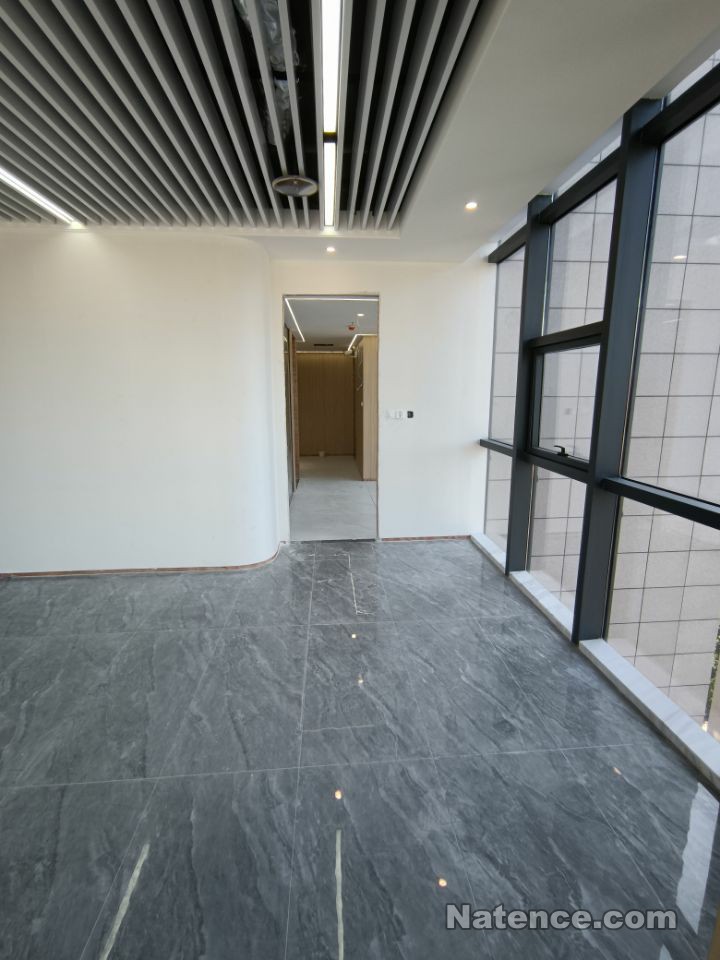

洗臉間完工后的效果。

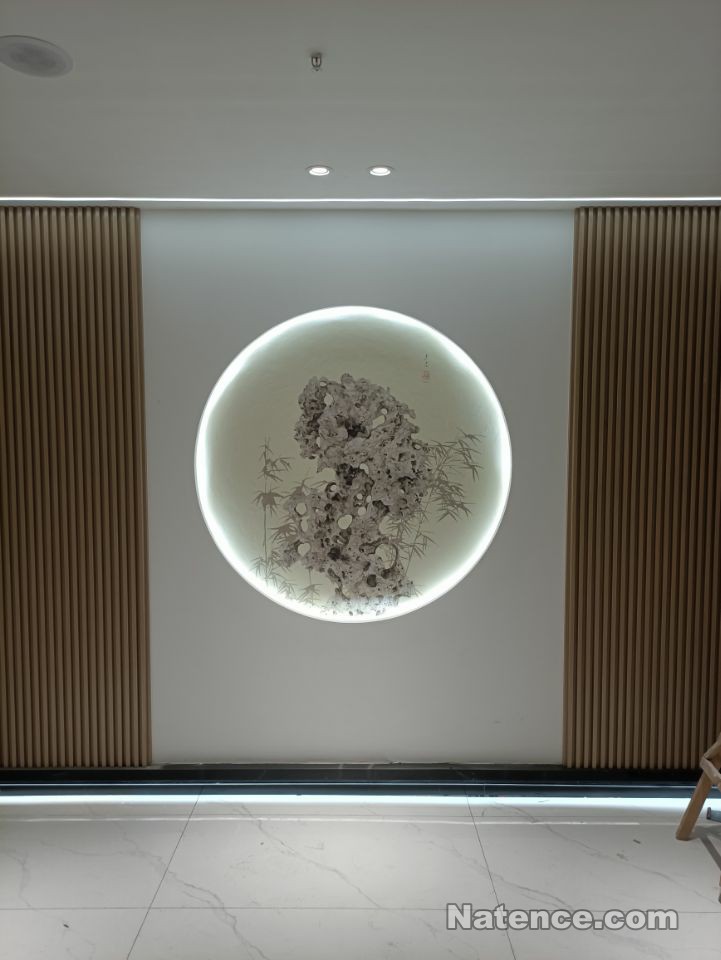

最后確定的一幅畫,素雅。

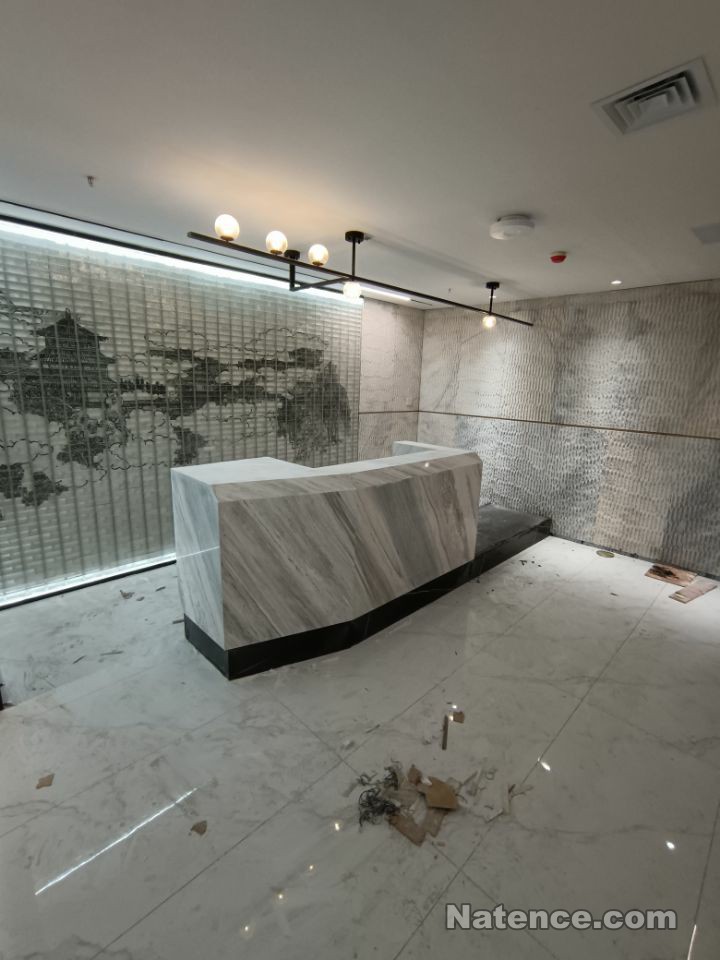

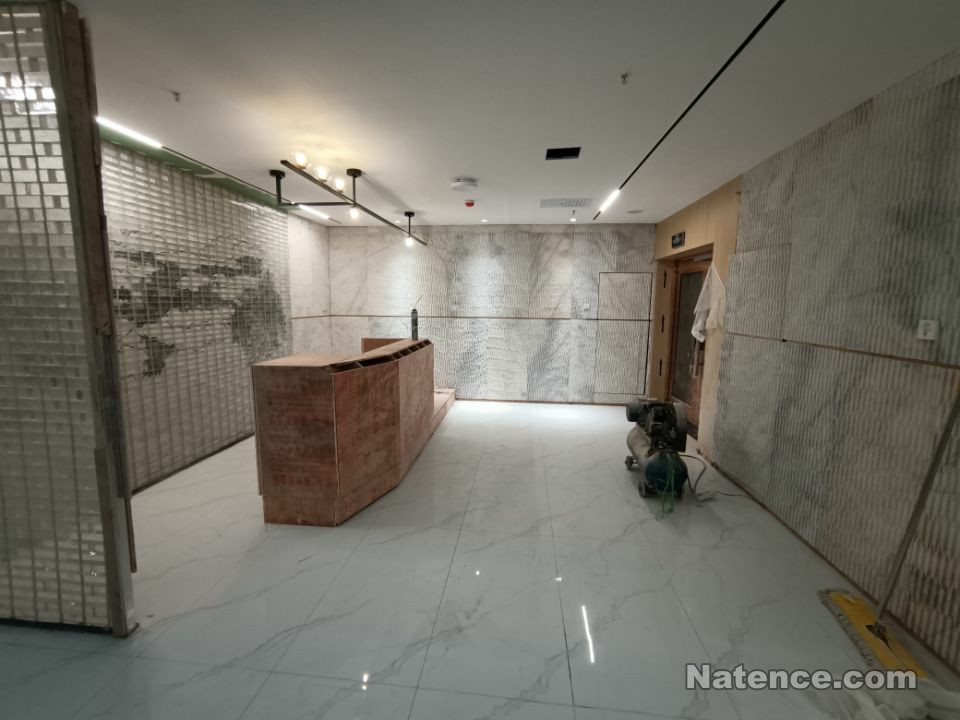

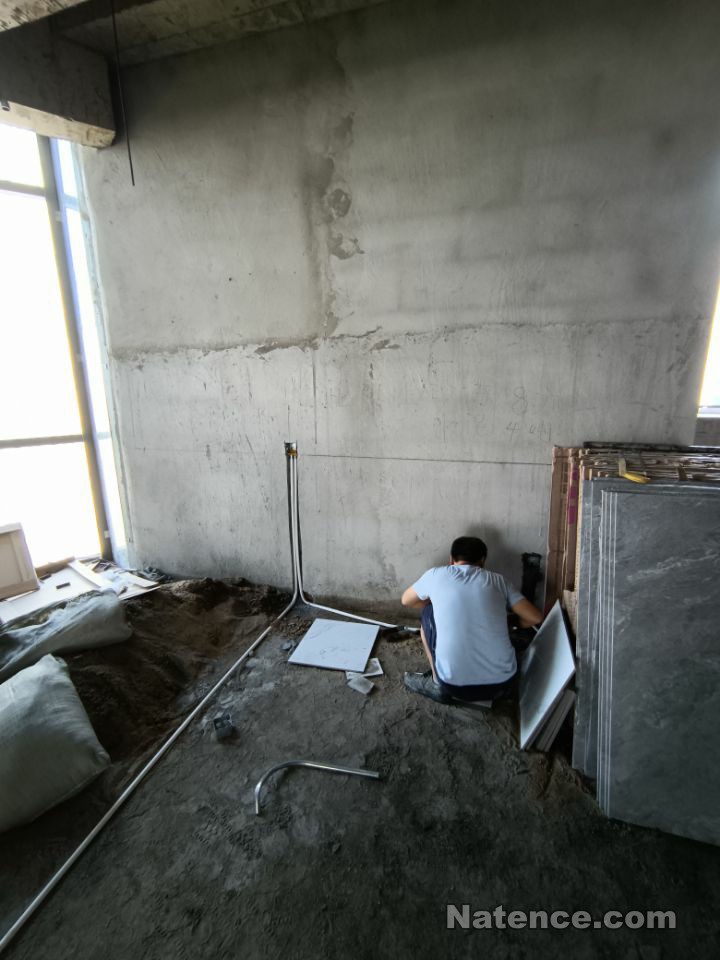

貼過大理石之后的前臺,藍金沙配勞倫特黑金。
10月25日,網絡接通,視頻監控系統調試完成。
買了一個水缸。

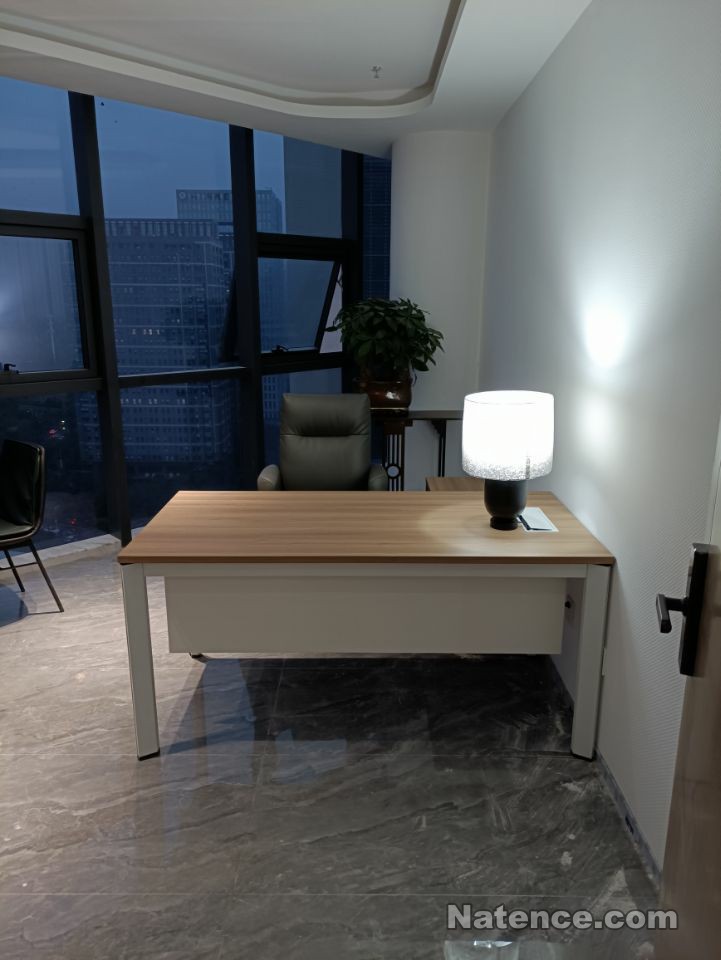

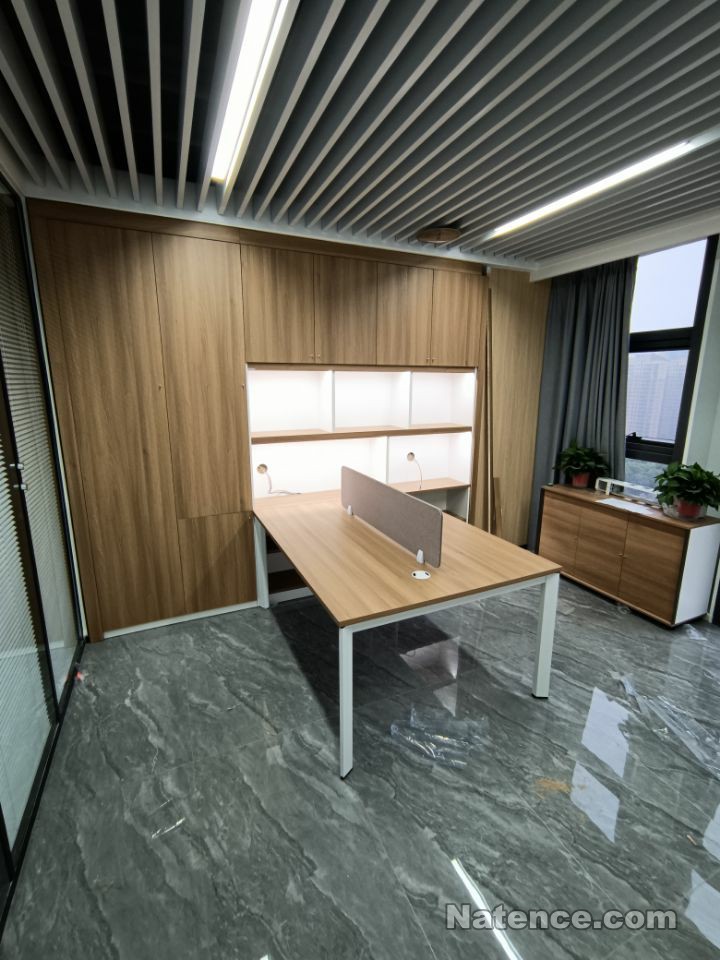

行政總監辦公室。

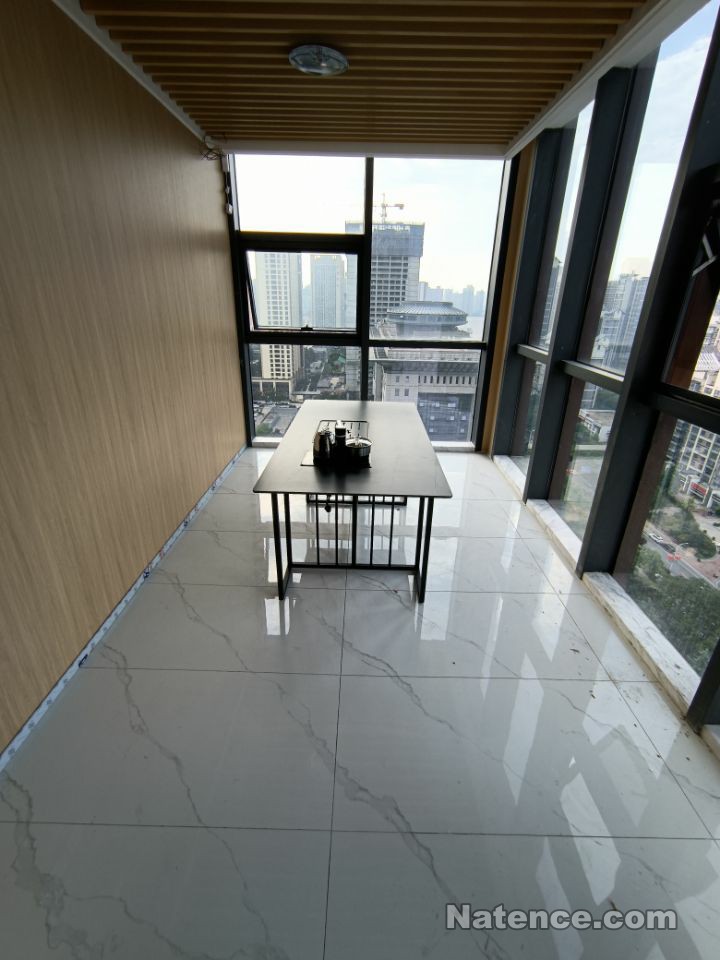

閱覽室和茶室。

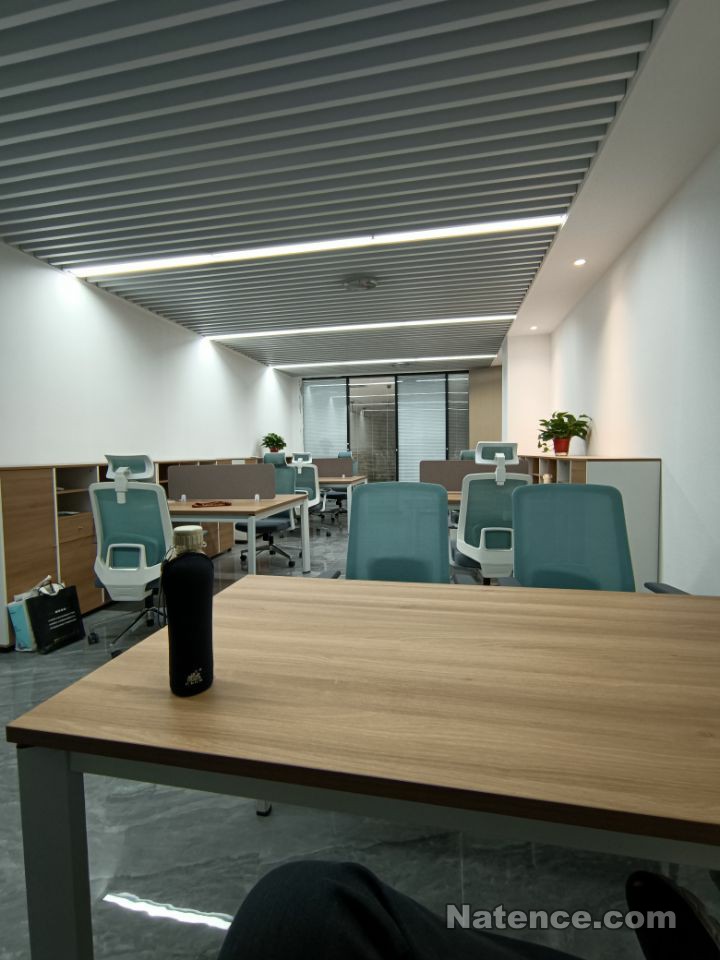

各部門辦公室。

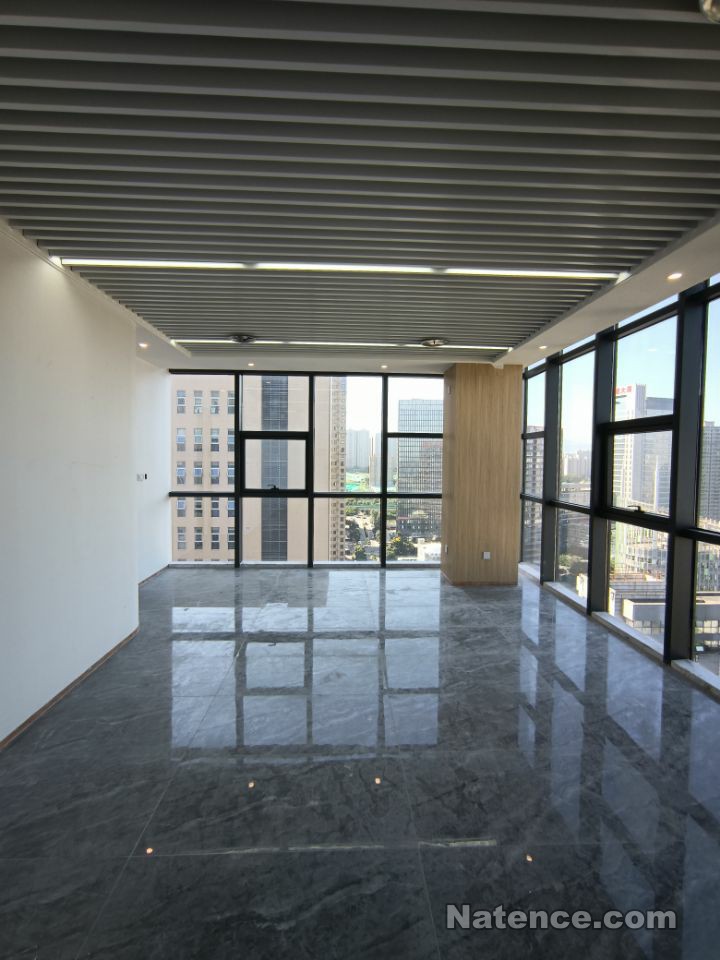

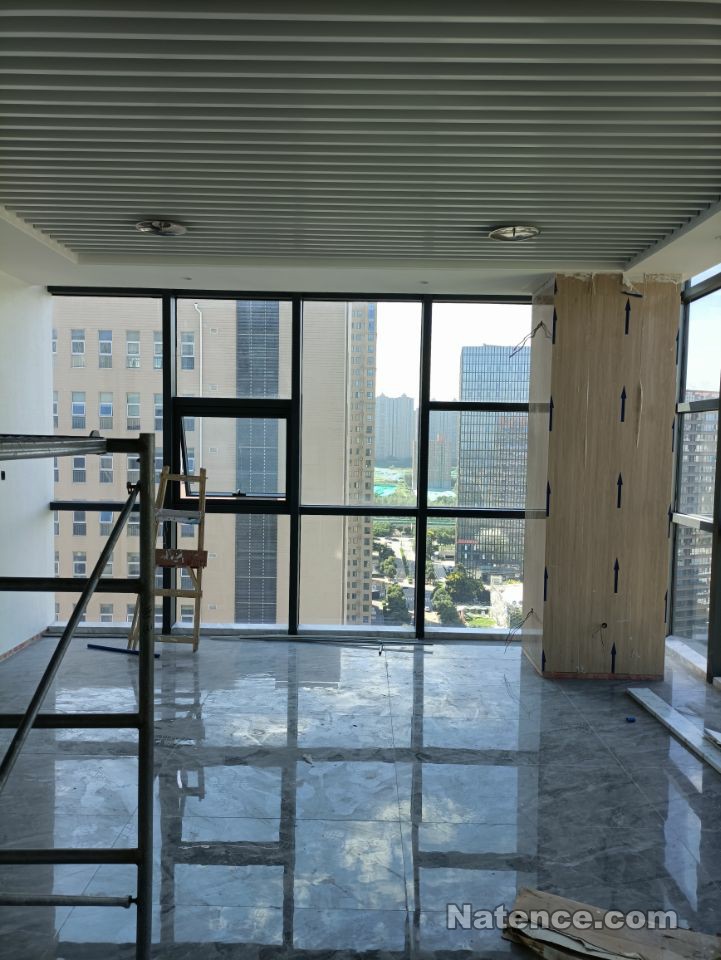

10月30日,大理石臺面完成,掛一幅畫。運營總監辦公室完工圖。

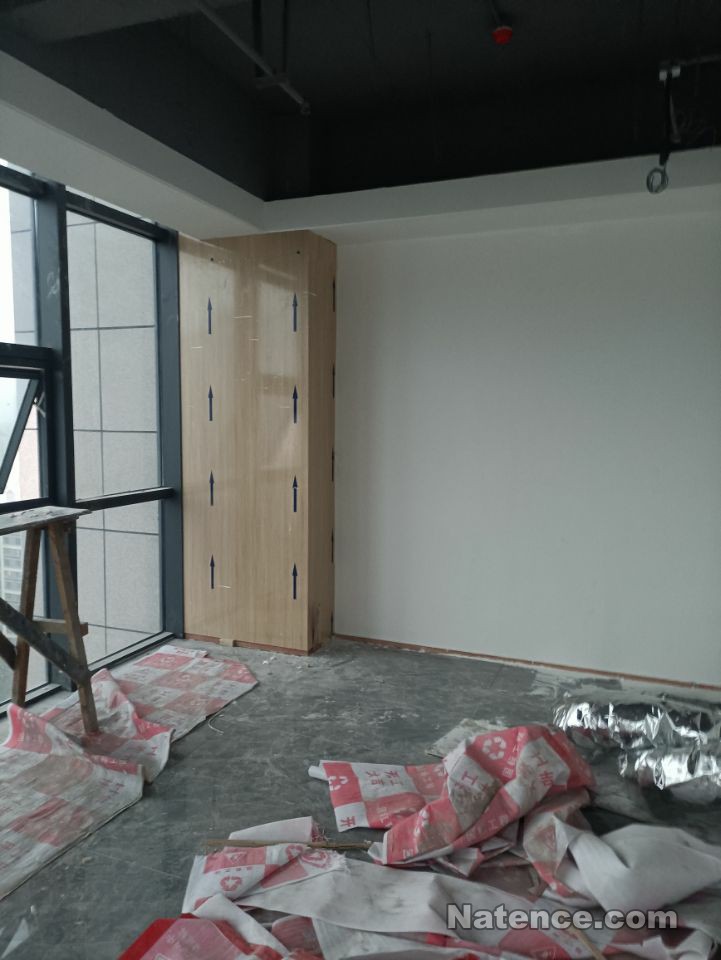

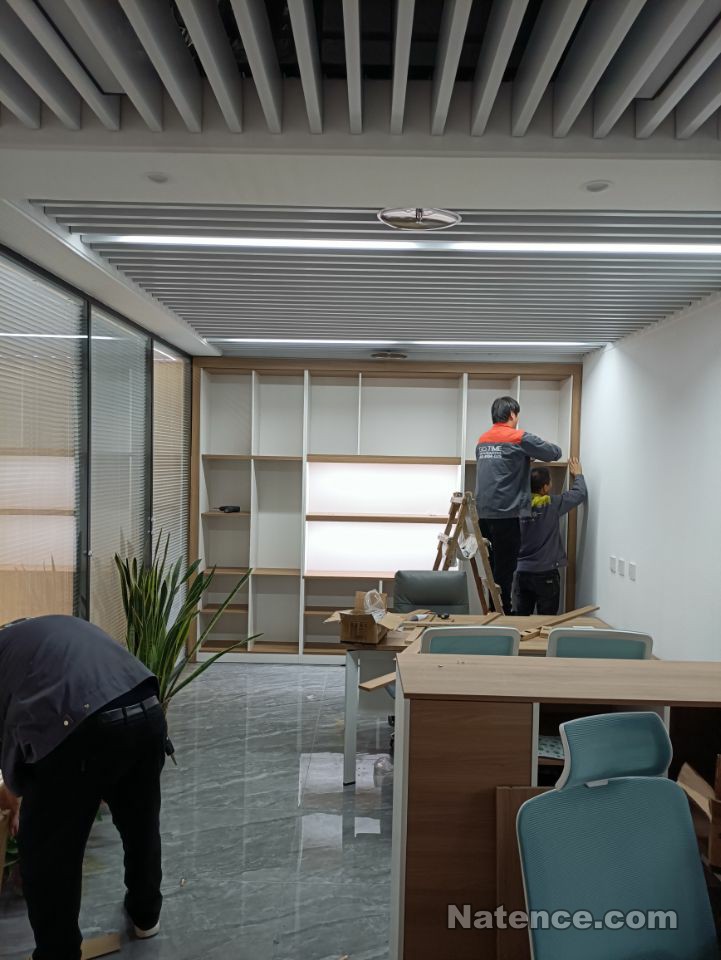

安裝定制柜。

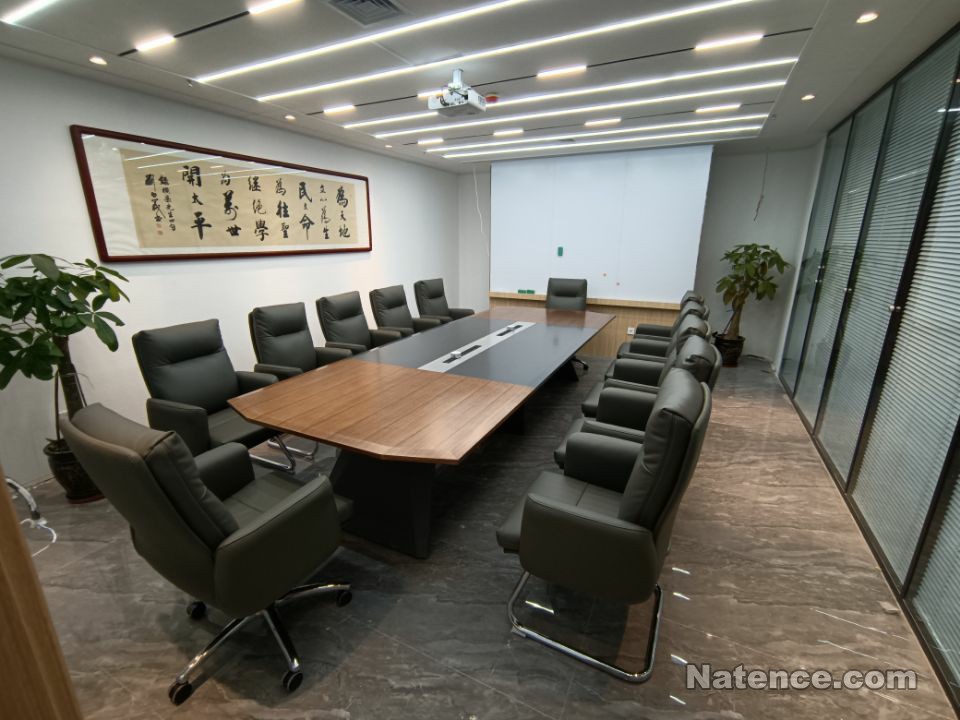

定制柜安裝完畢后的會議室。
掛畫。
掛牌。因黃銅招牌過重,考慮玻璃墻承重問題,重新制作不銹鋼啞光牌安裝于前臺。
黃銅招牌安裝于電梯廳,嵌入巖板。
感謝在西安天智公司新辦公室裝修中的各參建單位:
設計單位:深圳市萬德建設集團股份有限公司
施工單位:陜西億順明輝建筑勞務有限公司
安裝工程:西安天智樓宇自控系統有限公司
家具供貨:陜西熊一系統家具有限公司、西安曲江新區九龍優尚辦公家具經銷部
特別感謝:西安老大哥管理咨詢有限公司
